4GW!宁夏腾格里沙戈荒能源大基地风电项目全部核准
2024-11-08 来源:宁夏回族自治区发展和改革委员会、国家能源集团宁夏电力之声
 11月1日,宁夏自治区发改委发布关于“宁湘直流”配套新能源基地沙坡头100万千瓦风电项目和“宁湘直流”配套新能源基地中卫50万千瓦风电项目核准的批复,规模总计150万千瓦。

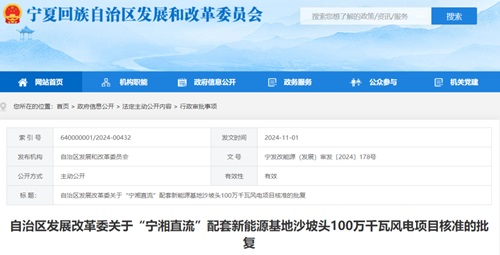

内容指出,“宁湘直流”配套新能源基地沙坡头100万千瓦风电项目建设地点位于中卫市沙坡头区香山乡、兴仁镇、常乐镇,项目建设总装机容量100万千瓦的风力发电机组,项目总投资约为464123万元。由中卫龙源新能源有限公司负责项目投资、建设、经营。

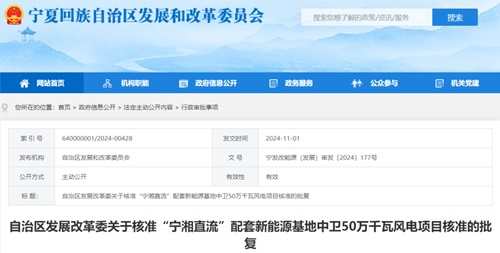

“宁湘直流”配套新能源基地中卫50万千瓦风电项目建设地点位于中卫市沙坡头区香山乡、常乐镇、宣和镇、永康镇,项目建设总装机容量50万千瓦的风力发电机组,项目总投资约为225575万元。由中卫龙源新能源有限公司负责项目投资、建设、经营。

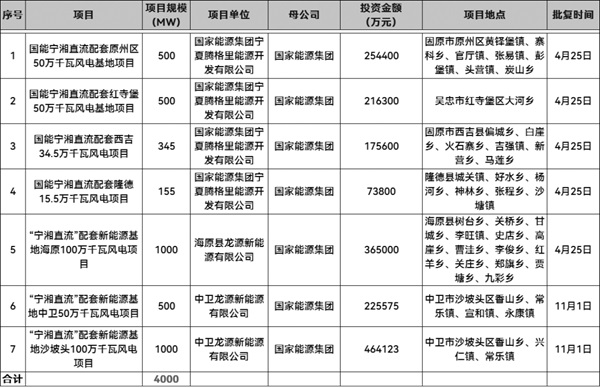

据风电头条(微信号:wind-2005s)了解,宁夏腾格里沙戈荒能源大基地暨“宁湘直流”配套电源基地是我国首个国家发改委和国家能源局“双批复”的沙戈荒能源大基地,也是全国最大沙戈荒能源基地,依托宁夏至湖南±800千伏特高压直流工程,配套建设新能源1300万千瓦,其中风电400万千瓦、光伏900万千瓦,调峰煤电464万千瓦。

此次150万千瓦风电项目核准的批复,意味着宁夏腾格里沙戈荒能源大基地中风电项目已全部核准完毕。


全文如下:


中卫龙源新能源有限公司:

报来《中卫龙源关于核准“宁湘直流”配套新能源基地沙坡头100万千瓦风电项目的请示》(中卫龙源〔2024〕44号)及有关材料收悉。经研究,现将有关核准事项批复如下:

一、为推进宁夏至湖南±800千伏特高压直流输电工程配套电源规划建设工作,促进风能资源有效开发利用,高水平建设国家新能源综合示范区,现同意建设“宁湘直流”配套新能源基地沙坡头100万千瓦风电项目(项目代码:2411-640502-04-01-401827),中卫龙源新能源有限公司负责项目投资、建设、经营。

二、项目建设内容

项目建设总装机容量100万千瓦的风力发电机组。

三、项目建设地点

项目建设地点位于中卫市沙坡头区香山乡、兴仁镇、常乐镇。

四、项目投资及资金来源

项目总投资约为464123万元,其中项目资本金占项目总投资的20%,由项目建设单位自有资金出资,其余部分申请贷款解决。

五、按照相关法律、行政法规的规定,核准项目应附前置文件是《项目核准申请报告》、自治区自然资源厅《关于“宁湘直流”配套新能源基地沙坡头100万千瓦风电项目建设用地预审意见》(宁自然资预审字〔2024〕37号)、《建设项目用地预审与选址意见书》(用字第6405002024XS0038S00号)。

六、如需对本核准文件所规定的建设地点、建设规模、主要建设内容等进行调整,请按照《企业投资项目核准和备案管理办法》有关规定,及时提出变更申请,我委将根据项目具体情况,做出是否同意变更的书面决定。

七、请中卫龙源新能源有限公司在项目开工前,依据相关法律、行政法规规定办理安全生产、环评等相关手续,手续不全,不得开工建设。在项目建设过程中,要严格执行各项安全规定,减少生态环境影响。

八、本核准文件有效期为2年,自文件发布之日起计算。在核准文件有效期内未开工的项目,应在核准文件有效期届满30天前向我委申请延期。项目在核准文件有效期内未开工建设也未申请延期的,或虽提出延期但未获批的,本核准文件自动失效。


中卫龙源新能源有限公司:

报来《中卫龙源关于核准“宁湘直流”配套新能源基地中卫50万千瓦风电项目的请示》(中卫龙源〔2024〕48号)及有关材料收悉。经研究,现将有关核准事项批复如下:

一、为推进宁夏至湖南±800千伏特高压直流输电工程配套电源规划建设工作,促进风能资源有效开发利用,高水平建设国家新能源综合示范区,现同意建设“宁湘直流”配套新能源基地中卫50万千瓦风电项目(项目代码:2411-640502-04-01-789786),中卫龙源新能源有限公司负责项目投资、建设、经营。

二、项目建设内容

项目建设总装机容量50万千瓦的风力发电机组。

三、项目建设地点

项目建设地点位于中卫市沙坡头区香山乡、常乐镇、宣和镇、永康镇。

四、项目投资及资金来源

项目总投资约为225575万元,其中项目资本金占项目总投资的20%,由项目建设单位自有资金出资,其余部分申请贷款解决。

五、按照相关法律、行政法规的规定,核准项目应附前置文件是《项目核准申请报告》、自治区自然资源厅《关于“宁湘直流”配套新能源基地中卫50万千瓦风电项目建设用地预审意见》(宁自然资预审字〔2024〕58号)、《建设项目用地预审与选址意见书》(用字第6405002024XS0051S01号)。

六、如需对本核准文件所规定的建设地点、建设规模、主要建设内容等进行调整,请按照《企业投资项目核准和备案管理办法》有关规定,及时提出变更申请,我委将根据项目具体情况,做出是否同意变更的书面决定。

七、请中卫龙源新能源有限公司在项目开工前,依据相关法律、行政法规规定办理安全生产、环评等相关手续,手续不全,不得开工建设。在项目建设过程中,要严格执行各项安全规定,减少生态环境影响。

八、本核准文件有效期为2年,自文件发布之日起计算。在核准文件有效期内未开工的项目,应在核准文件有效期届满30天前向我委申请延期。项目在核准文件有效期内未开工建设也未申请延期的,或虽提出延期但未获批的,本核准文件自动失效。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 前9月风电新增60GW,累计装机破7亿千瓦!风光发 • 26.4亿!新疆兵团600MW山地风电EPC中标候选人
• 全球首个!中国牵头,中车山东风电主导的风电退 • 266亿!CIP联手越南国资,再签1GW海上风电大单
• 锡盟400MW风光储一体化项目风电吊装收官,年 • 313MW!福建霞浦海上风电B区用海公示,金风大机
• 200MW!全球最大规模海上风电平衡电力落地德 • 华电哲古草原13台风机全部并网,高原风电再破
• 985万!龙源江苏大丰两海风试验项目前期标定 • 5.1亿!山西静乐100MW风电EPC第一候选出炉

  图片资讯:
上海电气拜会万华化学!共推“绿色能源+高端制造”融合落地
上海电气拜会万华化学!共推“绿色能源+
前9月风电新增60GW,累计装机破7亿千瓦!风光发电量占比首超午间负荷40%
前9月风电新增60GW,累计装机破7亿千瓦!风
26.4亿!新疆兵团600MW山地风电EPC中标候选人出炉
26.4亿!新疆兵团600MW山地风电EPC中标候
唯一!远景能源斩获风电叶片类一等奖,揭秘超长柔性叶片全链条硬核实力
唯一!远景能源斩获风电叶片类一等奖,揭秘
全球首个!中国牵头,中车山东风电主导的风电退役国际标准正式发布
全球首个!中国牵头,中车山东风电主导的风
张北艾郎50MW风电项目全容量并网发电
张北艾郎50MW风电项目全容量并网发电
张北艾郎50MW风电项目全容量并网发电
张北艾郎50MW风电项目全容量并网发电
266亿!CIP联手越南国资,再签1GW海上风电大单
266亿!CIP联手越南国资,再签1GW海上风电

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
