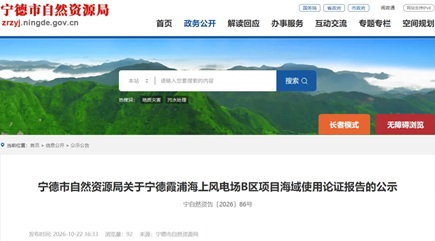

10月22日,宁德市自然资源局发布《关于宁德霞浦海上风电场B区项目海域使用论证报告的公示》,标志着这一福建重点海上风电项目前期用海手续迎来关键节点。

项目位于宁德市霞浦县东冲半岛东侧、四礵列岛南侧海域,场址水深约19米~23米,总装机规模313.2MW。机组配置瞄准大容量方向:拟安装20台14.3MW + 2台13.6MW金风科技风电机组,配套1座220kV海上升压站与1座陆上集控中心,年发电量预计达1549.95GWh,总投资约40.91亿元。
用海方面,建设单位霞浦闽东海上风电有限公司申请用海总面积337.0739公顷,其中透水构筑物用海110.15公顷(风机基础109.73公顷、升压站0.42公顷),海底电缆用海226.92公顷,用海期限30年。
EPC侧已锁定联合体:中国电建集团福建省电力勘测设计院(牵头)、中铁大桥局、金风科技联合中标,中标价32.25亿元。基础方案采用四桩导管架——风机与升压站均为先/后桩法四桩导管架结构,施工将投入“长胜5000”“天沨10号”全回转起重船,以及“大桥海风”“招商乘风”自升式安装平台。
节奏上,项目计划2027年4月全面铺开海上施工:2027年4—8月完成基础与升压站安装,同年6—9月完成10台风机吊装,9月首批并网;2028年4—7月完成剩余12台风机及35kV海缆敷设,2028年10月实现全容量并网。
从机型选型到EPC组合,霞浦B区项目延续了福建海域“大兆瓦、深水化、一体化总包”的海上风电建设逻辑,也为闽东片区后续规模化开发提供了可参照的工期与技术方案样本。
