近日,德国输电系统运营商(TSO)50Hertz宣布,波罗的海Gennaker海上风电项目两座海上变电站已顺利完成安装,标志着OST-6-1电网连接项目取得关键里程碑进展。

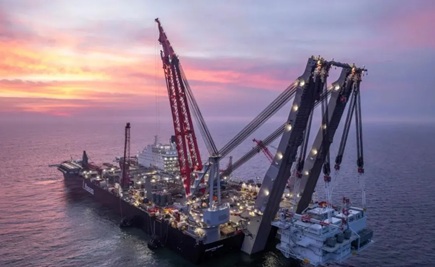

此次安装作业由Allseas旗下全球最大重型起重船“Pioneering Spirit”号执行。该船体长逾382米、宽124米,具备单次吊运重达6万吨平台上部模块及2万吨导管架的极限作业能力,是目前全球规模最大、功能最广的海上施工船。两座变电站由HSM Offshore Energy、Smulders和Iv组成的HSI联合体负责设计建造,平台均位于12海里领海范围内,是OST-6-1并网项目的核心组成部分。

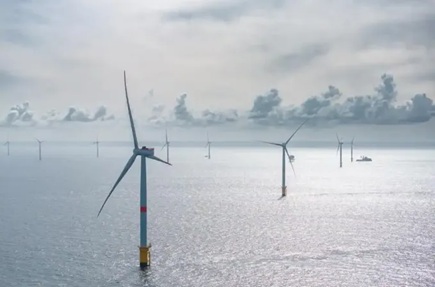

作为波罗的海地区在建的重点项目之一,Gennaker海上风电场由Skyborn Renewables与Stadtwerke München联合开发,规划装机容量976.5MW。项目计划安装63台西门子歌美飒SG 14-236海上风机,单机最大容量达15.5MW。此次安装的两座海上变电站将汇集全部63台风机所发电力,通过内部集电系统将电压从66kV升压至220kV,再经三套海底电缆系统输送上岸,接入新建的格纽维茨(Gnewitz)陆上变电站。整条并网线路总长约90公里,其中海上段约53公里,陆上段约35公里。
根据项目进度安排,Gennaker海上风电场计划于2027年启动风机安装作业,2028年底全面投入商业运营。项目投产后预计年发电量约3.8 TWh,可满足约100万户家庭的年度用电需求。
此次两座海上变电站的顺利就位,不仅为后续风机并网奠定了坚实基础,也再次展现了全球顶尖海上施工装备在大型风电项目中的关键作用。
