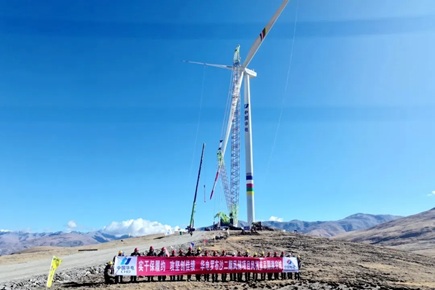

10月14日,随着直径200米的叶轮在百米高空与机舱精准对接,华电西藏罗布沙二期风储项目首台风机顺利完成吊装,项目由此全面转入风机安装的核心攻坚阶段。
作为华电在藏布局的又一超高海拔风电工程,罗布沙二期坐落于山南市曲松县,总装机容量150兆瓦,共布置10台5.0兆瓦和16台6.25兆瓦风电机组,机位最高点海拔达4950米。200米级叶轮、6兆瓦级以上机组搭配储能配置,也让该项目成为当前陆上风电向大兆瓦、长叶片、高海拔方向推进的典型样本。项目建成投产后,预计每年输送的清洁电能相当于节约标准煤约9万吨、减排二氧化碳约25万吨,将为西藏清洁能源基地建设再添一块拼图。
超高海拔吊装,向来是风电施工中最难啃的"硬骨头"。稀薄空气带来的吊装效率衰减、低温对设备与人员的双重考验,叠加风速变化快、有效作业窗口短等多重挑战,让每一次起吊都容不得半点闪失。为此,项目团队把安全与质量管控贯穿吊装全流程:吊装前加密气象监测,按风速分级排定作业时段,集中抢抓清晨风速平稳的"黄金窗口";吊装中严格落实全程旁站监督,强化现场巡查与设备巡检,对塔筒定位、螺栓力矩校验等关键工序逐项核验,实现全环节闭环管控;吊装后及时组织复盘,将气象研判、工序衔接、现场协同的经验固化为后续吊装的标准化操作规范,让首台的"经验值"变成后续批量吊装的"加速度"。
建设推进中,项目把"华电雪域先锋党支部"的战斗堡垒作用直接搬到机位旁。党员突击队紧盯方案、紧盯现场、紧盯风险,把组织优势转化为建设执行力,确保全程安全可控、质量可靠。
在抢工期、抓安装的同时,项目也把建设红利留在了当地。开工以来,已累计带动410人次群众参与施工,组织群众运输车辆244辆次,投入施工机械设备2800台班,并优先采购本地砂石、水泥、混凝土等建材,带动群众增收和地方经济发展超1170万元,让牧区群众在家门口实现就业增收,以实际行动践行"建设一个项目、带动一方经济、造福一方百姓"的责任担当。
随着首台风机顺利就位,罗布沙二期将进入风机集中吊装与并网冲刺阶段,为西藏高海拔风电规模化开发积累更多可复制的施工经验。
