170米混塔!光山200MW风电项目首台风机吊装完成,25台7.5MW级机组加速推进
2026-09-19 来源:中国电建河南 编辑:国际风能网


9月14日,光山县200兆瓦风电场工程迎来关键节点——首台风机混塔吊装圆满完成,为项目后续大规模施工奠定了坚实基础。

该项目采用EPC总承包模式,总装机规模200MW,计划安装25台单机容量7.5MW + 2台6.25MW的风力发电机组,塔架高度均为170米,全部采用混塔结构。配套工程包括新建一座220千伏升压站、7条共108千米的35千伏集电线路、28千米220千伏单回路送出线路,以及29.4千米风机进场道路。

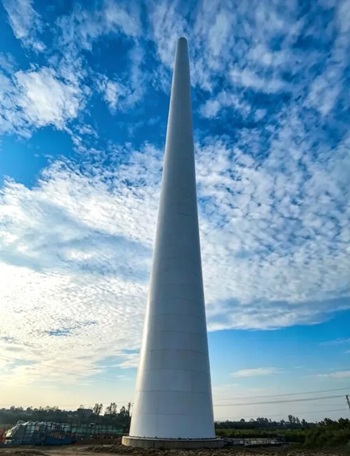

本次吊装的混凝土塔筒段高129米,累计52环,总重达1927.46吨,采用900吨汽车吊实施吊装。为确保毫米级精准就位,项目团队提前编制专项施工方案并组织专家论证,全面开展安全技术交底与风险辨识,完成吊装设备验收、基础验收、场地平整及隐患排查等前置工作。吊装全程监控塔筒垂直度与结构稳定性,每个关键工序均留存影像资料,实现过程可追溯,保障了作业安全与质量双受控。

首台混塔风机吊装成功,标志着该项目从基础施工阶段全面转入风机安装攻坚阶段。下一步,项目部将持续严守安全红线、严把质量关口、科学统筹进度,稳步推进后续机组安装,全力以赴推动项目早建成、早投产、早见效,以高质量新能源工程赋能区域绿色低碳转型。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 2030年破1亿千瓦!发改委定调深远海风电提速 • 750MW!能建电建分羹庆阳“东数西算”绿电风
• 年发电11.6亿度!圆周率哈尔滨基地400MW风电 • 760MW!欧洲“最生态”海上风电项目52台风机
• 提前10天!塞尔维亚最大风电项目首批基础浇筑 • 8.5MW大机型入场!松原400MW风电招标出炉
• 16.2MW批量上线!阳江三山岛六场址集群全景曝 • 12.17亿!中交二航局联合体预中标黑龙江300MW
• 160米高空“穿针引线”!滁州100MW混塔风电首 • 2.3亿!华润汕尾500MW海风项目“双站”建造运

  图片资讯:
2030年破1亿千瓦!发改委定调深远海风电提速
2030年破1亿千瓦!发改委定调深远海风电
2030年破1亿千瓦!发改委定调深远海风电提速
2030年破1亿千瓦!发改委定调深远海风电
明阳智能预中标汕尾红海湾四500MW海上风电机组采购
明阳智能预中标汕尾红海湾四500MW海上
明阳智能预中标汕尾红海湾四500MW海上风电机组采购
明阳智能预中标汕尾红海湾四500MW海上
750MW!能建电建分羹庆阳“东数西算”绿电风电EPC
750MW!能建电建分羹庆阳“东数西算”绿
750MW!能建电建分羹庆阳“东数西算”绿电风电EPC
750MW!能建电建分羹庆阳“东数西算”绿
年发电11.6亿度!圆周率哈尔滨基地400MW风电项目正式获批
年发电11.6亿度!圆周率哈尔滨基地400MW
760MW!欧洲“最生态”海上风电项目52台风机全部吊装完成
760MW!欧洲“最生态”海上风电项目52台

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
