年内投产!华电阳江三山岛六海上风电项目吊装过半,打造我国离岸最远海风标杆
2026-09-18 来源:掌上风电 编辑:国际风能网

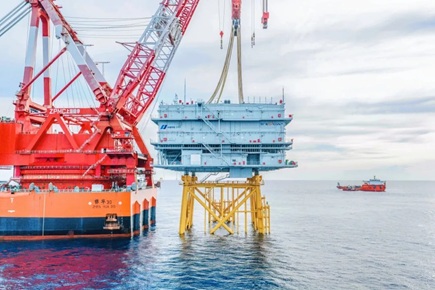

近日,从中国华电传来最新工程捷报:华电阳江三山岛六海上风电场项目自全面开工以来,正锚定“年内投产”目标全速推进。截至当前,项目已累计完成27台风机吊装、23段集电海缆敷设,工程关键节点取得突破性进展。

作为目前我国在建离岸最远的海上风电项目,三山岛六项目位于广东省阳江市海陵岛南侧海域,场址面积约54平方公里,中心离岸距离达82公里,最远端离岸距离更是延伸至89公里,水深介于46至50米之间。项目总装机容量为500兆瓦,共规划安装31台单机容量16.2兆瓦的超大风机。

该项目不仅刷新了我国海上风电的“深远海距离纪录”,更承载着另一项行业使命——它是我国首个规模化应用16.2兆瓦海上风电机组的项目。待项目全面建成投产后,预计每年可提供约16亿度清洁电能,相当于每年节约标煤超50万吨,减排二氧化碳约126万吨,为粤港澳大湾区能源结构绿色转型注入强劲动力。

在送出系统方面,三山岛六项目与中广核阳江三山岛五海上风电项目创新采用“集中送出”模式,共建共享1座500kV海上升压站、1座500kV海上中间无功补偿站、2回500kV集中送出海缆及1座陆上集控中心。其中,海上升压站及海上中间无功补偿站已于今年7月顺利完成安装,为后续并网发电奠定了坚实基础。

随着深远海风电开发步伐加快,华电阳江三山岛六项目正以“年内投产”的冲刺姿态,为我国海上风电走向更深、更远、更大的未来树立全新标杆。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 2030年破1亿千瓦!发改委定调深远海风电提速 • 750MW!能建电建分羹庆阳“东数西算”绿电风
• 年发电11.6亿度!圆周率哈尔滨基地400MW风电 • 760MW!欧洲“最生态”海上风电项目52台风机
• 提前10天!塞尔维亚最大风电项目首批基础浇筑 • 8.5MW大机型入场!松原400MW风电招标出炉
• 16.2MW批量上线!阳江三山岛六场址集群全景曝 • 12.17亿!中交二航局联合体预中标黑龙江300MW
• 160米高空“穿针引线”!滁州100MW混塔风电首 • 2.3亿!华润汕尾500MW海风项目“双站”建造运

  图片资讯:
2030年破1亿千瓦!发改委定调深远海风电提速
2030年破1亿千瓦!发改委定调深远海风电
2030年破1亿千瓦!发改委定调深远海风电提速
2030年破1亿千瓦!发改委定调深远海风电
明阳智能预中标汕尾红海湾四500MW海上风电机组采购
明阳智能预中标汕尾红海湾四500MW海上
明阳智能预中标汕尾红海湾四500MW海上风电机组采购
明阳智能预中标汕尾红海湾四500MW海上
750MW!能建电建分羹庆阳“东数西算”绿电风电EPC
750MW!能建电建分羹庆阳“东数西算”绿
750MW!能建电建分羹庆阳“东数西算”绿电风电EPC
750MW!能建电建分羹庆阳“东数西算”绿
年发电11.6亿度!圆周率哈尔滨基地400MW风电项目正式获批
年发电11.6亿度!圆周率哈尔滨基地400MW
760MW!欧洲“最生态”海上风电项目52台风机全部吊装完成
760MW!欧洲“最生态”海上风电项目52台

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
