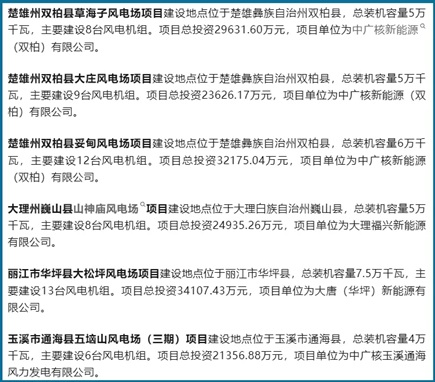

9月3日,云南省发展和改革委员会集中核准6个风电项目,总装机容量合计32.5万千瓦(325MW),总规模56台风电机组,总投资约16.58亿元。项目分布于楚雄州、大理州、丽江市、玉溪市四个州市,涉及中广核、大唐及地方新能源企业等多家投资主体。

从本批核准清单看,头部发电集团与地方企业同步发力,区域布局特征鲜明。中广核在本轮核准中表现最为活跃,一口气拿下三个项目:楚雄州双柏县草海子风电场(5万千瓦、8台机组)、双柏县大庄风电场(5万千瓦、9台机组)、双柏县妥甸风电场(6万千瓦、12台机组),三个项目均由中广核新能源(双柏)有限公司作为项目单位,合计装机16万千瓦,占本批总规模的近一半。在同一县域内连片推进三个风电项目,指向的正是规模化开发、集中运维的典型路径——共享升压送出与运维资源,摊薄单位造价,这也是当前山地风电降本的主流打法。此外,中广核玉溪通海风力发电有限公司申报的玉溪市通海县五垴山风电场(三期)同样获批,装机4万千瓦、布置6台机组,是本次名单中唯一一个"三期"续建项目,意味着该场址此前的开发已见成效,滚动扩建顺理成章。
大唐(华坪)新能源有限公司开发的丽江市华坪县大松坪风电场,则以7.5万千瓦、13台机组的规模成为本批单体容量最大的项目;大理福兴新能源有限公司的大理州巍山县山神庙风电场装机5万千瓦、布置8台机组,是这批项目中唯一由地方新能源企业主导的标的。
值得关注的是机组选型透露出的技术信号。按核准装机与机组台数折算,本批6个项目平均单机容量约5.8兆瓦,其中草海子与山神庙风电场单机超过6.2兆瓦,通海五垴山三期更是达到约6.67兆瓦。相比此前云南山地风电普遍4至5兆瓦的机型配置,本批次项目在单机容量上明显抬升——在山地地形条件下,更大的单机容量意味着可以用更少的机位点、更短的道路与集电线路,换取同等甚至更高的发电量,这是当前陆上风电应对用地收紧、造价敏感的核心技术逻辑。
造价方面,本批项目平均单位投资约5100元/千瓦,处于山地风电的合理区间,也侧面反映出在机型大型化与规模化开发双重作用下,山地风电的投资强度正趋于稳定。
对云南而言,这类中等规模、多点分布的核准节奏并非偶然。云南风能资源与水电、光伏互补性强,省内用电需求持续增长,而风电项目从核准到开工、并网的周期相对可控,是补充电力供应、优化电源结构的重要抓手。随着本批6个项目陆续转入建设阶段,云南在滇中、滇西、滇西北等区域的分散式与集中式风电开发有望进一步铺开。
项目核准是风电开发建设的关键前置环节。随着这325MW装机的"准生证"落地,相关场址将进入勘测设计与施工准备阶段,云南风电的下一轮装机增长也由此锁定了一批确定性增量。
