[网站公告] [设置首页] []

ewindpoer

首 页

找产品

找企业

资讯中心

采购中心

项目招标

风能技术

专访报道

展会会议

人才招聘

风能书屋

百科资料

欢迎关键词竞价推广,热门搜索: 叶片  株洲  nordex  风能    请选好搜索类型!
当前位置:首页 » 资讯 » 项目招标 » 风场建设 » 正文

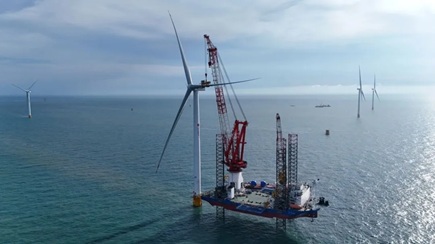

500兆瓦!海南东方CZ8海上风电Ⅱ标段主体完工
2026-09-07 来源:中交三航局 编辑:国际风能网


9月5日,由中交三航局新能源公司承建的海南东方CZ8海上风电项目Ⅱ标段主体工程圆满完工。这标志着这座500兆瓦级海上风电场全面迈入并网冲刺阶段,为后续实现全容量并网发电奠定了坚实基础。


海南东方CZ8海上风电项目位于海南省东方市感城镇西侧近海区域,场址中心距岸约12千米,水深在12米至26.5米之间,总装机容量达500兆瓦,规划布置42台风电机组,单机容量以14兆瓦为主。作为国家能源集团龙源电力在海南省投资建设的首个海上风电项目,CZ8从开工之日起就承载着"破冰"意味——它既是龙源电力海上版图向南延伸的关键落子,也是海南海域大容量机组批量化应用的首次系统性验证。

中交三航局新能源公司承建的Ⅱ标段,施工内容覆盖22台风机基础单桩的制作、运输及施工,22套集成式附属构件的制作、运输及安装,以及20台14兆瓦与2台10兆瓦风电机组的安装工作。面对工期紧、窗口期有限、海况复杂等多重压力,项目团队把"精"字落在了每一根桩上:建立机位前置全覆盖海床扫测机制,把地质不明带来的施工风险提前消解在沉桩之前;同时充分发挥自有船机装备的综合优势,大型起重船"海峰2001"、超大型液压锤MHU4400S与全球最大单作用液压打桩锤YC-280协同上阵,高峰期实现现场三船同步沉桩作业。

装备优势最终转化成了实打实的施工速度——项目跑出了单月完成12根单桩沉桩、7套集成式附属构件安装的"加速度"。更难能可贵的是,速度并未以牺牲精度为代价:所有单桩沉桩的绝对位置偏差、垂直度均满足设计要求,平均法兰面水平度优于设计要求的3‰标准,为后续风机安装提供了高质量的"底座"。

如果说单桩施工考验的是装备与组织能力,那么14兆瓦大容量风机在海南海域的批量化落地,考验的则是一整套技术体系的成熟度。项目团队坦言,最大的拦路虎来自126米超长叶片的高空吊装——叶片越长,迎风面越大,对风速窗口和吊装姿态的要求就越苛刻。为此,团队建立了风机部件"进场验收、吊装前核查、就位后复核"三级质量管控体系,并采用"工艺模拟推演+分级风速管控+模块化吊装"的一体化施工方案,全面细化塔筒、机舱、轮毂、叶片各工序的作业风速阈值,把原本依赖经验判断的环节,变成可量化、可执行的工艺参数。成效立竿见影:单台风机的安装工期从原先的3天压缩至1天16小时,效率提升近四成。

这份"提速"背后,是深远海风电施工从"能干"到"干得快、干得准"的能力跃迁。对于海南而言,CZ8的意义不止于一座风电场。项目建成投产后,每年可输出清洁能源超15亿千瓦时,能够满足海南约120万个三口之家的日常用电需求;相当于每年节约标煤46.7万吨,减少二氧化碳排放127.1万吨。在"双碳"目标持续推进、海南自贸港建设与国家清洁能源岛建设同步提速的背景下,这样一座年发绿电超15亿度的海上风电场,无疑为区域能源结构转型注入了强劲的绿色动能。

从三船同步沉桩到126米叶片精准就位,从3天到1天16小时的工期压缩,CZ8项目Ⅱ标段的完工,既是一次工程节点的兑现,也是中国海上风电在大容量机组、深远海施工领域能力边界的又一次拓展。随着全容量并网节点的临近,南海之滨的这片"大风车",正加速转动起来。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 首台风机就位!代县分散式风电项目按下建设加 • 基础全部浇筑完成!张北风泰300MW风电项目转
• 66台换19台!神池霸业梁风电场 • 16台7.5MW风机全部就位!重庆大堡梁120MW扩建
• 首吊告捷!国家电投贵州山地风电项目冲刺全容 • 900MW!哈密百里风区82台风机全部吊装完成
• 80台6.25兆瓦风机落地冰城,宾县500兆瓦风电 • 2.5GW!新疆奇台风电大基地开工
• 250MW!华能蒙东牙克石风储共构项目开工 • 4700米海拔!两项"全球之最"风机在青海完成首

  图片资讯:
第十批补贴清单出炉:40个项目、705MW
第十批补贴清单出炉:40个项目、705MW
165GW创纪录之后,风电奔向"可靠替代"|CWP 2026开幕
165GW创纪录之后,风电奔向"可靠替代"|CWP
风储一体机来了,远景重构风电全生命周期
风储一体机来了,远景重构风电全生命周期
明阳集团与中国能建签约,深远海风电成关键词
明阳集团与中国能建签约,深远海风电成关
填补空白!国内首套深远海雷电探测装备在海上风电场投运
填补空白!国内首套深远海雷电探测装备在
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
