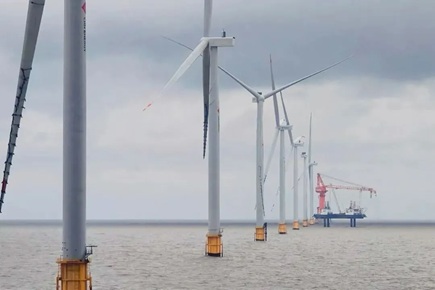

10月9日,国家能源集团龙源电力射阳100万千瓦海上风电项目一期工程首批机组正式并网发电。这是国家能源集团"十五五"期间在江苏开工的首个海上风电项目,也是江苏省首批平价海上风电项目,标志着集团在苏海上风电开发进入新一轮提速期。
射阳项目位于江苏射阳河口东南侧海域,场区中心点离岸约65公里,地处辐射沙洲最北端,施工窗口期短、作业难度大。一期工程装机容量29.75万千瓦,设计安装35台单机容量8.5兆瓦的远景能源风电机组,配套新建1座220千伏海上升压站和1座220千伏陆上集控中心,项目总投资约37亿元,建设主体为国家能源集团江苏射阳新能源有限公司。
值得关注的是,项目同步配套建设了龙源电力自主研发的"国能黄海一号"——江苏首个风光渔一体化半潜式海洋牧场平台,将海上风电与深远海养殖等业态融合,探索"海上风电+海洋牧场"的立体用海新路径。
回看建设节奏,项目于2023年9月25日获江苏省发改委核准,后因开工前置手续未完成,核准有效期延长至2026年9月25日;2025年12月,省发改委批复同意项目分两期建设,其中一期29.75万千瓦、二期70万千瓦。一期工程于2026年4月30日正式开工,6月11日完成220千伏海上升压站上部组块海上吊装对位合体,7月25日风机基础沉桩作业全部完工、首台风机吊装完成,8月全标段沉桩完工并转入规模化机组安装阶段,至10月9日实现首批机组并网,从开工到并网仅用时五个多月。
按照规划,射阳项目总规模100万千瓦,二期70万千瓦建设有望接续推进。随着一期工程陆续投产,项目将为江苏沿海地区提供稳定绿色电力支撑,也为深远海风电与海洋牧场融合开发提供可复制的样本。
