221座承台、142根桩基,青海油田2GW风电冲刺全容量并网
2026-09-10 来源:能源铁军先锋 编辑:国际风能网

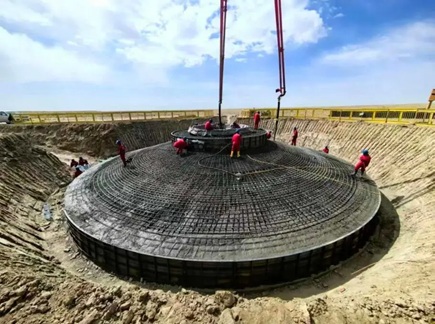

9月8日,海拔2750米的青海茫崖冷湖戈壁腹地传来关键节点消息:青海油田海西200万千瓦风电项目承台浇筑累计完成221座,剩余99座;裹体灌注桩累计完成142座,剩余仅9座。两道决定风机能否"站得住、站得稳"的核心工序同步进入收官区间,其中裹体灌注桩施工率先迈入个位数阶段,标志着项目基础施工取得里程碑式突破,为后续风机吊装、电气安装及全容量并网赢得了宝贵窗口。

对风电项目而言,基础施工是整条建设链条上最难"抢"回来的一环。塔筒可以赶工、吊装可以增开工作面,但隐藏在地下的承台与桩基,一旦受制于气候与地质条件,往往成为决定并网节奏的硬约束。也正因如此,承台、桩基双双实现"位数进阶",其分量远不止于一组数字的变化——它意味着大规模机位具备陆续移交吊装的条件,项目建设重心将从"地下"转向"地上",从"跟天气抢工期"转向"按计划拼安装"。

数字跨越的背后,是建设者百余个日夜的高原鏖战。项目地处茫崖冷湖戈壁腹地,高寒缺氧、风沙肆虐、昼夜温差悬殊,全年有效施工窗口期不足四个月;8级以上大风天数占到全年的三分之一,冬季施工气温可降至零下25摄氏度。极端环境下,混凝土入仓温度控制、裹体灌注桩引孔后易坍塌等技术难题接踵而至——这些在平原地区近乎常规化的工序,在高原戈壁上每一项都需要重新适配工艺参数。面对有限的窗口期,项目团队挂图作战,建立"月计划、周跟踪、日纠偏"动态管控机制,将总体进度逐级细化至各标段、各机位、各工序,把"有效施工天数"用到了极致。

越是抢工期,越要把质量与安全钉死在现场。项目部围绕"人机料法环"全要素管控,全面推行样板引路、关键工序旁站等全链条质量管理措施;针对大体积混凝土浇筑等关键工序,技术人员全程旁站,对锚栓定位、混凝土入仓等环节逐一核验确认,所有隐蔽工程严格执行举牌验收,做到完工一项、验收一项、影像留存、闭环追溯。安全层面,项目构建"风险辨识—分级分类—精准管控—动态预警"全链条防控体系,对深基坑作业、裹体灌注桩施工等高风险工序刚性落实"无视频不作业、无许可不开工、无监护不操作"铁律。随着基础施工进入尾声,高风险管控点逐步减少,现场安全形势持续向好。



把镜头拉远,这座高原风电基地的意义不止于单一项目。对青海油田而言,200万千瓦级风电是油气业务之外新能源版图的关键落子,其建设成效直接关系到油田"油气与新能源协同"转型的成色;对行业而言,在海拔近3000米、有效工期不足四个月的戈壁腹地推进大兆瓦机组基础施工,本身即是高寒高海拔风电施工经验的一次集中检验——从混凝土温控到桩基成孔工艺,从窗口期组织到极端天气下的安全管控,这些沉淀下来的做法,将为同类高原、戈壁风电项目提供可复制的参照。

基础已稳,塔筒待起。下一步,项目团队将继续锚定关键节点,抢抓有限施工窗口期,以更高标准、更严要求推进风机吊装、电气安装及并网调试等后续工程,全力打造高原精品工程,为青海油田新能源业务高质量发展注入强劲动力。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 第十批补贴清单出炉:40个项目、705MW • 165GW创纪录之后,风电奔向"可靠替代"|CWP 202
• 填补空白!国内首套深远海雷电探测装备在海上 • 首台风机就位!代县分散式风电项目按下建设加
• 8.18亿最低报价!长乐B区102MW海上风电EPC开 • 全球首座半潜式风电制氢平台"申海氢能1号"
• 东亚峰会能源部长会传信号:中国风电出海再迎 • 66台换19台!神池霸业梁风电场"以大代小"扩容
• 312MW、12MW机组!三峡牟平二期海上风电环评 • 900MW!哈密百里风区82台风机全部吊装完成

  图片资讯:
第十批补贴清单出炉:40个项目、705MW
第十批补贴清单出炉:40个项目、705MW
165GW创纪录之后,风电奔向"可靠替代"|CWP 2026开幕
165GW创纪录之后,风电奔向"可靠替代"|CWP
风储一体机来了,远景重构风电全生命周期
风储一体机来了,远景重构风电全生命周期
明阳集团与中国能建签约,深远海风电成关键词
明阳集团与中国能建签约,深远海风电成关
填补空白!国内首套深远海雷电探测装备在海上风电场投运
填补空白!国内首套深远海雷电探测装备在
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
