川渝地区“十四五”以来最大风电项目投产
2023-09-25 来源:中国电力报
 9月21日,国家首批大型风电光伏基地项目、川渝地区“十四五”以来投产最大的风电项目——雅砻江腊巴山风电项目正式投产发电。


投产仪式现场照片。

腊巴山风电位于四川省凉山州德昌县,属于高海拔山地风电场。项目总装机容量25.8万千瓦,总投资超19.2亿元,年平均发电量约6.8亿千瓦时,可满足约31万户四川家庭的年用电量,每年发出的清洁电能相当于节约标准煤约20万吨、减少二氧化碳排放约56万吨。项目的投产发电,对于加快打造雅砻江流域水风光一体化基地,助力构建多能互补的新型能源体系,实现“双碳”目标具有积极推动作用。

雅砻江流域水风光一体化基地标志性项目

为清洁能源多能互补发展作示范

流域水风光一体化开发,是新时期能源开发的重要方向,是推进能源绿色低碳转型、可再生能源高质量发展的重要举措。干流全长1571公里的雅砻江,流经四川省甘孜州、凉山州、攀枝花市,两岸风电光伏资源丰富、沿江抽水蓄能站点众多,可形成总规模超1亿千瓦的水风光一体化示范基地,是一座世界级的纯绿色清洁可再生能源基地。

雅砻江流域水风光一体化基地以水电为核心,以风光新能源为主力,以抽水蓄能为调节,实现流域一体化规划布局、一体化开发建设、一体化调度运行、一体化市场消纳,构建百分百的绿色清洁可再生能源示范基地。雅砻江流域水风光一体化基地建设,对于解决风电、光电送出和消纳难题具有示范作用,对国内外水电和新能源资源丰富地区实现能源跨越式发展可提供借鉴、复制、推广的经验,是清洁能源开发模式的一种创新。雅砻江流域清洁能源基地建设,已列入国家“十四五”规划和2035年远景目标纲要。腊巴山风电是“十四五”以来雅砻江流域清洁能源基地首个开工建设、首个建成投产的风电项目。

为助力实现“双碳”目标,由国家开发投资集团有限公司和四川省投资集团有限责任公司共同出资,国投集团控股的雅砻江流域水电开发有限公司充分发挥“一个主体开发一条江”、多能互补条件优越、调节能力强大、基础条件坚实等显著优势,加快推进雅砻江流域水风光一体化基地建设。目前,基地已投产水电和新能源装机近2100万千瓦。全球最大、海拔最高的水光互补电站——柯拉一期光伏电站建成投产,全球最大的混合式抽水蓄能项目——两河口混合式抽水蓄能电站、四川装机规模最大的新能源项目——扎拉山光伏电站等开工建设,雅砻江中游孟底沟、卡拉、牙根一级等一批清洁可再生能源项目有序推进,雅砻江流域水风光资源协同开发不断取得突破性进展。

雅砻江流域清洁能源基地全部建成后,总规模将超1亿千瓦,年均发电量约3000亿千瓦时,相当于每年减少二氧化碳排放约2.5亿吨,节能减排效益显著,是新型能源体系建设的重要组成部分。基地的建设不仅为中国,也为全人类绿色低碳发展贡献智慧和解决方案。

打造国内一流风电场

为新能源开发再添“新样板”

腊巴山风电项目是国家清洁能源建设重点工程,是川渝地区“十四五”以来投产规模最大的风电项目。雅砻江公司以“高起点、高标准、高质量、创一流”为目标,为新能源项目建设再添“新样板”。

腊巴山风电建设施工战线长、大件运输难度大、吊装施工窗口期短。项目位于海拔2200米至3400米的高海拔山地,场区内海拔高差大,施工道路坡陡弯急,最大纵坡达到18%,39台风机分布范围长达78千米,电力送出线路超40千米,施工作业点多面广。

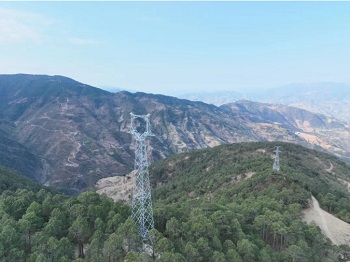

雅砻江腊巴山风电220kV电力送出工程。

为高质量推进项目建设,雅砻江公司在腊巴山风电项目深入推进设计施工总承包(EPC),实现设计、施工深度融合。在项目设计阶段,雅砻江公司联合参建各方对风机基础型式、升压站布置、吊装平台、集电线路等多方面开展设计深化,风机基础浇筑混凝土较同类型减少约20%,温度控制更加可靠;相较同类工程,吊装平台挖填量和用地节约30%、输电设备施工用地节约30%。同时,构建现场质量监督管理体系,加强风机基础开挖、接地埋件、混凝土浇筑等全链条质量管控,从“人、机、料、法、环”等各个方面全过程加强监督,确保各道工序衔接紧凑有序。腊巴山风电项目设备安装调试正确率达100%,送出工程及升压站全部设备一次性受电成功。

可再生能源质量监督站开展现场质量监督后表示,“腊巴山风电项目原材料质量把关严、施工过程控制标准高,关键工序施工质量优”,达到“国内一流”的标准。

四川首个单叶片吊装风电项目

为山地风电施工建设提供借鉴

近年来,风电机组趋于大型化,叶轮直径也越来越大。传统的叶轮整体吊装面临多重挑战:大叶轮迎风面积变大,极端情况下可能导致侧向载荷超过吊车的抗侧向能力,带来安全隐患;大叶轮地面组装占地面积大,在山地、林地吊装施工受限制较多。

腊巴山风电吊装施工高峰期正值大风季节,施工窗口期平均每天不到8小时,且大部分在凌晨。风机叶轮直径达172米,扫风面积超2.3万平方米,相当于3.2个标准足球场的面积。如果采用传统的叶轮整体吊装方式,吊装允许风速上限仅为8米/秒,吊装窗口期短,主吊及辅吊布置难度加大,吊装平台面积也将更大,挖填方量同步增加。

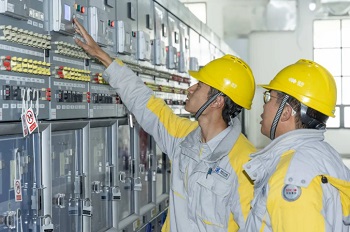

运维人员正在现场调试检查风电场设备装置。

四川省以往因为风机单机容量小、叶轮直径小,吊装制约条件少,均采用叶轮整体吊装方式。相比之下,单叶片吊装受风速和地形的限制更小。吊装风速上限提高至10米/秒,延长了吊装作业窗口期。同时,单叶片吊装避免了地面组装叶轮,可节约至少30%的用地面积。腊巴山风电风机单个叶片长84米,叶片连接螺栓数量多达176颗,吊装过程中需要在110米的高空将每一根螺栓严丝合缝对接,同时保证叶片不发生磕碰,对现场吊装施工水平要求极高。

为保障腊巴山风电首次单叶片吊装顺利进行,雅砻江公司与各参建单位深入研究,总结前期整体吊装及国内其他风电场单叶片吊装经验,强化吊装风险管控。同时,利用风速预测和现场测风,精准抓住有效作业时段,安全高效完成吊装工作。2023年1月7日,项目首次实施单叶片吊装,重达21吨的风机叶片在百米高空和轮毂精准对接,成为四川省内首个成功实现单叶片吊装的风电项目。

中国电建集团成都院副总工程师蒋建红表示,腊巴山风电项目依托《超高海拔风光资源评估及发电功率预测》重大专项,针对大风季节吊装施工窗口期短等难点开展联合技术攻关,开发运用高预测精度、高准确率、超短期时间尺度的风功率预测系统,实现精准可靠施工窗口期预测,指导风电机组吊装施工,有效提高了高海拔山地风电项目吊装施工效率及安全管理水平,助推打造标杆示范风电项目。

以“数智化”为突破

打造新一代高海拔智慧风电场

与水电站控制系统不同,电网对风电场的调度不会直接到每一台机组,而是将风场所有风机作为整体统一调度,因此需要打造统一控制系统。这套系统类似于“前沿阵地指挥官”,负荷分配是否合理,检修计划是否恰当,风场能否发挥最大潜能,都取决于“指挥官”的能力。来风预测、设备状态感知以及数据分析决策等关键技术,是“指挥官”的核心竞争力。

为进一步提高风场效能,雅砻江公司与东方风电公司成立“联合创新体”,以风机设备智能化为主要突破口,全力打造基于“iPACOM系统”的新一代全生命周期数字化智能型高海拔山地风电场。区别于传统的“外挂式”“堆砌式”风机控制和生产系统,腊巴山风电场搭载的新一代“iPACOM风机智能系统”,将物联网、工业大数据、人工智能等与风电生产系统融合,整合风机全部生产数据,利用算法优化风机集群控制,以数据一体化推动业务融合,形成行业先进的智能风机、智慧风场一体化解决方案。

腊巴山风电项目新一代“iPACOM风机智能系统”与风机同步投运,实现了三大功能。一是增电量,深挖机组潜能,提升设备可利用率,助力发电量提升;二是减故障,强化设备健康诊断评估,实现故障消除的智能辅助决策,为全生命周期无故障运行护航;三是提效率,加强生产系统对接融合,协助风场优化运维管理流程,降低运维成本,为实现无人风场创造条件。

世界风能协会副主席、中国可再生能源学会风能专业委员会秘书长秦海岩对腊巴山风电“iPACOM风机智能系统”评价:“风机智能系统的定制化开发,实现了腊巴山项目‘发电量高、无人值守、智慧运营’的先进性能,为我国风电项目高质量发展树立了典范,将持续促进我国风电产业技术进步”。

带动清洁能源产业发展

为民族地区经济快速发展再添“绿色引擎”

腊巴山风电项目率先在四川省内应用了5兆瓦级风电机组,主要设备生产、制造、装配均在凉山州完成,有力带动了当地能源装备制造产业链发展。腊巴山风电项目建设期间,为凉山州财政贡献税费约6000万元,提供工作岗位1000余个。投产后,每年还将贡献税费约4000万元。

凉山州德昌县发展和改革局局长张强表示,雅砻江公司高标准、高质量推进腊巴山风电项目工程建设、属地化资源合作和施工管理,推动地方经济发展,增加了地方财政收入,提升了当地群众务工技能,对造福当地经济、社会发展具有重要意义。

劳动竞赛提质增效,

比学赶帮超树立“标杆工程”

腊巴山风电项目建设周期短、工期紧。2022年6月项目开工以来,雅砻江公司组织101家参建单位、8000余名建设者全力投入项目施工,大力开展“风光雅砻江 奋进新征程”主题劳动竞赛。围绕土建施工、风机吊装、设备安装全过程组织开展施工“对手赛”、创新创效技术攻关、技能练兵等活动。同时,围绕项目各阶段目标任务,组织开展“六比六赛”竞赛活动,比科学管理、赛工程质量;比精打细算、赛成本控制;比科技创新、赛科研成果;比施工效率、赛工程进度;比有序施工、赛安全生产;比遵纪守法、赛廉政建设,形成浓厚的“比、学、赶、帮、超”劳动竞赛氛围,广大参建者的积极性、主动性、创造性充分调动。

在劳动竞赛助推下,项目完成混凝土浇筑方量超20000方,大件设备运输车次达390余次,主吊设备转场运输超过1300车次,架设铁塔107座,展放导线超40公里。腊巴山风电风机基础锚栓安装、钢筋绑扎、混凝土浇筑等关键工序质量验收合格率达100%,风机设备吊装施工、主吊设备转运时间缩短约15%,送出工程线路展放施工提前28天完成。

雅砻江流域水电开发有限公司党委书记、董事长祁宁春表示,雅砻江流域水风光一体化基地建设,是深入贯彻落实习近平总书记来川视察重要指示精神的关键举措,是认真落实习近平总书记“科学规划建设新型能源体系、促进水风光氢天然气等多能互补发展”重要要求的着力重点,是探索新时期流域水风光一体化新模式新机制的创新性工作,可以为我国其他流域水风光一体化建设提供示范和借鉴,对于四川作为国家重要清洁能源基地更好保障全国电力供应、服务国家能源战略具有十分重要的意义。雅砻江公司将持续发挥好“一个主体开发一条江”的独特优势,加快布局清洁能源流域化、集约化、规模化、科学化开发,奋力把雅砻江流域水风光一体化基地打造成为新型能源体系建设的样板,为保障国家能源安全、实现“双碳”目标作出更大贡献。同时,在推进清洁能源开发的过程中,雅砻江公司持续将“为民造福”“在高质量发展中促进共同富裕”作为最重要的价值追求,继续发挥好大工程对地方经济、社会发展的拉动作用,为民族地区乡村振兴和经济社会高质量发展贡献雅砻江力量。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 15.6亿元!甘肃 庆阳“东数西算”绿电二期750 • 吉林油田450MW风光项目将全面投产
• 1500亿元!越南胡志明市审议6GW Can Gio 2海 • 华能营口700MW海上风电EPC落槌,电建华东院、
• 甘肃民勤1GW风电项目开标:中车株洲所、远景 • 160米“空中巨人”拔地而起!国家电投天门100
• 山东电建一公司中标!内蒙10万千瓦“源网荷储 • 9.15亿元!大唐476.25MW机组采购开标:远景预
• 国网两批补贴合计500亿到账:风电分走236.66 • 台湾省首起海上风机火灾,Ørsted大彰化4号机

  图片资讯:
15.6亿元!甘肃 庆阳“东数西算”绿电二期750MW风机定标:电气风电、三一重能、明阳智能分别夺得
15.6亿元!甘肃 庆阳“东数西算”绿电二
1500亿元!越南胡志明市审议6GW Can Gio 2海上风电可研
1500亿元!越南胡志明市审议6GW Can Gio
1500亿元!越南胡志明市审议6GW Can Gio 2海上风电可研
1500亿元!越南胡志明市审议6GW Can Gio
吉林油田450MW风光项目将全面投产
吉林油田450MW风光项目将全面投产
闭环落地!金风科技塔城项目完成可回收叶片批量吊装
闭环落地!金风科技塔城项目完成可回收叶
道达尔退出丹麦165MW Lillebælt Syd海风项目
道达尔退出丹麦165MW Lillebælt Syd海
1500亿元!越南胡志明市审议6GW Can Gio 2海上风电可研
1500亿元!越南胡志明市审议6GW Can Gio
华能营口700MW海上风电EPC落槌,电建华东院、中南院近40亿包揽
华能营口700MW海上风电EPC落槌,电建华东

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
