敦煌首台风电机组六月份开始吊装
2022-05-18 来源:敦煌发布


今年,敦煌市抢抓国家落实“碳达峰 碳中和”战略目标政策机遇,着力推动新能源产业项目落地开工、复工复产。

敦煌海装新能源公司北湖第三风电场一期49.5兆瓦风电项目今年3月复工建设以来,进展顺利,预计7月底建成完工,8月实现全容量并网发电。

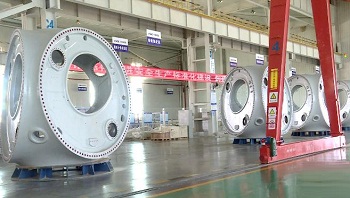

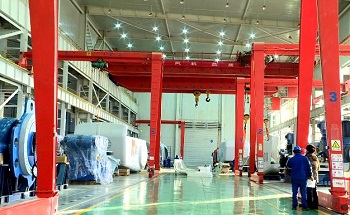

日前,记者走进海装公司总装厂房,生产车间内一派忙碌景象。一台台风电机组正在加紧组装,准备用于敦煌海装北湖49.5 兆瓦风电项目安装。在项目现场,送出线路工程杆塔基础也在加足马力施工中。

敦煌海装北湖49.5兆瓦风电项目经理马少鹏说:“目前,敦煌海装北湖第三风电场一期49.5兆瓦风电项目风机基础浇筑已经全部完成,升压站土方开挖也全部完毕。项目已经完成50%的工程量,升压站的所有设备已经采购完成,陆续开始供货,我们计划在6月中下旬开始风机吊装。”

据了解,敦煌海装北湖49.5兆瓦风电项目位于敦煌市北60公里处,占地面积9平方公里,总投资4亿元,由中国船舶集团风电发展公司投资建设。风电场设计单机容量4兆瓦风力发电机组13台,年有效利用小时数为2947小时,并新建一座110千伏升压站。项目建成后,年均发电量可达14587万千瓦时,年产值预计实现4000万元。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 8.18亿最低报价!长乐B区102MW海上风电EPC开 • 全球首座半潜式风电制氢平台"申海氢能1号"
• 东亚峰会能源部长会传信号:中国风电出海再迎 • 66台换19台!神池霸业梁风电场"以大代小"扩容
• 312MW、12MW机组!三峡牟平二期海上风电环评 • 900MW!哈密百里风区82台风机全部吊装完成
• 低于煤电基准价25%,山西200MW风电项目中标结 • 德国首座海上风电场,不拆了!
• 80台6.25兆瓦风机落地冰城,宾县500兆瓦风电 • 358天攻坚收官!大堡梁120MW扩建项目风机全吊

  图片资讯:
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP
全球首座半潜式风电制氢平台"申海氢能1号"在广东江门下水
全球首座半潜式风电制氢平台"申海氢能1
半年建成投产!远景楚雄主机基地首台机组下线
半年建成投产!远景楚雄主机基地首台机组
东亚峰会能源部长会传信号:中国风电出海再迎新窗口
东亚峰会能源部长会传信号:中国风电出海
基础全部浇筑完成!张北风泰300MW风电项目转入安装攻坚阶段
基础全部浇筑完成!张北风泰300MW风电项
66台换19台!神池霸业梁风电场
66台换19台!神池霸业梁风电场
66台换19台!神池霸业梁风电场"以大代小"扩容150MW开工
66台换19台!神池霸业梁风电场"以大代小"

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
