广西宾阳黎塘风电场项目跑出建设“加速度”
2025-09-03 来源:十局机电安装

8月28日

广西宾阳黎塘风电场项目

单月完成风机吊装6台、箱变吊装4台,

3台机组具备发电条件,

2条集电线路全线贯通,

提前完成关键节点,

全力以赴跑出建设“加速度”。

宾阳黎塘风电场项目是由大唐桂寰新能源有限公司投资建设的重点工程,位于广西壮族自治区南宁市宾阳县黎塘镇,总装机容量为200兆瓦,由27台远景6.7兆瓦风电机组和3台6.25兆瓦风电机组组成,是桂冠电力开工建设的单体最大容量风电项目。

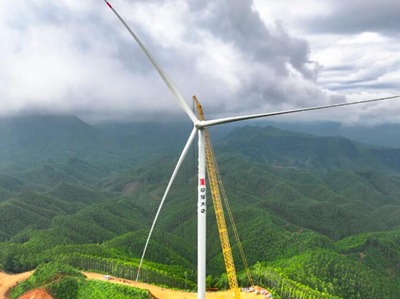

项目自启动起便面临三大“拦路虎”:其一,选址于海拔落差200米的山脊线,7月南方雨季,暴雨频发,且遭遇两次台风,导致运输塔筒的重型卡车在15度坡度、多急弯的临时道路上常常打滑;其二,6.7兆瓦风机分片式塔筒拼接误差需控制在2毫米内,相当于在百米高空“搭积木”且缝隙不超A4纸厚度,山地地形又让吊装角度难把控,常规方案屡屡受限;其三,虽调配到3台主吊机,但受山地机位分散影响,吊机转移时需先拆除配重、再重新组装调试,转移非常耗时,且部分机位地形狭窄仅能容纳1台吊机作业,工期压力严峻。

面对雨季恶劣天气、复杂山地阻碍、工期紧张,项目团队“一困一策”精准破局,动态研判天气、科学规划施工流程,充分抓住窗口期抢进度。团队克服台风导致的10天工期延误,实际仅用 20 天实际吊装工期就完成 6 台风机吊装;同步推进配套工程,单月完成4台箱变吊装,3台机组具备发电条件、2条集电线路贯通带电,关键节点较原计划提前3天,推动项目实现阶段性突破;同时,实现“零事故、零返工”,箱变吊装合格率100%,3台机组并网调试数据优于行业标准的亮眼成绩。

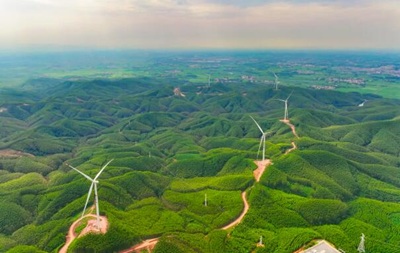

项目建成后,年发电量约4.5亿度,可年省标煤约15万吨、节水约155万吨,为区域能源转型与经济发展注入全新动力。


ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 160米“空中巨人”拔地而起!国家电投天门100 • 山东电建一公司中标!内蒙10万千瓦“源网荷储
• 梨树700MW风电项目开工,东北再添大型陆上风 • 16台6.25MW风机全容量吊装!中国电建北京院武
• 吉林通榆100MW风电项目16台风机全部吊装完 • 海拔4850米!西藏在建最大风电项目完成全部吊
• 160米“混塔巨人”拔地而起!国家电投澄城100 • 西藏在建规模最大风力发电项目风机全部吊装
• 离岸90公里!三峡阳江青洲五七期200万千瓦海 • 河北乐亭风光一体化项目风机全部吊装完成

  图片资讯:
7月绿证核发3.06亿个,风电稳居交易“C位”
7月绿证核发3.06亿个,风电稳居交易“C位
山西方山100MW风电EPC揭晓!中建三局联合体约5.28亿入围
山西方山100MW风电EPC揭晓!中建三局联合
东方电气若羌1GW风电项目全面开工,打造国内最大高海拔山地风电场
东方电气若羌1GW风电项目全面开工,打造
金风科技落子罗马尼亚,打造该国首个风储一体化标杆
金风科技落子罗马尼亚,打造该国首个风储
京能5.19亿千瓦时破纪录,晋蒙绿电全量替代京城气电
京能5.19亿千瓦时破纪录,晋蒙绿电全量替
9月19日起执行!江西省优化增量新能源项目机制电价竞价规则
9月19日起执行!江西省优化增量新能源项
19.96亿元!中建电力中标新疆兵团第九师400MW风电制氢EPC项目
19.96亿元!中建电力中标新疆兵团第九师4
19.96亿元!中建电力中标新疆兵团第九师400MW风电制氢EPC项目
19.96亿元!中建电力中标新疆兵团第九师4

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
