50MW!贵州思南大坝场二期风电全部风机吊装完成
2026-10-19 来源:中国能建山西电建 编辑:国际风能网

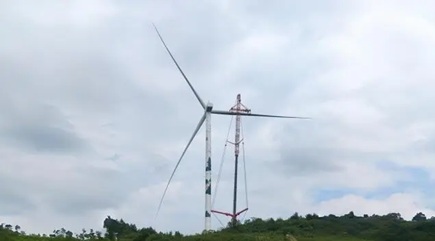

9月29日,随着最后一台风机叶轮在山脊高空精准对接,由中国能建山西电建一公司承建的思南县大坝场二期风电场项目全部风机吊装完成,项目正式转入并网前冲刺阶段。

该项目位于贵州省铜仁市思南县大坝场镇,规划装机容量50兆瓦,安装8台单机容量6.25兆瓦风电机组,通过35千伏集电线路接入思南大坝场一期升压站。依托一期既有升压站送出,项目在节约建设投资、缩短送出周期的同时,也延续了风电项目"滚动开发、连片建设"的典型路径。
值得注意的是,6.25兆瓦机组已是目前陆上风电的主力机型之一,叶片更长、塔筒更高、单机重量更大,对山地运输和吊装组织提出了更严苛的要求。自开工建设以来,项目部面对山地施工工况复杂、场外运输道路条件受限等多重难题,全体人员昼夜奋战,以严谨的施工组织和过硬的技术实力,逐一攻克大件运输、狭小平台作业、高空对接等环节,高质量完成了全部吊装施工任务。

项目建成投产后,将进一步提升铜仁区域清洁能源供给能力,有效替代传统化石能源、减少碳排放。按区域山地风电场常规利用小时数测算,项目每年可提供约1亿千瓦时清洁电力,为地方构建清洁低碳、安全高效的现代能源体系,以及经济社会高质量绿色发展注入新的"绿色动能"。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 50MW!贵州思南大坝场二期风电全部风机吊装完 • 160.8MW开工!富源西风电场五期落地,打造山地
• 首吊大吉!160米“混塔+钢塔”高空精准对接,广 • 首台风机就位!代县分散式风电项目按下建设加
• 基础全部浇筑完成!张北风泰300MW风电项目转 • 66台换19台!神池霸业梁风电场
• 16台7.5MW风机全部就位!重庆大堡梁120MW扩建 • 首吊告捷!国家电投贵州山地风电项目冲刺全容
• 900MW!哈密百里风区82台风机全部吊装完成 • 80台6.25兆瓦风机落地冰城,宾县500兆瓦风电

  图片资讯:
19亿!红海湾三、四海上风电集中送出工程EPC第一候选人出炉
19亿!红海湾三、四海上风电集中送出工程
19亿!红海湾三、四海上风电集中送出工程EPC第一候选人出炉
19亿!红海湾三、四海上风电集中送出工程
Everllence四冲程发动机适用于海上风电船舶
Everllence四冲程发动机适用于海上风电
CWP2026|双瑞系"三箭齐发",超大型叶片一体化材料方案亮相
CWP2026|双瑞系"三箭齐发",超大型叶片一
GE Vernova风电换帅:海底电缆老将接棒
GE Vernova风电换帅:海底电缆老将接棒
GE Vernova风电换帅:海底电缆老将接棒
GE Vernova风电换帅:海底电缆老将接棒
3000公里零碳航道启航,风电消纳再添"水上场景"
3000公里零碳航道启航,风电消纳再添"水
50MW!贵州思南大坝场二期风电全部风机吊装完成
50MW!贵州思南大坝场二期风电全部风机吊

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
