16台6.25MW风机全容量吊装!中国电建北京院武鸣山地项目攻坚记
2026-08-17 来源:中国电建北京院 编辑:国际风能网

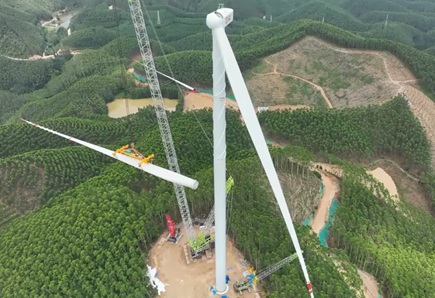

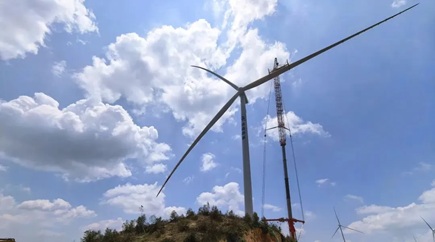

在广西南宁武鸣区太平镇的群山之巅,随着最后一台风机叶片与轮毂在125米高空精准对接,武鸣太平100兆瓦风电场项目16台风机吊装工作于日前全面收官,正式转入设备调试阶段,为八桂大地再添一座山地绿色“充电宝”。

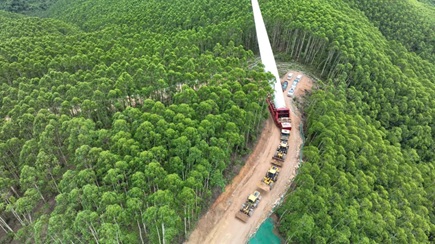

项目自2025年9月启动以来,北京院项目部紧扣节点、挂图作战。在快速推进升压站土建及综合楼封顶的同时,风机基础施工同步铺开。面对山地风电建设的多重掣肘——长达4个月的雨季导致月均有效施工天数不足20天,蜿蜒狭窄的山路极大限制了大件运输,125米高空吊装受阵风影响窗口期苛刻,加之各机位场地局促,项目建设一度进入攻坚阶段。



面对挑战,项目团队打出了一套“统筹+技术+空间”的组合拳。通过精细化统筹管理,以每日站班会动态更新计划,高峰期指挥三台主吊同步作业,实现山路通行的分钟级高效调配;在技术端,联合厂家提前踏勘模拟,优化叶片举升工装,并设定精准风速阈值锚定吊装窗口;在空间利用上,创新性地将场区道路纳入施工作业面统筹,通过优化道路与机位平台的坡度关系,实现“一地多用”,有效破解了狭小场地的堆放与转运难题。

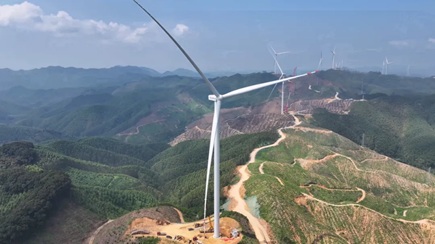

据悉,该项目总装机100兆瓦,共布设16台单机容量6.25兆瓦的风电机组,叶轮直径达220米。全容量并网后,预计年上网电量可达21.2万兆瓦时,可节约标准煤约6.91万吨,大幅削减各类污染物排放,在全方位提升区域生态环境质量的同时,为地方能源结构转型注入强劲动能。


编者短评

武鸣太平项目的顺利吊装,再次印证了国内工程企业在复杂山地风电建设领域的硬核实力。从“与雨季赛跑”到“向毫米级精度要安全”,项目团队通过精细化的施工组织与工法创新,有效化解了高切变、多雨雾、窄道路等典型南方山地风电痛点。随着6.XMW及以上大机组在复杂地形的批量落地,我国低风速山地风电开发正加速从“可行”迈向“高效”,为后续同类项目的降本增效提供了极具参考价值的实战范本。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 明阳风储一体机黑启动试验成功,风电迈入自恢 • 中石化乌兰察布绿氢项目启动,805公里管道直
• 运达股份中标江西会昌100MW风电项目 • 金风牵头,阳光协同!风电产业链签下绿色低碳倡
• 电气风电拿下国能190.7MW风机集采订单 • GE Vernova风电制造高层再访惠来,粤东海上风
• 中国风机首入哥斯达黎加!运达斩获中美洲最大 • 中国能建越南宁顺公海25MW风电全容量并网,系
• 拿下荷兰1GW海上大单!西门子歌美飒为Zeevonk • 中国电建埃及1.1GW风电项目迎来关键节点!南

  图片资讯:
辽宁公示首个绿电直连项目:华电450MW风电制绿氢、产绿甲醇
辽宁公示首个绿电直连项目:华电450MW风
辽宁公示首个绿电直连项目:华电450MW风电制绿氢、产绿甲醇
辽宁公示首个绿电直连项目:华电450MW风
明阳风储一体机黑启动试验成功,风电迈入自恢复时代
明阳风储一体机黑启动试验成功,风电迈入
中石化乌兰察布绿氢项目启动,805公里管道直通京津冀
中石化乌兰察布绿氢项目启动,805公里管
运达股份中标江西会昌100MW风电项目
运达股份中标江西会昌100MW风电项目
非洲第二大、中东北非最大!埃及1.1GW风电项目南区500kV升压站倒送电
非洲第二大、中东北非最大!埃及1.1GW风
运达肥乡100MW风电首台风机基础浇筑完成,冀南平原风电提速
运达肥乡100MW风电首台风机基础浇筑完
运达肥乡100MW风电首台风机基础浇筑完成,冀南平原风电提速
运达肥乡100MW风电首台风机基础浇筑完

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
