当前位置:首页 » 资讯 » 资讯中心 » 行业动态 » 正文
2GW戈壁风电,16个月全容量并网
2026-10-06 来源:特变电工 编辑:国际风能网

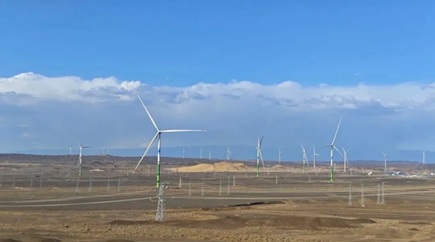

近日,特变电工新能源公司准东2GW风电项目实现全容量并网。作为公司目前最大的单体风电项目,231台风机全部接入电网,两座220千伏风电汇集站同步投入运行,戈壁上的清洁电力开始直供当地工业园区。

项目场址位于新疆昌吉回族自治州奇台县境内的准东地区戈壁腹地,占地面积约340平方公里。这里是国家能源战略保障基地的重点工程,项目全部投运后年输送清洁电力46亿千瓦时,每年可减排二氧化碳约400万吨。

从开工到全容量并网,项目用了16个月。2025年4月,戈壁上的基础施工率先展开;当年9月,231台风机基础全部浇筑完成;12月,两座220千伏风电汇集站投运,首批风机并网。此后吊装与调试并行推进,2026年6月全部风机吊装完成,直至近日实现全容量并网,创下国内戈壁大型风电项目的建设佳绩。

全容量并网从来不是某一台风机的事,而是设备、电网与用能负荷三端匹配的结果。并网前,项目按电网调度要求完成电缆敷设、接线校验、核心设备多轮排查调试,以及220千伏风电汇集站全系统联调;首批风机并网后,吊装与调试同步跟进,直到231台风机全部具备并网条件。

与"资源在西部、用能在东部"的传统电力流向不同,该项目把清洁电力接入附近的工业负荷中心,走的是就地消纳路径——风电发出后经汇集站升压送入电网,直接送达周边工业用户,既减少了远距离输电损耗,也缓解了电网消纳压力。

绿电就地对接制造,对准东而言有现实紧迫性。当地制造业用电量大,用什么样的电直接关系产品碳足迹,新建项目绿电消纳比例被要求不低于50%;随着欧盟碳边境调节机制逐步实施,下游出口型制造客户对可追溯绿电的需求也越来越具体。项目把绿电与制造放在同一区域,上下游配套更容易就近集聚,用能结构也更为清晰。

目前,项目已进入稳定运行阶段。231台风机在戈壁上持续转动,电直接送到附近工业用户,绿电进入生产环节,一条从风到制造的绿色链条正在戈壁稳定运转。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 首台风机并网!河北华电宁晋50MW风电项目发出 • 海南首台风渔一体化装备吊装就位!大唐儋州海
• 73台14MW全并网!中国台湾省首座GW级海风竣工 • 高原风电破8亿,龙源青海把高海拔损耗抠出来
• 风机塔顶架基站,儋州远海90公里满格 • 欧盟放行94.5亿欧元援助,荷兰2GW海上风电招
• 204米混塔首月成绩单:年利用小时预计多220小 • 国信814MW海风落锤:东台大丰双标段定标,风光
• 阳江三山岛两项目用海公示,1000MW柔直绿电直 • 红海湾三塔筒启动采购,506MW海风进入交付倒

  图片资讯:
中国风机首入哥斯达黎加!运达斩获中美洲最大私营风电项目
中国风机首入哥斯达黎加!运达斩获中美洲
中国能建越南宁顺公海25MW风电全容量并网,系EVN首个陆上风电
中国能建越南宁顺公海25MW风电全容量并
拿下荷兰1GW海上大单!西门子歌美飒为Zeevonk项目供应69台15MW机组
拿下荷兰1GW海上大单!西门子歌美飒为Zee
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
中国电建埃及1.1GW风电项目迎来关键节点!南区500千伏升压站成功倒送电
中国电建埃及1.1GW风电项目迎来关键节
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
