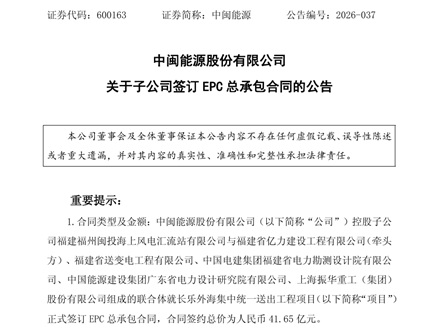

根据公告,中闽能源控股子公司福建福州闽投海上风电汇流站有限公司作为招标人,通过公开招标,与福建省亿力建设工程有限公司(牵头方)、福建省送变电工程有限公司、中国电建集团福建省电力勘测设计院有限公司、中国能源建设集团广东省电力设计研究院有限公司、上海振华重工(集团)股份有限公司组成的联合体完成签约。从名单构成不难看出,这一联合体覆盖了施工总承包、输变电专业施工、勘察设计与海工装备制造等关键环节,是一次典型的"全链条组队"。
按照合同约定,承包范围几乎贯穿项目全生命周期:从初步设计到工程竣工验收全过程的勘察设计(含成套设计),到相关手续办理及协调、设备采购与监造、设备安装、建筑工程、检验检测、试验调试,再到验收前维护、完工验收、试运行、移交生产验收、专项验收、竣工验收,以及缺陷责任期和质保期责任。换言之,业主方将项目建设的技术与执行风险,整体交给了这支联合体。
时间节点同样明确。该工程计划于2026年12月31日开始施工,2028年12月31日并网投运,施工工期731天。对海上工程而言,两年工期并不宽裕——海上换流站的建造与安装、大长度直流海缆的敷设,都要在有限的窗口期内完成,这对联合体的装备能力与施工组织提出了实打实的考验。中闽能源在公告中表示,该合同的签订及履行,有利于长乐外海集中统一送出工程项目整体建设有序推进。
真正让这一工程在行业内具备标志意义的,是它的规模与技术路线。项目位于福建省福州市长乐区松下镇,规划额定输电容量高达2100MW,采用柔性直流输电技术,配套建设一座±525kV海上换流站、一座±525kV陆上集控站(含配套容量规模10%、2小时储能系统),以及一回±525kV直流海缆线路。±525kV这一电压等级,在国内海上风电送出领域仍处于技术前沿,其背后是深远海、大容量风电场对送出效率与电网稳定性的更高要求。陆上集控站配置10%、2小时储能,则显示出项目在并网友好性与调峰支撑上的前瞻考量——柔直加储能的组合,正在成为大规模海上风电集中送出的标准配置思路。
在风电场接入方案上,项目同样体现出集约化特征:长乐外海DE区、Ⅰ区(南)、Ⅰ区(北)及J区四个风电场,通过66kV集电线路直接接入海上换流站交流侧;长乐外海K区风电场则经场区内升压站升压后,通过220kV海缆接入海上换流站。多场共用一个送出通道,改变了过去"一场一缆、各自上岸"的分散格局,在节约海域路由资源、降低单位送出成本、减少对海岸线与海洋生态扰动等方面的价值不言自明。
这种"共建共享"的模式,也在项目公司的股权结构中得到印证。长乐外海集中统一送出工程总投资73.35亿元,项目单位福建福州闽投海上风电汇流站有限公司由中闽能源持股51%,福建省福能海韵发电有限公司持股15.17%,华电(福州)海上风电有限公司持股12.83%,福建东福新能源有限公司、福州长乐国闽新能源有限公司、福建华亿新能源科技有限公司各持股7%。多家开发主体按股比共同出资建设公共送出通道,本质上是把海上风电的竞争从"资源获取"延伸到了"基础设施协同",也为后续同类项目提供了一个可参考的治理样本。
从福建到全国,海上风电正在加速走向深远海、大容量与规模化,而送出环节正成为决定开发节奏与度电成本的关键变量。41.65亿元合同落地、2100MW容量规划、±525kV柔直技术选型、2028年底并网的时间表——长乐外海集中统一送出工程的每一步推进,都将成为观察这一轮海上风电集约化开发成效的重要窗口。随着2026年底施工节点的临近,这场备受关注的"电力高速"建设,即将真正启动。
