48台12MW!申能海南CZ2二期风机安装过半冲刺
2026-09-30 来源:中国铁建港航局 编辑:国际风能网

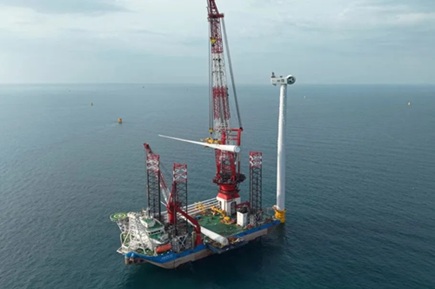

9月27日,海南CZ2海上风电项目完成第20台风机安装,安装进度超过40%。

申能海南CZ2海上风电示范项目位于海南省儋州市北面海域,规划总容量1200MW。项目一期布置67台9MW风电机组,已于2025年3月实现全容量并网;二期建设容量576MW,计划安装48台单机容量12MW的海上风电机组,配套建设海上升压站。按此计算,二期已完成吊装的20台机组对应容量约240MW,占二期总装机的41.7%。

从一期的9MW到二期的12MW,单机容量三年间提升约33%,是海上风机大型化提速的一个直观注脚。更少的机位点意味着基础施工、海缆敷设与运维航次的系统性摊薄,这也是当前海上风电平价压力下提升项目经济性的核心抓手。二期单台12MW机组的年发电量已接近一期9MW机组的两倍,而基础数量反而减少近三成。

施工节奏上,二期项目于4月30日完成首桩施工,7月24日完成首台风机吊装,截至9月20日钢管桩沉桩施工进度已超60%,从首桩到首吊历时不到三个月,沉桩领先吊装推进,为后续批量安装留出作业面。项目计划2026年底实现全容量并网。

按全容量测算,项目投产后年利用小时数约3100小时,每年可提供清洁电能约37亿千瓦时,节约标准煤超百万吨,减排二氧化碳近三百万吨,将为海南能源结构转型和绿色低碳产业发展提供坚实支撑。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 首台风机并网!河北华电宁晋50MW风电项目发出 • 海南首台风渔一体化装备吊装就位!大唐儋州海
• 73台14MW全并网!中国台湾省首座GW级海风竣工 • 高原风电破8亿,龙源青海把高海拔损耗抠出来
• 风机塔顶架基站,儋州远海90公里满格 • 欧盟放行94.5亿欧元援助,荷兰2GW海上风电招
• 204米混塔首月成绩单:年利用小时预计多220小 • 国信814MW海风落锤:东台大丰双标段定标,风光
• 阳江三山岛两项目用海公示,1000MW柔直绿电直 • 红海湾三塔筒启动采购,506MW海风进入交付倒

  图片资讯:
中国风机首入哥斯达黎加!运达斩获中美洲最大私营风电项目
中国风机首入哥斯达黎加!运达斩获中美洲
中国能建越南宁顺公海25MW风电全容量并网,系EVN首个陆上风电
中国能建越南宁顺公海25MW风电全容量并
拿下荷兰1GW海上大单!西门子歌美飒为Zeevonk项目供应69台15MW机组
拿下荷兰1GW海上大单!西门子歌美飒为Zee
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
中国电建埃及1.1GW风电项目迎来关键节点!南区500千伏升压站成功倒送电
中国电建埃及1.1GW风电项目迎来关键节
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
