[网站公告] [设置首页] []

ewindpoer

首 页

找产品

找企业

资讯中心

采购中心

项目招标

风能技术

专访报道

展会会议

人才招聘

风能书屋

百科资料

欢迎关键词竞价推广,热门搜索: 叶片  株洲  nordex  风能    请选好搜索类型!
当前位置:首页 » 资讯 » 项目招标 » 风场建设 » 正文
140米高空"穿针"!辽河油田首台风机叶片吊装完成
2026-09-25 来源:辽河油田建设 编辑:掌上风电

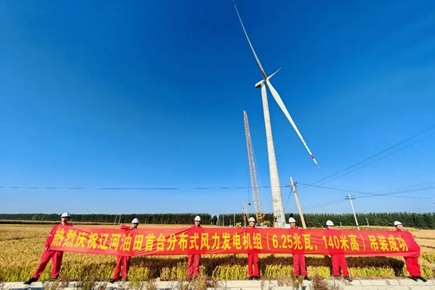

9月21日21时,辽河油田建设有限公司沈采风电项目部圆满完成前进—静安堡风电项目首台风机叶片吊装任务,辽河油田首台风机顺利安装就位,为机组10月末正式并网发电奠定坚实基础。

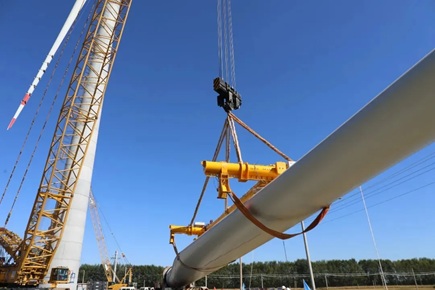

此次吊装堪称"毫米级"考验:风机轮毂中心高140米,单支叶片长近百米、重28.95吨,超大设备体量给高空吊装与精准对接带来极大挑战。整套作业涵盖数十道精细工序,其中百米高空叶片与轮毂对接是风电施工中公认的难点——单支叶片需以112颗高强螺栓紧固,螺栓与孔间隙仅2毫米。与此同时,高空气流扰动、塔筒晃动、设备位移叠加,塔顶平台狭小、仅容两人作业,塔顶操作、地面牵引、起重吊装三方必须全程无缝联动,方能确保每处对接、每道工序零误差。

为保吊装一次成功,项目部提前破解多项施工瓶颈。面对大型吊装设备紧缺,项目部提前统筹、跨区域调度,从异地调运大型履带式起重机,克服长途运输困难如期进场;针对作业场地毗邻老井场、周边水田导致软土地基承载力不足的问题,组织专家专项论证,对软弱土层实施换填施工,高标准修筑吊车作业平台,破解场地承重难题。

抢抓窗口期同样关键。项目部严格落实作业前置管控,逐项开展风险辨识分析,强化实时风速预警并执行分级风速管控标准,确保塔筒、机舱、轮毂、叶片各道工序均在安全风速内实施。参建人员连续一周每日凌晨四五点进场测风、现场待命,精准捕捉短暂平稳的气象窗口,为三支叶片顺利吊装创造关键条件。

现场推行地面总指挥、高空副指挥"双指挥"机制,建立精细化闭环管控,统一调度、协同联动。高空作业人员规范佩戴全身式安全带、双钩及滑块防坠器,爬塔与安全挂设全程视频核验,配套独立生命线,形成"作业平台+生命线"双保险;同时落实24小时旁站监督和多工序层级验收,质量安全管控贯穿吊装、对接、紧固全过程。

目前,该项目5台风机塔筒已全部吊装就位。下一步,沈采风电项目部将紧盯并网投产目标,有序推进剩余风机配套施工与调试工作。

据了解,前进—静安堡风电项目是辽河油田推动绿色转型、深化地企协同的重点工程,2025年10月开工,规划布置5台风机,设计年发电量7857万千瓦时,每年可节约标准煤2.36万吨、减少二氧化碳排放4.421万吨。投用后将形成"自用+并网"双向赋能模式:2台自发自用风机所发绿电直供油田高凝油生产,降低生产用电成本;3台并网风机绿电并入国家电网外销,为油田提质增效和地方低碳发展注入绿色动能。

ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 首台风机就位!代县分散式风电项目按下建设加 • 基础全部浇筑完成!张北风泰300MW风电项目转
• 66台换19台!神池霸业梁风电场 • 16台7.5MW风机全部就位!重庆大堡梁120MW扩建
• 首吊告捷!国家电投贵州山地风电项目冲刺全容 • 900MW!哈密百里风区82台风机全部吊装完成
• 80台6.25兆瓦风机落地冰城,宾县500兆瓦风电 • 2.5GW!新疆奇台风电大基地开工
• 250MW!华能蒙东牙克石风储共构项目开工 • 4700米海拔!两项"全球之最"风机在青海完成首

  图片资讯:
第十批补贴清单出炉:40个项目、705MW
第十批补贴清单出炉:40个项目、705MW
165GW创纪录之后,风电奔向"可靠替代"|CWP 2026开幕
165GW创纪录之后,风电奔向"可靠替代"|CWP
风储一体机来了,远景重构风电全生命周期
风储一体机来了,远景重构风电全生命周期
明阳集团与中国能建签约,深远海风电成关键词
明阳集团与中国能建签约,深远海风电成关
填补空白!国内首套深远海雷电探测装备在海上风电场投运
填补空白!国内首套深远海雷电探测装备在
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
