64台混塔6个月全部就位!华能安达二期风电项目吊装告捷
2026-09-24 来源:华能黑龙江 编辑:国际风能网

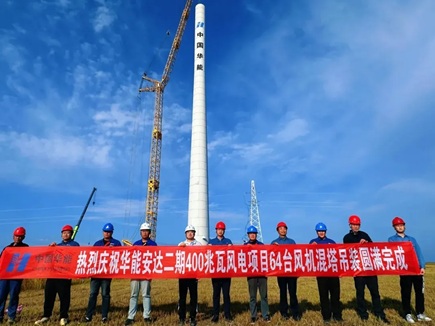

9月22日,华能安达二期风电项目64台风机混塔吊装全部完成。项目历时六个月,圆满完成全部风机混塔吊装任务,为后续整机吊装、调试验收及全容量并网筑牢坚实基础。

为保障吊装节点按期推进,黑龙江分公司统筹参建各方力量,定期召开工程例会与设备供货协调会,系统梳理并解决管片生产、运输调度、吊装场地规划、吊装顺序及安全质量管控等环节问题。吊装期间,新能源分公司项目部安排专人监测气象变化,利用大风天气完成吊车转场、小风间隙抢抓吊装作业,最大化压缩非必要停工等待时间,有效节约吊装工期。

面对冬期严寒低温考验,新能源分公司党员突击队严格落实冬期施工保障方案,做好管片及内饰件防护、合理安排作业时段,在确保安全与质量的前提下稳步推进吊装。同时,项目安排专人赴管片生产基地驻场协调,全程跟踪生产进度与质量,确保每批次设备按时、按质、按量送达现场。

安全管理上,项目部严守危大工程管理要求,吊装前严格执行站班会和安全技术交底制度,落实吊装全过程旁站监督,保障作业安全平稳推进。

目前,黑龙江分公司正乘势推进后续整机吊装作业,严把安全关、质量关,向着项目全容量并网目标发起冲刺。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 首台风机就位!代县分散式风电项目按下建设加 • 基础全部浇筑完成!张北风泰300MW风电项目转
• 66台换19台!神池霸业梁风电场 • 16台7.5MW风机全部就位!重庆大堡梁120MW扩建
• 首吊告捷!国家电投贵州山地风电项目冲刺全容 • 900MW!哈密百里风区82台风机全部吊装完成
• 80台6.25兆瓦风机落地冰城,宾县500兆瓦风电 • 2.5GW!新疆奇台风电大基地开工
• 250MW!华能蒙东牙克石风储共构项目开工 • 4700米海拔!两项"全球之最"风机在青海完成首

  图片资讯:
第十批补贴清单出炉:40个项目、705MW
第十批补贴清单出炉:40个项目、705MW
165GW创纪录之后,风电奔向"可靠替代"|CWP 2026开幕
165GW创纪录之后,风电奔向"可靠替代"|CWP
风储一体机来了,远景重构风电全生命周期
风储一体机来了,远景重构风电全生命周期
明阳集团与中国能建签约,深远海风电成关键词
明阳集团与中国能建签约,深远海风电成关
填补空白!国内首套深远海雷电探测装备在海上风电场投运
填补空白!国内首套深远海雷电探测装备在
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
