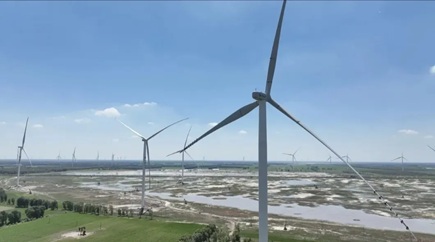

盘活闲置土地,风光复合布局
项目充分挖掘油田内部空间潜力,统筹利用闲置土地、低效井场、排涝区等资源,采用"光伏+风电"复合布局模式,分10万千瓦光伏和35万千瓦风电两部分同步推进。其中光伏部分于今年2月率先投产,风电部分2025年12月16日开工建设。截至目前,项目累计发电量已达8762.5万千瓦时。
从开工到全容量并网,风电部分仅用时约6个半月,建设效率在北方高寒地区风电项目中颇为亮眼。
极寒施工+百日会战,啃下硬骨头
项目施工横跨冬春两季,松原地区极端低温达零下29摄氏度,风机基础大体积混凝土施工面临冻害、开裂等严峻挑战。项目部联合施工、监理及技术单位制定极寒专项施工方案,创新采用"暖棚封闭养护+风炮恒温"调控工艺,实现所有风机基础一次性验收合格。
面对道路翻浆、春耕施工受限、并网验收手续繁杂等难题,项目团队于3月23日启动"百日会战",建立日调度、周复盘、月总结常态化机制,倒排工期、挂图作战。吊装作业依托风力监测平台科学规划窗口期,严格执行"风速超标即停工",实现零安全事故、零责任隐患。

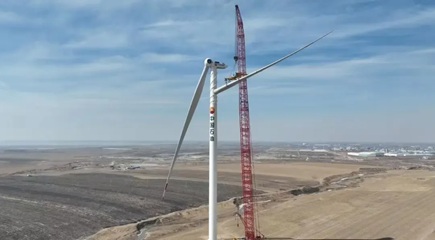

高峰期现场48台打桩机、24个班组同步作业,吊装关键期8台主吊并行施工,单台风机从基础开挖到吊装就位平均作业时间较同类项目缩短约20%,大型机械租赁及现场管理成本显著降低。
年发电8.75亿度,减排二氧化碳72万吨
项目全面投产后,每年可向电网输送清洁电力约8.75亿千瓦时,相当于节约标准煤约26万吨,减排二氧化碳约72万吨。
从"黑金"到"绿电",吉林油田正将数十年积累的土地资源、工程组织能力和现场管理经验平移至新能源赛道。这座45万千瓦风光电站的全容量并网,不仅是单个项目的收官,更是传统油气企业系统性转向综合能源供应商的又一个标志性注脚。
