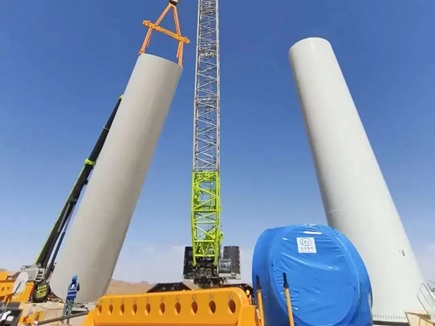

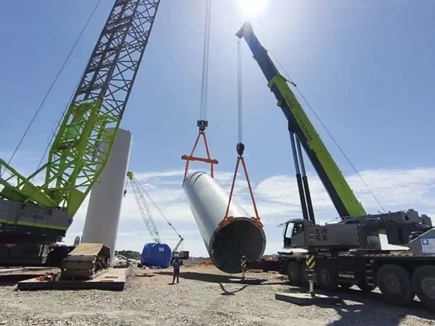

近日,由山东公司承建的独青山180万千瓦风电项目EPCⅡ标段首台风机顺利完成吊装。这一节点的落地,标志着项目正式告别以土建为主的施工阶段,全面迈入设备安装高峰期,为后续冲刺全容量并网目标打下坚实基础。

巧借天时:与风沙“抢”窗口
独青山风电项目坐落于甘肃武威,整个风场占地218平方公里,相当于3万个标准足球场大小。其中Ⅱ标段装机容量500兆瓦,规划布置80台风机,同步配套集电线路、升压站等全套设施。项目全部建成投运后,清洁电能将从戈壁源源不断送出,为地方落实"双碳"目标按下加速键。
戈壁滩上搞吊装,最大的对手不是地质,是天气。风机吊装属于超危大作业,6级以上大风必须立刻叫停。加之80个机位散落分布,战线极长,大件设备转运和吊装组织每一项都是硬仗。
为啃下首吊这块硬骨头,项目坚持"方案先行,样板引路",吊装方案顺利通过专家评审,技术交底落实到每一位一线作业人员。面对戈壁崎岖路况,团队完成156公里场内道路加固改造,保障百吨级重型大件设备顺利转运进场。与此同时,项目主动联动气象部门,紧盯预报数据,抓住转瞬即逝的无风作业窗口精准出击。在漫天风沙的考验下,全体人员协同作战,圆满拿下首台风机吊装任务。
较真分毫:螺栓上的"毫米级"坚守
单台风机全套设备总重达数百吨,塔筒对接、叶轮拼装、数千套高强螺栓紧固——每一处细节都容不得半分马虎,而风沙侵扰更会放大施工误差风险。
项目把标准化质量管控贯穿吊装全过程,关键工序安排技术人员全程旁站盯控。法兰平整度、螺栓扭矩等核心参数做到100%复核校验,严格执行工序报验制度,上一道工序核验合格,才会开启下一道施工,让吊装全流程形成完整质量闭环。
"戈壁条件差,但工程质量绝不能打折扣,每一颗螺栓、每一处对接,我们都要盯紧抓实。"现场技术人员的这句话,道出了这支建设队伍的底色。
智护旷野:科技筑牢安全底线
戈壁天气瞬息万变,大风、沙尘轮番来袭,高空作业与重型起重吊装潜藏多重风险。项目压实全员安全责任,为起重设备和作业人员分别建立"一机一档、一人一档"台账,针对性强化大件吊装和高空作业风险防范。
安全教育培训每周不落,现场隐患排查做到发现一处、整改一处,实现闭环管理。同时借助智慧工地系统24小时不间断监测实时风速,一旦大风沙尘来袭,第一时间叫停全部高空作业,全力规避起重倾覆、高空坠落等安全隐患,在苍茫戈壁牢牢守住安全生产底线。
首台风机顺利吊装,是新的里程碑,更是新一轮冲锋的起点。茫茫戈壁之上,建设者们不惧风沙侵袭,依旧坚守在旷野工地。项目团队将锚定并网目标,统筹兼顾安全、质量与进度,有序推进剩余79台风机、集电线路以及升压站施工,在河西走廊这片古老的土地上,书写属于绿电建设者的奋斗篇章。

编者短评
218平方公里、80台风机、156公里道路加固——独青山项目用一组数字勾勒出戈壁风电建设的真实难度。但比数字更值得关注的,是这支队伍把"不可控"变成"可控"的方法论:气象联动抢窗口、智慧系统控风险、工序闭环管质量。在沙戈荒大基地加速推进的当下,这类项目积累的超危大作业管理经验,比风机本身更有溢出价值。毕竟,能把戈壁滩上的数百吨钢铁精准"种"进风里,才是中国风电人真正的硬功夫。
