近日,由天津港航工程承建的国能龙源射阳100万千瓦海上风电项目(一期29.75万千瓦)Ⅱ标段传来捷报:随着最后一根单桩稳稳扎根海底,该标段全部18台风机基础沉桩施工圆满收官,与此同时,首台8.5MW风机顺利完成吊装。这一关键节点的达成,标志着项目全面转入规模化机组安装阶段,为今年9月首批机组并网发电奠定了坚实基础。
项目位于江苏盐城射阳河口东南侧海域,场区中心离岸约65公里,水深流急,施工环境复杂。面对海上作业的严苛挑战,项目团队展现出极强的技术攻坚能力。在B13机位施工中,受台风涌浪影响,海床出现高差失衡,施工平台倾角一度超限。团队依托高精度勘测数据实施动态方案优化,成功纠正平台姿态,保障了沉桩质量。而在A28机位,针对水深与潮位限制导致的超长钢桩起重余量不足难题,团队精准锁定高潮位“黄金窗口”,通过船舶姿态监测设备联动作业,最终啃下了这块“硬骨头”。

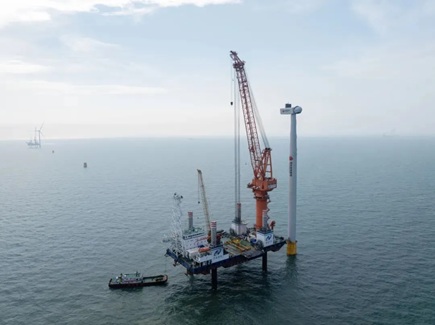

首台风机吊装过程中,团队在严格执行标准化工艺与三级质检的基础上,创新增设缆风监测装置,实时把控构件形变,确保了塔筒、机舱轮毂及叶片的毫米级精准对接。
据悉,国能龙源射阳项目总装机规模达100万千瓦,其中一期工程计划安装35台8.5MW海上风电机组,配套新建220kV海上升压站与陆上集控中心。一期工程预计今年12月底全容量并网。项目投运后,年发电量可达9.91亿千瓦时,相当于年节约标准煤约30万吨,减排二氧化碳约82.5万吨,为长三角地区能源结构转型再添“绿能引擎”。#风电#风力发电#海上风电#风能#风电招标#风电采购#风电塔筒#风电涂料#风电叶片#风电电缆
编者短评
在离岸65公里的深远海区域,18根单桩的精准“定海”与首台大兆瓦机组的顺利吊装,不仅验证了天津港航工程在复杂海况下的精细化施工能力,更折射出当前海上风电项目向“大兆瓦、远海化”迈进过程中的硬核技术支撑。面对台风涌浪与潮位窗口的双重考验,项目团队以动态勘测与精准调度化解施工风险,为后续同类型海域开发积累了宝贵经验。随着项目进入吊装高峰期,射阳海域正加速成为江苏沿海新能源版图上的重要一极,其按期并网也将为今冬明春的能源保供注入强劲绿色动力。
