近日,在阳江沙扒镇附近海域,随着最后一台风机叶轮在146米高空精准对接,由中国能建广东院牵头EPC总承包的三峡阳江青洲五、七海上风电场项目完成全部风机安装。作为世界首个应用±500千伏柔性直流输电技术的海上风电项目,其总装机容量达2000兆瓦,建成投运后每年可提供约60亿千瓦时绿色电能,为广东省能源结构转型注入强劲动能。。

项目场址最远离岸达90公里,水深45至53米,涌浪大且台风频发。仅2025年,项目就经历12次防台响应,有效施工窗口期被大幅压缩。叠加深水大容量机组吊装精度高、多作业面交叉等挑战,广东院充分发挥EPC统筹优势,通过物资保供与技术攻坚双线发力,跑出建设“加速度”。
在物资端,项目体量相当于常规海上风电场的3倍,设备保供压力陡增。广东院深度介入风机核心部件生产环节,对塔筒、叶片等大部件实施穿透式驻厂监造与到货验收,从源头锁定质量与交付节点。针对深远海运输补给难题,团队动态优化船机配置与物资到货节奏,规避滞船压船风险,并构建多源备件储备体系,在高峰期堆存面积达20万平方米(相当于28个标准足球场),为海上连续作业夯实了基础。

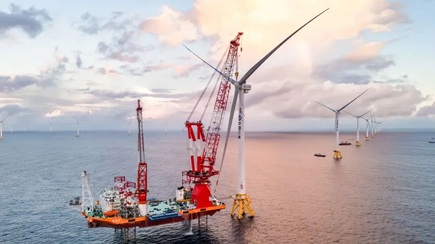

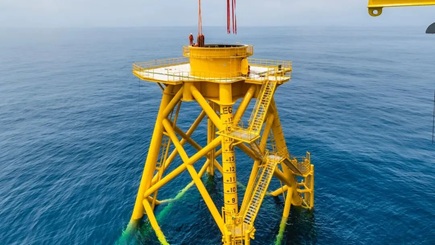

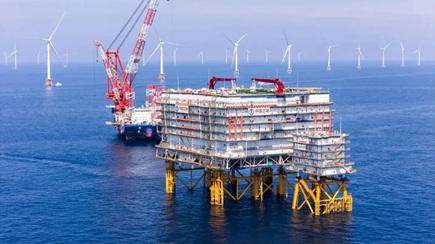

在技术端,团队立足深水复杂工况,对基础与吊装方案进行系统性优化。通过设计不同桩径的四桩导管架基础,有效延长设备抗疲劳寿命;创新提出钢管桩桩顶高出泥面8.5米的免清淤设计方案,省去深海桩基清淤工序,直接为稀缺窗口期抢出宝贵时间。面对百米高空超200吨叶轮的毫米级对接挑战,团队提前锁定第四代先进安装船,构建“气象预测—船机调度—吊装实施”全链条管理模式,推行“一机一案”及小时级节点管控。同时,依托自主研发的智慧工地系统,实现人、机、料、法、环全要素数字化监管,最终创下单月安装23台风机的纪录,从开工到全容量风机吊装完成仅用时不到17个月。

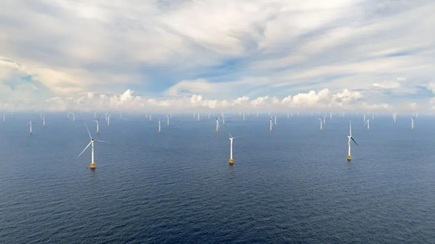

目前,这片壮阔的“海上森林”已屹立于粤西海域,待并网发电后,将为海上风电产业集群的高质量发展树立全新标杆。

编者短评
青洲五、七项目的全容量风机吊装,标志着我国在深远海、大容量海上风电开发及±500千伏柔性直流输电技术应用上取得了实质性突破。面对离岸90公里的复杂环境,项目团队通过EPC模式下的全产业链资源整合与精细化施工管理,将“窗口期焦虑”转化为“小时级管控”,充分验证了国产第四代安装船与智慧工地系统的实战效能。这不仅为后续千万千瓦级海上风电基地的开发积累了宝贵经验,也进一步夯实了我国在全球海上风电领域的领跑地位。
