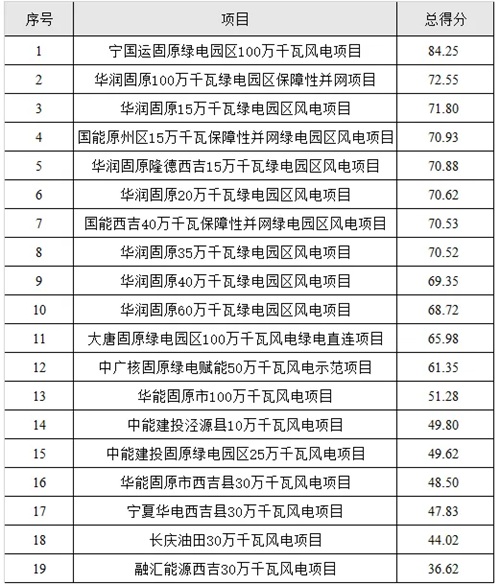

8月10日,宁夏固原市发展和改革委员会发布《关于固原市2026年保障性并网绿电园区100万千瓦风电项目竞争性配置结果的公示》。经专家评审,宁国运固原绿电园区100万千瓦风电项目以84.25分位列第一,华润、国能、大唐、中广核、华能、中能建等多家能源央企及地方国企旗下共19个申报主体同台角逐,次席华润固原100万千瓦项目得分为72.55分。

本次竞配总规模100万千瓦,于7月24日启动,是宁夏2026年全区5.5GW保障性并网新能源盘子(其中风电4.8GW)中固原市全额承接的风电指标,专项配套固原绿电园区建设,所发绿电优先保障市内各工业园区提升绿电消纳比重,本质上不是单纯增量的风光电场,而是为本地产业绿色用能托底的"电源底座"。
从申报门槛看,固原市对选址、接网、设备与开发纪律均给出硬约束:布局须落在各县(区)适宜区域,主动避让耕地、生态红线、自然保护地、水源地、文物及军事敏感区;方案须明确拟接入变电站、电压等级与线路距离;机组须选用大容量、智慧化、技术先进、安全可靠的先进设备,与自治区层面推广"大容量、长叶片、高塔筒、智慧化"风电机组的导向一致;项目纳入规模后全容量并网前不得转让股权、资产、核准文件及配置指标,不接受联合体申报,直接压缩了"拿指标—转手倒卖"的套利空间。
按流程,公示期3个工作日(8月10日至8月12日),期满无异议经市政府同意后报送自治区发改委,后续由开发主体推进核准与接网,推动项目于2027—2028年建成并网。
编者短评
固原这1GW的指标不大,但信号很清:宁夏保障性并网资源正向"绿电园区+本地消纳+先进机组+股权锁定"四维达标者集中。对整机商而言,5MW级及以上大容量智慧化机型、配套接网与运维方案将成为拿单前置项;对开发商而言,比拼的不只是电价与业绩,更是园区负荷绑定能力、宁夏区域并网经验与全周期持有意愿。绿电园区模式跑通后,类似"以销定源、以园定场"的竞配,大概率会在西北其他地市复制。
