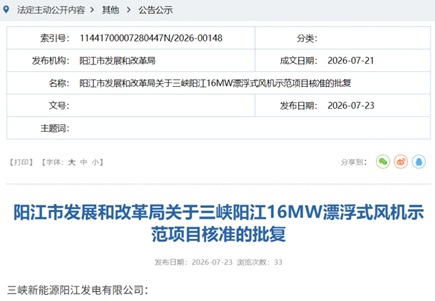

7月23日,阳江市发展和改革局正式下发《关于三峡阳江16MW漂浮式风机示范项目核准的批复》,同意三峡新能源阳江发电有限公司在阳西县沙扒镇附近海域、青洲七场址内东南侧原70#机位建设1台16MW漂浮式风机,替代原固定式机组方案,并通过1根66kV集电海缆接入三峡阳江青五七海上风电场统一送出。项目总投资47992.2万元,资金结构为企业自筹25%、银行贷款75%,建设周期4个月。

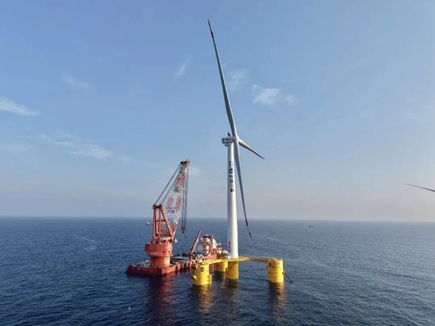

这份核准文件,实质是为今年5月2日已在同海域完成海上安装的“三峡领航号”补齐商业化示范手续。该平台是全球单机容量最大(16MW)的漂浮式海上风电系统,作业点离岸超70公里、水深超50米,由16MW风机+四立柱半潜式浮体(长80.85m、宽91.04m、排水量2.41万吨)+9根国产聚酯纤维缆/锚链系泊系统三部分组成;风机叶轮直径252米,扫风面积约7个标准足球场,叶尖高度超270米,国内首次应用主动压载系统(30分钟调3度倾角)与66kV动态海缆,关键零部件100%国产化,并已入级中国船级社(CCS)。
“三峡领航号”今年5月完成系泊回接后,已进入调试发电阶段,预计年发电量约4465万千瓦时,可满足2.4万户三口之家全年用电。此次核准并非重新开工,而是把原本依托科研示范立项的“三峡领航号”,正式纳入阳江海上风电项目核准序列,解决用海、接入与投资主体的合规闭环——这也是国内漂浮式风电从“科研样机”走向“可计价、可复制示范工程”的关键一步。
对行业而言,这笔4.8亿元(单台合2999.5万元/MW)的投资账本意义在于:相比2021年并网的首台漂浮式“三峡引领号”,16MW平台单机容量提升近3倍、单位千瓦造价下降超50%,证明大兆瓦+国产化系泊+主动压载的技术路线具备成本下探空间。当固定式基础在水深50米以上成本陡增时,这台机组的核准落地,等于给“十五五”期间华南、华东深远海(水深50—100m)开发提供了一份带公章的参考电价样本。
编者短评
“先安装、后核准”看似流程倒置,实则是科研示范与工程核准双线并行的现实妥协。真正值得关注的是,三峡把全球最大16MW漂浮式机组的“户口”落到了青洲七70#机位,意味着深远海风电不再靠独立科研费续命,而是开始走固定式风场同源送出、同电网结算的商业通道。当4.8亿单台投资、4465万度年电量、100%国产化这三组数被写进核准批复,漂浮式风电在中国的身份,就从“展示品”变成了“可复制资产”。
