7月16日17时30分,随着500千伏国金线第三次充电操作顺利完成,国家第三批“沙戈荒”大型风电光伏基地重点配套送出工程——内蒙古赤峰100万千瓦荒漠风光储基地500千伏送出工程正式投产投运。这条连接国峰500千伏升压站与金沙500千伏变电站的“能源大动脉”,自此全线激活。

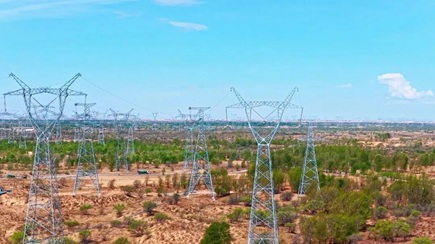

该工程总投资2.04亿元,新建500千伏输电线路68.9公里,耸立铁塔156基,是赤峰荒漠风光储一体化项目电能汇集、并网外送的核心枢纽。项目投运后,可全额保障百万千瓦级风光储新能源项目并网消纳,年均外送清洁电能约20亿千瓦时,大幅强化区域电网输电调配与资源互补互济能力,真正把荒漠资源优势转化为绿色发展优势。
工程建设期间,国网赤峰供电公司直面戈壁荒漠地形复杂、春季大风频发等恶劣环境,紧扣标准化、精品化建设准则。通过科学统筹施工排布、倒排物资供应周期、优化全域施工方案,在严守安全与质量双重底线的前提下,高效破解荒漠野外施工重难点,高质高效打造出北疆新能源配套电网的标杆工程。
下一步,国网赤峰供电公司将锚定国家新能源发展总体规划,持续完善500千伏主干电网体系,提速属地新能源配套网架布局,为国家级清洁能源基地规模化建设与地方绿色低碳高质量发展护航。
