100MW!广西钦北龙头岭风电场获核准
2025-05-13 来源:钦州市行政审批局
 5月12日,广西钦州市行政审批局发布关于钦北龙头岭风电场核准的批复。

内容指出,同意建设钦北龙头岭风电场,项目单位为广西国钦那冷风力发电有限公司。

该项目建设地点位于钦北区贵台镇、大直镇、大寺镇,项目装机容量为100兆瓦。项目总投资63063.03万元。其中项目资本金占项目总投资的比例为20%,由项目单位以自有资金出资;其余通过向银行贷款解决。

全文如下:
钦州市行政审批局关于钦北龙头岭风电场核准的批复

钦州市钦北区发展和改革局:

《关于转报钦北龙头岭风电场核准的请示》(钦北发改报〔2025〕38号)及有关材料收悉。经研究,现就该项目核准事项批复如下:

一、根据《广西壮族自治区能源局关于印发2024年度陆上风电、集中式光伏发电项目建设方案的通知》(桂能新能〔2024〕294号)要求,为加快钦北区风能资源开发,保障能源供应安全,保护生态环境,推进碳达峰碳中和,依据《中华人民共和国行政许可法》《企业投资项目核准和备案管理条例》及《广西壮族自治区企业投资项目核准和备案管理办法》有关规定,同意建设钦北龙头岭风电场。

项目代码为:2410-450700-89-01-404081。

项目单位为:广西国钦那冷风力发电有限公司。

二、建设地点:钦北区贵台镇、大直镇、大寺镇。

三、项目装机容量为100兆瓦。

四、项目总投资63063.03万元。其中项目资本金占项目总投资的比例为20%,由项目单位以自有资金出资;其余通过向银行贷款解决。

五、项目开发建设过程中要认真落实各项节能措施并选用节能产品,项目环保、水保等设施必须执行与主体工程同时设计、同时建设、同时验收投入使用的规定。

六、本项目招标范围包括项目勘察、设计、建筑工程、安装工程、监理、主要设备和材料的采购。工程招标活动由项目单位按照《中华人民共和国招标投标法》的有关规定组织实施。

七、项目核准支撑性文件分别是钦州市自然资源局《建设项目用地预审与选址意见书》(用字第450701202400019号)、《钦州市钦北区人民政府关于〈钦北龙头岭风电场项目社会稳定风险分析报告〉的意见》。

八、如需对本项目核准文件所规定的建设地点、建设规模、主要建设内容等进行调整,请按照《企业投资项目核准和备案管理办法》有关规定,及时提出变更申请,我局将根据项目具体情况,作出是否同意变更的书面决定。

九、项目单位在项目开工建设前,请依据有关法律、行政法规的规定办理完成规划许可、土地使用、资源利用、安全生产、使用林地、环境影响评价等相关报批手续。该项目的建设可行性最终以项目环境影响评价文件结论及其批复文件为准。

十、本核准文件有效期2年,自发布之日起计算。在核准文件有效期内未开工建设项目的,应在核准文件有效期届满的30个工作日前向我局申请延期。开工建设只能延期一次,期限最长不超过1年。项目在核准文件有效期内未开工建设也未按照规定申请延期的,或虽提出延期申请但未获批准的,本核准文件自动失效。

十一、本项目核准后,项目单位应积极与电网企业对接,电网企业应按有关规定做好并网服务等相关工作,确保项目建设计划及并网工作有序推进。

十二、项目单位须按照核准文件所规定的场址范围、风机机位、升压站位置进行建设,项目建成投产前不得擅自进行项目转让和股权变更、变更项目业主及建设地点等。如有此类行为,一经查实,将依法撤销项目核准文件。

十三、项目单位须严格按照《广西壮族自治区能源局关于印发2024年度陆上风电、集中式光伏发电项目建设方案的通知》(桂能新能〔2024〕294号)的要求推进项目建设。

十四、项目单位必须严格按照《国家能源局关于进一步明确电力建设工程质量监督机构业务工作的通知》(国能函安全〔2020〕39号)等文件要求,自觉接受相关行业管理部门的监督检查。

十五、项目单位应切实履行安全生产主体责任,做好施工安全管理和工程质量管控等各项工作,有效防范安全生产和质量事故的发生。

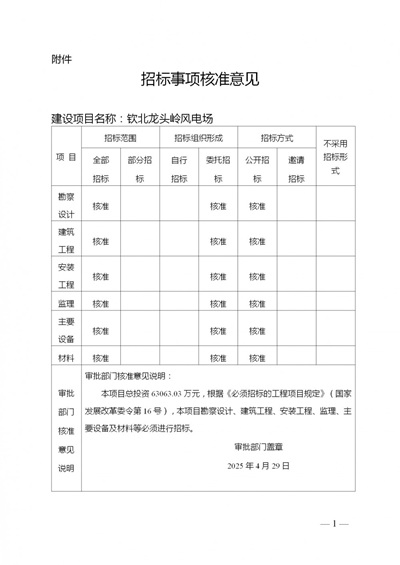

附件:招标事项核准意见

钦州市行政审批局

2025年4月29日


ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 首台风机并网!河北华电宁晋50MW风电项目发出 • 海南首台风渔一体化装备吊装就位!大唐儋州海
• 73台14MW全并网!中国台湾省首座GW级海风竣工 • 高原风电破8亿,龙源青海把高海拔损耗抠出来
• 风机塔顶架基站,儋州远海90公里满格 • 欧盟放行94.5亿欧元援助,荷兰2GW海上风电招
• 204米混塔首月成绩单:年利用小时预计多220小 • 国信814MW海风落锤:东台大丰双标段定标,风光
• 阳江三山岛两项目用海公示,1000MW柔直绿电直 • 红海湾三塔筒启动采购,506MW海风进入交付倒

  图片资讯:
中国风机首入哥斯达黎加!运达斩获中美洲最大私营风电项目
中国风机首入哥斯达黎加!运达斩获中美洲
中国能建越南宁顺公海25MW风电全容量并网,系EVN首个陆上风电
中国能建越南宁顺公海25MW风电全容量并
拿下荷兰1GW海上大单!西门子歌美飒为Zeevonk项目供应69台15MW机组
拿下荷兰1GW海上大单!西门子歌美飒为Zee
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
中国电建埃及1.1GW风电项目迎来关键节点!南区500千伏升压站成功倒送电
中国电建埃及1.1GW风电项目迎来关键节
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
