[网站公告] [设置首页] []

ewindpoer

首 页

找产品

找企业

资讯中心

采购中心

项目招标

风能技术

专访报道

展会会议

人才招聘

风能书屋

百科资料

欢迎关键词竞价推广,热门搜索: 叶片  株洲  nordex  主轴承    请选好搜索类型!
当前位置:首页 » 资讯 » 项目招标 » 风场建设 » 正文
重庆酉阳30MW风电项目首台风机吊装完成
2025-05-06 来源:中国能建安徽电建二公司

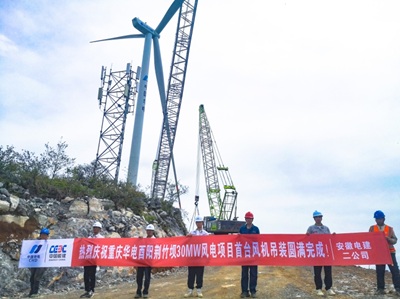

4月29日,重庆酉阳30兆瓦风电项目首台风机吊装完成,项目正式进入全面吊装阶段。

项目位于重庆市酉阳县后坪乡,规划建设4台单机容量6.25兆瓦风机机组,1台单机容量5兆瓦风电机组,总装机容量30兆瓦。此次吊装的风机轮毂高115米,叶轮直径200米,机舱重145吨,采用800吨履带吊吊装。

项目属于山体风电,以石灰岩为主,岩体坚硬,山路陡峭崎岖。项目部借鉴以往施工经验,一遍遍对照图纸,翻山越岭勘察地形,询问村民山体情况,合理规划进场路线,避开大溶洞等危险地段。采用12台破碎机+炮机,同时配以人工钻孔和静态爆破等多种方式,24小时不间断施工,开挖破石量约210000立方米,改扩建和新建道路22.74公里、新修马道48公里,打通材料运输“最后一公里”。

面对道路施工涉及的房屋征拆、通信和电力迁改等难题,项目部成立协调小组,主动出击,积极与村民、电网及通信运营商加强沟通,办理线路停送电手续,为村民答疑解惑。

吊装前,项目部编制《风机吊装工程专项施工方案》《风机吊装工程履带起重机安拆方案》,组织进行专家论证,密切关注当地的天气变化,加强与业主、厂家等单位的沟通协调,跟踪设备到货情况;并对作业人员进行安全技术交底,对起重机械、吊索具等进行专项检查。吊装时,项目部统一指挥协调,技术管理人员在全程旁站监督,施工指令及时有效传达,作业人员分工明确、互相配合,有序衔接各项工作,确保了首台风机顺利吊装完成。



ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 海南首台风渔一体化装备吊装就位!大唐儋州海 • 风雪启新程!探实岩土中金380MW源网荷储项目
• 73台14MW全并网!中国台湾省首座GW级海风竣工 • 7000万集电线路+升压站落锤,华电青龙150MW风
• 提前收官!中节能邢台南和100MW风电全部吊装 • 提前10天!华电汤原200MW风电项目24台风机全
• 戈壁首吊!新疆数电科技配套风电项目首台风机 • 首吊告捷!水电基础局石各150MW风电项目迈入
• -18℃、98米长叶片、27.7吨!林口300MW风电项 • 风沙里“抢”窗口!甘肃民勤300MW风电首台风

  图片资讯:
中国风机首入哥斯达黎加!运达斩获中美洲最大私营风电项目
中国风机首入哥斯达黎加!运达斩获中美洲
中国能建越南宁顺公海25MW风电全容量并网,系EVN首个陆上风电
中国能建越南宁顺公海25MW风电全容量并
拿下荷兰1GW海上大单!西门子歌美飒为Zeevonk项目供应69台15MW机组
拿下荷兰1GW海上大单!西门子歌美飒为Zee
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
首台风机并网!河北华电宁晋50MW风电项目发出第一度“绿电”
首台风机并网!河北华电宁晋50MW风电项目
中国电建埃及1.1GW风电项目迎来关键节点!南区500千伏升压站成功倒送电
中国电建埃及1.1GW风电项目迎来关键节
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋
海南首台风渔一体化装备吊装就位!大唐儋州海上风电解锁“上风下渔”
海南首台风渔一体化装备吊装就位!大唐儋

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
