国神公司府谷20万风电项目首台风机塔筒混塔段吊装完成
2025-04-17 来源:国神
 4月14日,国神公司府谷20万风电项目完成首台风机塔筒混塔段吊装,为项目按期完工、并网发电奠定了坚实基础。

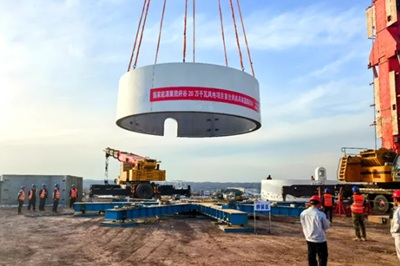

图为项目塔筒吊装现场

该项目是国家第一批“沙戈荒”大基地新能源项目,项目总装机容量200兆瓦,拟安装32台单机容量为6.25兆瓦的低风速、高切变、大叶片风力发电机组。风机轮毂高度140米,风机塔筒采用混凝土塔筒和钢塔筒的组合结构,塔筒下部混凝土段高89米,由36层预制混凝土塔筒组成。塔筒上部钢塔段高48.3米,由过渡段及两段钢塔组成。混塔段塔筒采用“四片预制+现场组装”工艺,混凝土片均在工厂完成标准化预制,通过严格的质量控制,确保加工精度。

混塔结构充分发挥混凝土塔筒的经济性和稳定性优势,通过下部混凝土段与上部钢塔段的组合设计,将轮毂高度提升至140米,能够更好地利用低风速区域的高空风能资源。相比全钢塔筒,具有更大的结构刚度、更优的抗疲劳性能和阻尼特性,有效减小了机组在全寿命周期内的运行振幅,提高运行安全性。同时,通过采用混凝土段替代部分钢塔筒,可节省钢材用量,降低材料成本,预制混凝土段更便于在黄土高原复杂地形运输安装,显著减少大件设备运输成本。

为顺利完成吊装工作,项目团队多次优化实施方案,采用大型起重设备配合专业测量仪器,在保证安全的前提下高效完成四片管片的精准拼环和固定,整体施工效率较传统方式显著提升。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 提前10天!塞尔维亚最大风电项目首批基础浇筑 • 160米高空“穿针引线”!滁州100MW混塔风电首
• 180米混塔!国能东明风电28台塔筒全部封顶 • 16台6.25MW!华能阳原100MW风电项目开工
• 百米高空精准对接!宁夏泾源40MW风电首台风机 • 97米叶片、2730米山巅!贵州威宁鬼皮坡风电场
• 戈壁“大风车”立起来了!肃北200MW风电二期3 • 锡盟400MW风光储一体化项目风电吊装收官,年
• 张北首个!中节能49.5MW“以大代小”项目首台 • 首吊成功!贵州长顺100MW山地风电项目转入批

  图片资讯:
2030年破1亿千瓦!发改委定调深远海风电提速
2030年破1亿千瓦!发改委定调深远海风电
2030年破1亿千瓦!发改委定调深远海风电提速
2030年破1亿千瓦!发改委定调深远海风电
明阳智能预中标汕尾红海湾四500MW海上风电机组采购
明阳智能预中标汕尾红海湾四500MW海上
明阳智能预中标汕尾红海湾四500MW海上风电机组采购
明阳智能预中标汕尾红海湾四500MW海上
750MW!能建电建分羹庆阳“东数西算”绿电风电EPC
750MW!能建电建分羹庆阳“东数西算”绿
750MW!能建电建分羹庆阳“东数西算”绿电风电EPC
750MW!能建电建分羹庆阳“东数西算”绿
年发电11.6亿度!圆周率哈尔滨基地400MW风电项目正式获批
年发电11.6亿度!圆周率哈尔滨基地400MW
760MW!欧洲“最生态”海上风电项目52台风机全部吊装完成
760MW!欧洲“最生态”海上风电项目52台

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
