华润三塘湖1GW风电项目风机吊装工作圆满完成
2024-07-26 来源:华润电力新疆公司
 2024年7月24日20时50分

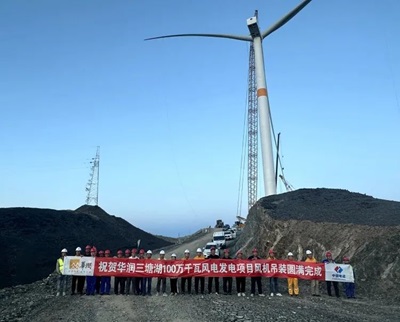

随着项目最后一台115号风机叶轮

缓缓起吊,

精准与机舱对接,

华润三塘湖100万千瓦风电项目

154台

风机全部吊装完成,

标志着项目吊装任务全部完成。


2024年7月24日21时28分

随着华润三塘湖100万千瓦风电项目

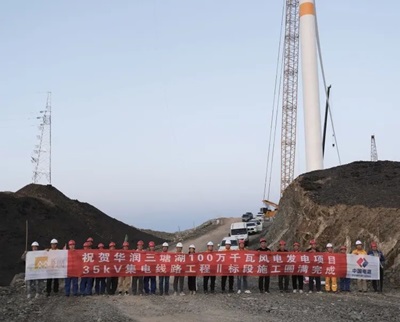

35kV集电线路

最后一档线的收紧,

总长

295公里

集电线路全线贯通。


华润三塘湖100万千瓦风电项目于2023年9月24日首台风机吊装,历时304天,圆满完成项目全部风机吊装任务,较建设任务书提前34天。

这项关键节点顺利完成,离不开控股、大区党委的坚强领导,是控股、大区、区域公司三级协同作战、攻坚克难的又一丰硕成果。新疆公司精心组织、科学管控,克服冬季严寒、夏季酷暑和超高风速的考验,发挥坚韧不拔、艰苦奋斗的工作作风,秉持“安全第一”的原则,以强有力的措施,紧扣“一场两站两线三保障”管理主线,以高度的使命感和责任感,靠前指挥,精准施策,有力确保了工程节点的顺利达成。

ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 提前收官!中节能邢台南和100MW风电全部吊装 • 提前10天!华电汤原200MW风电项目24台风机全
• 戈壁首吊!新疆数电科技配套风电项目首台风机 • 首吊告捷!水电基础局石各150MW风电项目迈入
• -18℃、98米长叶片、27.7吨!林口300MW风电项 • 风沙里“抢”窗口!甘肃民勤300MW风电首台风
• 100MW/160米!安徽六安叶集二期首台5MW混塔风 • 提前10天!塞尔维亚最大风电项目首批基础浇筑
• 160米高空“穿针引线”!滁州100MW混塔风电首 • 180米混塔!国能东明风电28台塔筒全部封顶

  图片资讯:
16.08亿!明阳智能斩获中海油500MW红海湾四海风大单
16.08亿!明阳智能斩获中海油500MW红海湾
1.4亿!运达预中标云南87.5MW山地风电大单
1.4亿!运达预中标云南87.5MW山地风电大
1.4亿!运达预中标云南87.5MW山地风电大单
1.4亿!运达预中标云南87.5MW山地风电大
中车山东预中标!松原长岭三号100MW风电机组采购定标
中车山东预中标!松原长岭三号100MW风电
中车山东预中标!松原长岭三号100MW风电机组采购定标
中车山东预中标!松原长岭三号100MW风电
提前收官!中节能邢台南和100MW风电全部吊装完成
提前收官!中节能邢台南和100MW风电全部
提前收官!中节能邢台南和100MW风电全部吊装完成
提前收官!中节能邢台南和100MW风电全部
600MW!渢妙二号海上升压站花落Semco+PTSC联合体
600MW!渢妙二号海上升压站花落Semco+PTSC

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
