亚洲首个海上风电柔性直流输电工程圆满完成全场停电检修
2022-11-17 来源:凤凰网江苏

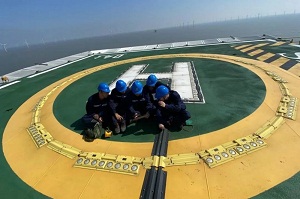

 11月14日14:00时,在南通如东海事处的现场监管下,随着运维船“创淼***”轮靠港,最后一批风电检修人员上岸,标志着亚洲首个海上风电柔性直流输电工程圆满完成投运以来首次预防性试验和全场停电检修工作。

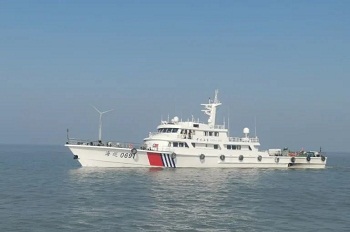

本次检修工程跨度时间长、覆盖范围广、作业人员多,在附近三个风电场全场停电情况下历时近半个月,参与的检修单位10余家、运维船舶17艘、作业人员240余人。为保障检修工程安全顺利,南通如东海事处充分发挥海事职能优势,采取针对性举措切实做好监管服务。


科学确定作业窗口期

根据海上大型检修要求和当前季节特点,会同发改部门开展停电检修专项方案和应急预案专家评审,优化检修流程,缩短检修时间,比计划工期提前2天完成,有效避免寒潮大风期间作业。

严把作业人员出海关

联合发改、属地镇(区)对运维船和出海人员开展核查检查,要求合理调配运维船和航次计划,确保不发生超乘客定额载人;安排持证人员出海,作业人员需持有海上交通安全技能培训合格证明及其他特种作业操作证书。

严格要求全过程管控

要求业主、运维单位认真开展安全技术交底,加强企业自主监控,落实各项安全措施等方式,切实保障240余名作业人员登乘上下和生活物资供应,按规定做好供油、供水、生活垃圾和生活污水排放等工作。


NTMSA

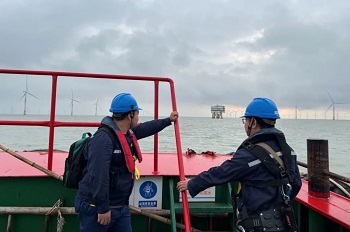

期间,南通如东海事处通过风电智能监管平台、远程视频监控、电子巡查和现场巡航等方式,加强了检修工程涉水领域的安全监管。

据了解,如东海上风电柔性直流输电工程是世界上容量最大、电压等级最高、亚洲首个海上风电柔性直流输电工程,包括一座海上换流站、一条直流海缆与一座陆上换流站,汇聚了如东H6、H8、H10等三个海上风电场共110万千瓦电能。截至2022年10月,通过如东海上柔直工程全年发电量已达18亿千瓦时,约为江苏如东县全年全社会用电量的50%,有效助力实现“碳达峰、碳中和”。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 全球最大安装船就位!德国976MW海上大型风电 • 德国首座海上风电场,不拆了!
• 国网首个!海上风电直送负荷中心柔直工程获核 • 1.2GW!波兰最大海上风电项目风机全部就位
• 3.6GW只来两家,台湾省海上风电招标遇冷 • 全球最大!16兆瓦漂浮式风机在广东阳江投运
• 又出事!大彰化4号一台SG 14-236机组叶片受损 • 39亿!润邦海洋再签4+4艘海上风电运维船大单
• 全球标杆漂浮式风电场"翻车":一年亏掉4400万 • 面向未来的海上风电船舶发动机

  图片资讯:
御风而行 智润未来:长城润滑油焕新风电润滑产品矩阵,助力风电产业绿色低碳发展
御风而行 智润未来:长城润滑油焕新风电
近18.6亿!中船海装独揽营口700MW海上风电项目
近18.6亿!中船海装独揽营口700MW海上风
近18.6亿!中船海装独揽营口700MW海上风电项目
近18.6亿!中船海装独揽营口700MW海上风
算力网入列国家"六张网",乌兰察布的风光有了新出口
算力网入列国家"六张网",乌兰察布的风光
风机多跑5年,多赚56%?三一重能发布25年长寿命风机
风机多跑5年,多赚56%?三一重能发布25年长
全球最大安装船就位!德国976MW海上大型风电场迎关键节点
全球最大安装船就位!德国976MW海上大型
全球最大安装船就位!德国976MW海上大型风电场迎关键节点
全球最大安装船就位!德国976MW海上大型
4950米高空,200米叶轮就位!华电西藏罗布沙二期首台风机吊装完成
4950米高空,200米叶轮就位!华电西藏罗布

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
