9月30日,海南省万宁市自然资源和规划局发布《关于中电建万宁漂浮式海上风电试验项目一期工程海域使用论证报告书公示》,中电建万宁漂浮式海上风电试验项目一期工程的用海申请进入公示程序。作为我国首个规模化漂浮式海上风电试验项目,一期工程在前期审批环节再进一步。

场址水深近100米,离岸33公里

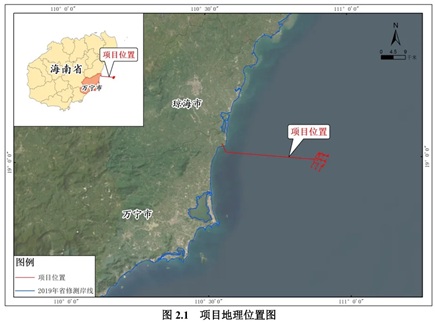

根据公示,项目位于海南省万宁市东部海域,场址水深-97.64米至-91.84米,离岸最近距离约33公里,规划场址面积约32平方公里。
接近100米的水深条件,已远超固定式海上风电的经济适用水深区间,属于典型的深远海场景,对漂浮式基础结构设计、系泊系统可靠性以及施工与运维方案都提出了更高要求。

12台机组共210MW,半潜与张力腿同场比拼
项目总装机容量为210MW,拟安装12台单机容量16MW~18MW的漂浮式风电机组,平均单机容量约17.5MW,处于当前海上风电机组容量的第一梯队,共涉及5款机型。
其中,6台采用半潜型基础,包括2台DEW262-17MW、2台WT260-18MW、1台WD260-16MW和1台EW252-16MW机组;另外6台采用张力腿型基础,均为WTG300-18MW机组。两种漂浮式技术路线在同一场址等量布置、同场实测,在国内海上风电示范项目中较为少见,其长期运行数据将为后续漂浮式基础选型提供直接参考。
电能送出方面,风电机组所发电能通过3回66kV海底电缆直接接入项目配建的1座110kV陆上升压站。
申请用海689.57公顷,期限29年
公示显示,项目申请用海面积为689.5658公顷。其中,透水构筑物用海74.0721公顷,海底电缆管道用海260.0962公顷,专用航道、锚地及其他开放式用海355.3975公顷。项目拟申请用海年限为29年。
随着用海论证报告书进入公示阶段,这一深远海漂浮式风电"试验田"距离开工建设又近一步。其推进节奏与实测表现,将成为观察我国漂浮式海上风电从单机示范走向规模化验证的重要窗口。
