华润启动705MW风电机组(含塔筒)招标
2022-06-29 来源:国际风力发电网

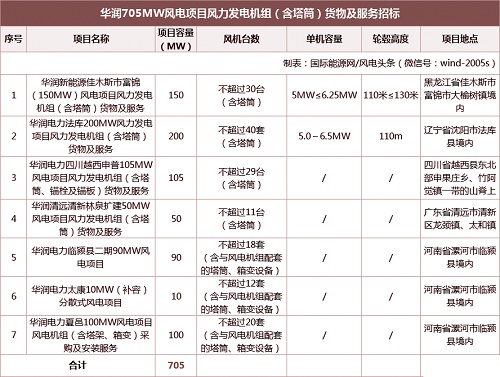

 6月29日,华润连续发布7个风电项目风力发电机组(含塔筒)货物及服务招标,累计装机705MW。


华润新能源佳木斯市富锦(150MW)风电项目建设地点在黑龙江省佳木斯市富锦市大榆树镇境内,5MW≤单机容量≤6.25MW,110米≤轮毂高度≤130米,风机台数不超过30台,总容量为150MW(超过容量,按照150MW容量计算)的风电机组(含塔筒),混排机型不能超过2种。

交货期/工期:

(1)锚栓、锚板交货:2022年9月20日,锚栓、锚板全部到货;

(2)塔筒、风电机组交货:2022年11月15日,首批(10套) 塔筒及风电机组到货(含全部吊装必要的工器具);2022年12月15日:剩余塔筒及风电机组全部到货;

(3)技术资料:2022年12月20日,全部到货。

(4)随机工器具及备品备件等:2022年12月20日,全部到货。

本项目不允许联合体投标,不允许代理商投标。

华润电力法库200MW风力发电项目建设地点在辽宁省沈阳市法库县境内,总容量为200MW(若超过按照200MW计算),投标风电机组数量不超过40套(含塔筒),项目分为南区、北区两个风场,有两个独立升压站,南区80MW风电机组,风机机位不超过16个;北区120MW风电机组,风机机位不超过24个。投标机型单机容量为5.0~6.5MW,轮毂高度为110m。混排机型不能超过2种。

交货期/工期:

锚栓组件供货时间:第一批北区锚栓及附件需在2022年9月15日前到货;第二批南区锚栓及附件需在2023年2月10日前到货。

塔筒、风电机组供货时间:

2023年2月15日 第一批 8套风机设备及附件;

2023年3月10日 第二批 8套风机设备及附件;

2023年4月10日 第三批 8套风机设备及附件;

2023年5月10日 第四批 8套风机设备及附件;

2023年6月10日 最后一批风机设备及附件。

本项目不允许联合体投标,不允许代理商投标。

华润电力四川越西申普105MW风电项目建设地点在四川省越西县东北部申果庄乡、竹阿觉镇一带的山脊上,总容量为105MW(总容量必须一致,且不接受限容方案),不超过29台风电机组(含塔筒)。

交货期/工期:

(1)锚栓及锚板组合件:2022年10月30日到货完成;

(2)塔筒、风电机组:2023年3月20日第一批4套到货;2023年4月20日第二批6套到货;2023年5月20日第三批6套到货;2023年6月20日第四批剩余套数到货。

本项目不允许联合体投标,不允许代理商投标。

华润清远清新林泉扩建50MW风电项目建设地点在广东省清远市清新区龙颈镇、太和镇,总容量为不低于50MW(超过按照50MW计算),不超过11台风电机组(含塔筒)。

交货期/工期:

2022年8月15日 所有锚栓;

2022年10月1日 第一批 2套风机设备(含塔筒);

2022年11月1日 第二批 4套风机设备(含塔筒);

2022年12月10日 第三批 剩余风机设备(含塔筒)。

本项目不允许联合体投标,不允许代理商投标。

华润电力临颍县二期90MW风电项目、太康10MW(补容)分散式风电项目建设地点在河南省漯河市临颍县境内。其中,华润电力临颍县二期90MW风电项目总容量为不低于90MW(超过按照90MW计算),投标风电机组数量不超过18套,含与风电机组配套的塔筒、箱变设备,并提供配套的吊装及安装服务。华润电力太康10MW(补容)分散式风电项目总容量为不低于10MW(超过按照10MW计算),投标风电机组数量不超过2套,含与风电机组配套的塔筒、箱变设备,并提供配套的吊装及安装服务。

交货期/工期:

华润电力临颍县二期90MW风电项目

(1)设备供货期:

2023年01月20日前完成全部锚栓组件供货;2023年02月28日前提供第一批5套钢塔筒;2023年03月20日前提供第一批5套风电机组及塔筒;2023年04月20日前提供第二批5套风电机组及剩余塔筒;2023年05月20日前提供剩余风电机组套数及所有箱变;

(2)吊装工期:

2023年05月20日首台风机吊装完成;2023年11月20日全部风机吊装完成;2023年12月20日全部风机并网发电;2024年03月31日通过竣工验收。

华润电力太康10MW(补容)分散式风电项目

(1)设备供货期:

2022年09月01日前完成全部锚栓组件供货;2022年10月15日前提供剩余风电机组套数及所有箱变;

(2)吊装工期:

2022年10月31日首台风机吊装完成;2022年11月20日全部风机吊装完成;2022年11月25日全部风机并网发电;2023年03月31日通过竣工验收。

本项目接受联合体投标,联合体投标单位不允许超过两家,牵头单位须为风电机组厂家。不接受代理商投标。

华润电力夏邑100MW风电项目建设地点在河南省漯河市临颍县境内,总容量为不低于100MW(超过按照100MW计算),投标风电机组数量不超过20套,含与风电机组配套的塔筒、箱变设备,并提供配套的吊装及安装服务。

交货期/工期:

(1)设备供货期:

2023年01月20日前完成全部锚栓组件供货;2023年02月28日前提供第一批5套钢塔筒;2023年03月20日前提供第一批5套风电机组及塔筒;2023年04月20日前提供第二批5套风电机组及塔筒;2023年05月20日前提供第三批5套发电机组及剩余塔筒;2023年06月20日前提供剩余风电机组套数及所有箱变。

(2)吊装工期:

2023年05月20日首台风机吊装完成;2023年11月20日全部风机吊装完成;2023年12月20日全部风机并网发电;2024年03月31日通过竣工验收。

本项目接受联合体投标,联合体投标单位不允许超过两家,牵头单位须为风电机组厂家。不接受代理商投标。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 450万千瓦风电+800万千瓦光伏!国电电力“蒙 • 8.18亿最低报价!长乐B区102MW海上风电EPC开
• 中标!华能襄汾50MW"驭风行动"示范项目落定,8 • 低于煤电基准价25%,山西200MW风电项目中标结
• 8696万元!振华重工联合体拟中标中广核嵊泗1# • 310MW!国能沧州两风电项目同日启动招标
• 10GW!大唐年度风机框采开标,8家整机商入围 • 1130MW!广东能源集团三大风电项目风机采购
• 齐齐哈尔500MW风电项目EPC终止,中标价5500元 • 5.32亿!京能国际签下沧州100MW风电EPC

  图片资讯:
SL12.X-230亮相!华锐风电用“三统一两灵活”卷动陆上大兆瓦
SL12.X-230亮相!华锐风电用“三统一两灵
450万千瓦风电+800万千瓦光伏!国电电力“蒙电入皖”大基地可研招标启动
450万千瓦风电+800万千瓦光伏!国电电力
450万千瓦风电+800万千瓦光伏!国电电力“蒙电入皖”大基地可研招标启动
450万千瓦风电+800万千瓦光伏!国电电力
数量行业第一!三一重能5大基地入选风电标杆生产基地名录
数量行业第一!三一重能5大基地入选风电
中国中车携“风光储氢”全场景解决方案,惊艳亮相北京国际风能展!
中国中车携“风光储氢”全场景解决方案
拆掉“黑匣子”!远景把风机核心大部件全自研,重新定义风电竞争力
拆掉“黑匣子”!远景把风机核心大部件全
首吊大吉!160米“混塔+钢塔”高空精准对接,广东能源集团万荣100MW风电项目迎关键节点
首吊大吉!160米“混塔+钢塔”高空精准对
首吊大吉!160米“混塔+钢塔”高空精准对接,广东能源集团万荣100MW风电项目迎关键节点
首吊大吉!160米“混塔+钢塔”高空精准对

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
