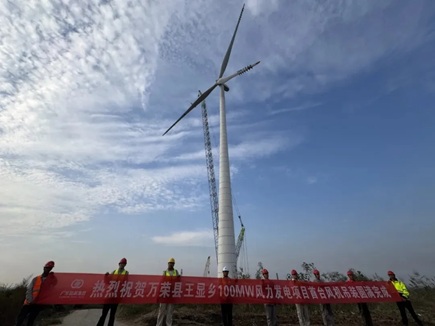

10月15日,万荣县王显乡100MW风力发电项目T09号风机施工现场,随着最后一支风机叶片与轮毂精准对接就位,项目首台风机吊装圆满收官。这标志着项目正式迈入风机吊装核心施工阶段,为后续实现首次并网发电目标迈出关键一步。

创新吊装工艺,彰显项目建设特色
万荣风电项目是广东能源集团首个采用“混塔+钢塔”组合结构的自建风电项目,位于山西省运城市万荣县王显乡、汉薛镇等地,选用远景EN-200/5.0-160型风力发电机组。机组混塔段高137.05米、共38环,钢塔段高20.25米,轮毂中心高度160米,叶轮直径200米。

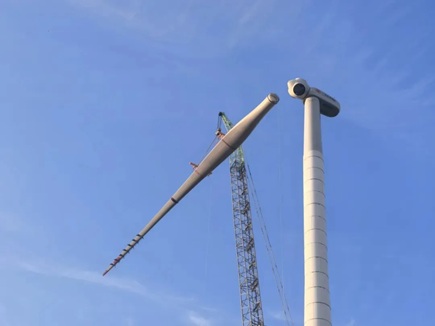

本次吊装采用1100吨履带吊作为主吊、110吨履带吊作为辅吊,并采用单叶片吊装工艺。相较于传统叶轮整体吊装,该工艺能够更好地适应现场地形条件,有效减少机位施工占地,降低大叶轮整体吊装受风载荷影响较大的风险,但对叶片姿态控制和高空对接精度提出了更高要求。
严把施工准备关,筑牢安全防线
在广东风电公司统筹指导下,内蒙古分公司及万荣项目严格落实超危大工程管理要求,扎实做好吊装前各项准备,组织开展专项施工方案评审、设备及基础验收、安全技术交底等工作,确保施工条件和安全措施落实到位。吊装过程中,项目部科学统筹人员与机械,实时监测风速、设备载荷等关键数据,安排专人全程旁站监护,严格把控各道工序,安全有序完成钢塔、机舱、轮毂及叶片吊装作业。
下一步,内蒙古分公司将持续强化三级管控,压实各层级安全生产和工程建设责任,紧盯施工关键节点,统筹推进后续风机吊装、设备安装及并网调试等工作,严把工程安全、质量和进度关,全力推动项目按计划并网投产,为公司新能源业务高质量发展提供有力支撑。
