河北乐亭海上风电场测风塔拆除工作顺利完成
2021-11-30

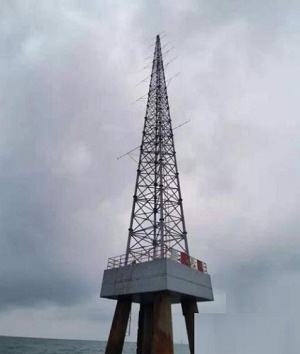

寒风抖擞人精神,海上拆塔静悄悄,近日一航局一公司水下工程分公司正在河北乐亭海上风电场静悄悄的拆除一座100米高的测风塔。该测风塔主体结构高度100m,基础结构采用400吨的方形钢筋混凝土平台,平台平面尺寸为边长8m的方形,平台高度2.5m,基桩采用4根直径1400mm的钢管桩,管壁厚度20-24mm,单根桩长55m。

根据业主及环保要求,该塔需采用非爆破拆除的工艺,要确保上部结构拆除后可重组循环使用,混凝土承台需要整体拆除并转移到指定位置作为重力锚定基础再次发挥作用,钢桩要保持整体完整性,也就是说要将此塔进行位置的“转移”。同时该测风塔地处外海,风浪大,海域情况恶劣,施工难度大。

分公司全体技术人员根据技术要求,细化施工措施。上部结构塔架采用人工分解拆除方式,拆成小构件后由上至下采用卷扬机下放,对拆除运送至码头进行回收利用,这样既减少了大力拆除带来的危险,确保结构的完整性。400吨承台从用整体移走方式,减少切割过程中对海上环境的污染,采用承台整体起吊的方式,采用金刚石绳锯切割钢管桩之后采用1000吨起重船进行起吊,金刚石绳锯切割钢管桩可以最大程度的减少施工过程中带来的危险,且高效快捷无噪音,可以保证对海洋生物的影响最小化。

施工过程中,施工团队提前探讨方案,联系海事及有关气象部门对项目全周期进行分解,详细梳理施工组织脉络,明确主线思路,做到收放自如、有的放矢。

在保证安全的前提下快速的完成施工任务,展现一航一水下分公司的风采,整个施工过程树立“安全第一”理念,从体系制度建设、过程监督管控、全员教育培训、突发应急演练等多方面切实做好安全环保管理工作,为施工作业保驾护航。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 西藏在建规模最大风力发电项目风机全部吊装 • 离岸90公里!三峡阳江青洲五七期200万千瓦海
• 河北乐亭风光一体化项目风机全部吊装完成 • 青海伏山风电项目正式开工
• 大唐儋州120万千瓦海风二期首吊完成,海南百 • 百米高空“穿针引线”!申能海南CZ2海上风电
• 出海新斩获!水电十四局柬埔寨首个风电项目破 • 戈壁“穿针”!中煤哈密百万千瓦风电项目全容
• 挺进太行余脉!蓝洋能源阳曲风电项目首台风机 • 宁夏仁和力威圆满完成中煤哈密1400MW项目风

  图片资讯:
双项目同日获批!通榆1150MW风电基地按下“加速键”
双项目同日获批!通榆1150MW风电基地按下
12.2亿美元“买断”退场!RWE弃美海风租约,转身押注LNG
12.2亿美元“买断”退场!RWE弃美海风租
西藏在建规模最大风力发电项目风机全部吊装完成
西藏在建规模最大风力发电项目风机全部
西藏在建规模最大风力发电项目风机全部吊装完成
西藏在建规模最大风力发电项目风机全部
离岸90公里!三峡阳江青洲五七期200万千瓦海上风电全容量吊装告捷
离岸90公里!三峡阳江青洲五七期200万千
离岸90公里!三峡阳江青洲五七期200万千瓦海上风电全容量吊装告捷
离岸90公里!三峡阳江青洲五七期200万千
离岸90公里!三峡阳江青洲五七期200万千瓦海上风电全容量吊装告捷
离岸90公里!三峡阳江青洲五七期200万千
英国海上风电2025年发电占比冲至17.7%,52TWh刷新历史峰值
英国海上风电2025年发电占比冲至17.7%,5

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
