河南三门峡高庙乡10MW分散式风电项目首台风机顺利吊装完成
2021-11-16

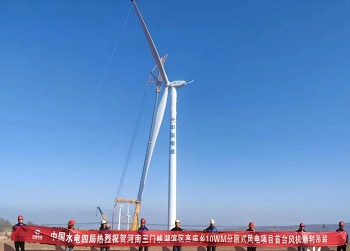

11月14日,由装备公司承建的三门峡高庙乡10MW分散式风电项目圆满完成首台风机吊装任务。

本项目选用远景EN-156/3.3MW型风力发电机组,单支叶片长76.5m、轮毂高度为95m、4节塔筒,最大起重重量为106.01t、最大起重高度为102.23米,相比同类型工程,吊装叶轮直径相对较大。经过吊装负荷计算选用XCA1600t全地面起重机为主吊,选用主臂83.8m+27.5m的超起风电臂工况、转台平衡重195t,作业半径18m、额定荷载124.8t,来有效的保证吊装安全系数。

为确保项目并网发电目标顺利完成,项目自9月1日开工至今,项目部紧盯项目施工的重点、难点、节点,在加强施工协调管理力度的同时,将安全保障及防疫措施列为工作重点,确保了项目前期各项工作如期完成。为保障风机吊装顺利完成,项目部根据施工环境编制实际可行的专项吊装方案,组织专家进行吊装专项施工方案评审会,并按照完善后的吊装方案进行了试吊工作。正式吊装作业前进行了详细的安全、技术交底以及对所有起重机械的地基和机械状况进行二次检查,吊装作业期间安全管理人员全程进行安全监督工作,随时监护地基承载力情况,确保了首台风机安全顺利吊装。

随着首台风机吊装工作顺利完成,本项目朝着并网发电的目标又迈进了坚实的一步,后续项目部全体人员将继续努力,合理组织生产,如期完成并网发电节点目标。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• -18℃、98米长叶片、27.7吨!林口300MW风电项 • 风沙里“抢”窗口!甘肃民勤300MW风电首台风
• 100MW/160米!安徽六安叶集二期首台5MW混塔风 • 提前10天!塞尔维亚最大风电项目首批基础浇筑
• 160米高空“穿针引线”!滁州100MW混塔风电首 • 180米混塔!国能东明风电28台塔筒全部封顶
• 16台6.25MW!华能阳原100MW风电项目开工 • 百米高空精准对接!宁夏泾源40MW风电首台风机
• 97米叶片、2730米山巅!贵州威宁鬼皮坡风电场 • 戈壁“大风车”立起来了!肃北200MW风电二期3

  图片资讯:
12.4亿!金风科技预中标大唐新疆800MW风电大单
12.4亿!金风科技预中标大唐新疆800MW风
12.4亿!金风科技预中标大唐新疆800MW风电大单
12.4亿!金风科技预中标大唐新疆800MW风
3.07亿元!中船海装联合体中标张掖平山湖100MW风电EPC
3.07亿元!中船海装联合体中标张掖平山湖
50台11MW!蒙能四子王旗600MW风电招标,陆上大机再破局
50台11MW!蒙能四子王旗600MW风电招标,陆
50台11MW!蒙能四子王旗600MW风电招标,陆上大机再破局
50台11MW!蒙能四子王旗600MW风电招标,陆
648MW!三峡集团最大海外绿地风电项目全容量商运获批
648MW!三峡集团最大海外绿地风电项目全
国内最北风电项目全容量投产!-40℃极寒中“追风”成功
国内最北风电项目全容量投产!-40℃极寒
国内最北风电项目全容量投产!-40℃极寒中“追风”成功
国内最北风电项目全容量投产!-40℃极寒

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
