全球海上风电行业发展及成本变化趋势
2021-10-13
 一、全球海上风电行业概述

2010年时海上风电还被认为是新兴行业,随着这10年间的快速发展与成熟,如今的海上风电行业已发生了巨大的变化。2011年全球海上风电总装机容量为3.8GW,截至到2020年底全球总装机容量已达到34.4GW,10年间装机容量增长了9倍。

目前,海上风电约占全球风电总装机容量的5%,随着海上风电技术不断提升以及行业成本不断下降,全球海上风电未来的规划目标和开发计划正在逐步扩大。2017~2020年间的全球年平均新增装机容量已超过5GW,整个行业发展速度也在加快。

全球海上风电主要的开发区域集中在欧洲和亚洲,2020年底欧洲区域总装机容量为24.9GW;亚洲地区主要以中国为主,2020年底中国海上风电总装机容量为9.1GW,亚洲其他国家主要是日本、韩国及越南,三个国家装机容量合计为0.3GW;美国海上风电现处于起步阶段,未来已批准和规划的项目超过35GW。

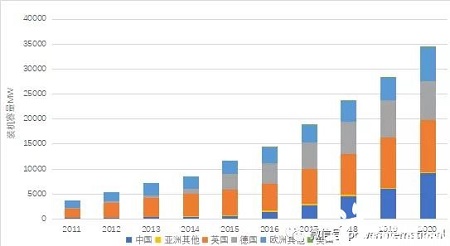

图1  2011~2020年全球海上风电装机容量变化趋势图

2001~2020这20年期间,海上风电项目一直在向着水深更深以及离岸更远的方向发展,2001年单个项目的平均装机容量为25MW,平均水深7m,平均离岸距离5km;2020年单个项目的平均装机容量为301MW,平均水深38m,平均离岸距离为30km。



图2  2000~2020年全球海上风电项目装机容量和风机单机容量变化趋势图

二、海上风电项目建设成本

和陆上风电项目相比,海上风电的施工、安装及运输条件要困难很多,因此海上风电建设成本更高,工期也更长。

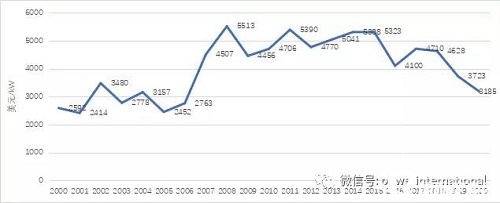

图3  2000~2020年全球海上风电加权平均建设成本变化趋势图

根据图3中所示的数据,2006年时全球海上风电的建设成本增长主要是因为:①新建项目的水深和离岸距离都在增加,因此基础施工、风机安装及运输成本均相应增加;②新建项目规模和复杂性都在增加,项目前期开发费用(工程勘察及准证办理等)增加;③当时没有专业海上安装船,安装效率较低,另外供应产业链也并不完善;④当时全球范围的物价上涨影响了建设及运输成本。

2011年后随着供应链瓶颈的解决、各国政府的支持政策、海上风机技术升级以及更加专业的建设和安装施工方案,项目建设成本开始下降。另外,同陆上风电和光伏发电行业相比,海上风电行业整体的体量较小,因此全球加权平均数据在各年间会呈现出不规律的上下波动。

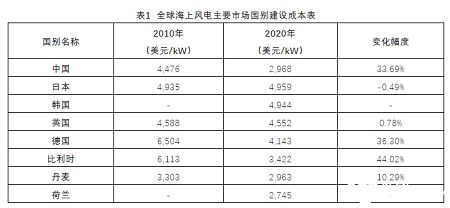

全球主要国别市场的建设成本在过去10年间也都有不同程度的下降,详细数据如表1中所示。



三、项目容量系数

不同海上风电项目的容量系数差异较大,差异形成的主要原因是项目所在地区的气候条件、所采用的风机技术和项目建设及运输条件,另外运维方案也会对运行期间的容量系数有明显的影响。

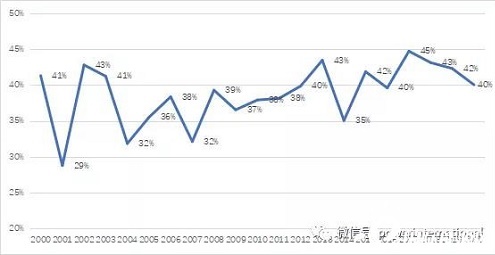

图4  2000~2020年全球海上风电加权平均项目容量系数变化趋势图

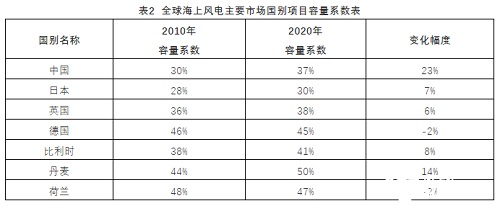

总体来讲,欧洲区域海上风电项目的容量系数较高,2020年欧洲区域加权平均项目容量系数为44%;与欧洲区域相比,中国海上风电项目多位于潮间带或者近海区域,而且所采用的风机单机容量也较小,因此中国海上风电项目的容量系数要略低一些,2020年中国加权平均项目容量系数为37%。



四、海上风电运维成本

由于所处地理位置的差异,海上风电项目的运维成本要明显高于陆上风电项目。同时海上风电行业总体量远小于陆上风电,因此现能收集到海上风电项目的实际运维数据也是比较有限的。

目前全球海上风电的运维成本大致在70~129美元/kW/年的范围之间。随着海上风电运维领域经验的增加,同时海上风机单机容量在不断增长,因此单位运维成本也在持续下降。以海上风电行业中知名的开发商?rsted公司为例,目前该公司在全球已运行以及建设中的海上风电项目共9.9GW,其运维成本在2015年时为118美元/kW/年,到2018年时下降到了67美元/kW/年。

五、海上风电项目LCOE

2010~2020近10年间,随着海上风电行业的快速发展,全球海上风电项目加权平均LCOE也基本呈持续下降趋势,从2010年时的0.162美元/kWh降低到2020年的0.084美元/kWh,降幅达到了48%。

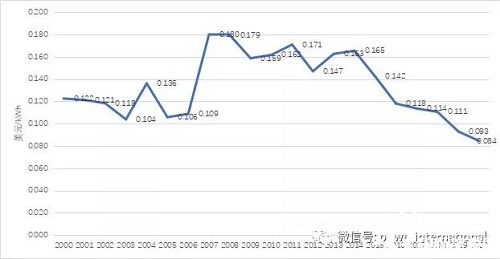

图5  2010~2020年全球海上风电加权平均LCOE变化趋势图

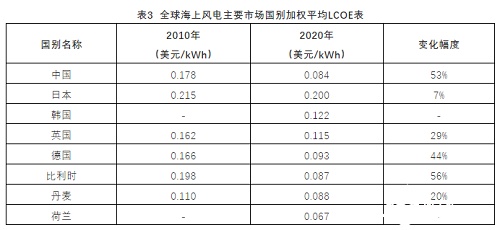

2010~2020年间,全球重点市场国别的海上风电项目LCOE均有不同幅度的下降,其中中国LCOE下降幅度达到了53%,欧洲区域各主要国别LCOE的平均降幅也都超过20%。由表3中数据可知,目前除日本外,海上风电全球重点市场国别LCOE均低于或接近0.1美元/kWh,这也说明海上风电在所有发电类型中越来越具有竞争力。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 18.6亿千瓦时!南通海事“组合拳”护航启东海 • 美国海风破冰:Vineyard Wind 1全面商运,累计
• 阿布扎比船东拿下Seaway7重吊船队,豪赌欧洲 • 海风直连海底算力!汕头7MW海底数据中心借道
• 760MW!欧洲“最生态”海上风电项目52台风机 • 16MW抗台风机组+张力腿平台,明阳“海油安澜
• 中企境外首个海上风电EPC获COD!越南薄寮三期 • 韩国海风再放2.2GW,电价上限继续下调!
• 年产能飙到15万吨!韩国这座单桩厂盯上中日澳 • 266亿!CIP联手越南国资,再签1GW海上风电大单

  图片资讯:
6.25MW+160m混塔!中船海装预中标日照243MW风电项目
6.25MW+160m混塔!中船海装预中标日照243
6.25MW+160m混塔!中船海装预中标日照243MW风电项目
6.25MW+160m混塔!中船海装预中标日照243
华能霞浦162MW海上渔光互补再推进!101MW项目启动环评
华能霞浦162MW海上渔光互补再推进!101MW
160m混塔+喀斯特山地!广西马山林圩200MW风电全容量并网
160m混塔+喀斯特山地!广西马山林圩200MW
160m混塔+喀斯特山地!广西马山林圩200MW风电全容量并网
160m混塔+喀斯特山地!广西马山林圩200MW
首批并网!永福公司百万千瓦级“风光火储”基地再落一子
首批并网!永福公司百万千瓦级“风光火储
-18℃、98米长叶片、27.7吨!林口300MW风电项目首台风机吊装告捷
-18℃、98米长叶片、27.7吨!林口300MW风
-18℃、98米长叶片、27.7吨!林口300MW风电项目首台风机吊装告捷
-18℃、98米长叶片、27.7吨!林口300MW风

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
