近日,申能海南CZ2海上风电示范项目二期工程迎来关键突破——首套吸力筒导管架基础顺利完成沉贯施工、水下复核及全套验收。实测顶法兰水平度严控在1‰以内,以毫米级安装精度稳稳扎根南海海床,为项目全容量并网奠定坚实基础。
申能海南CZ2项目位于儋州北部海域,总规划容量1200MW,其中二期建设容量576MW,拟安装48台12MW海上风机,并配套建设海上升压站。针对二期11个机位地处火山碎屑岩(片岩)地层的特殊工况,传统钢管单桩易被坚硬岩层“顶住”、难以贯入。项目团队经多方案比选,最终确定“37台单桩+11台吸力筒导管架”的组合基础方案。

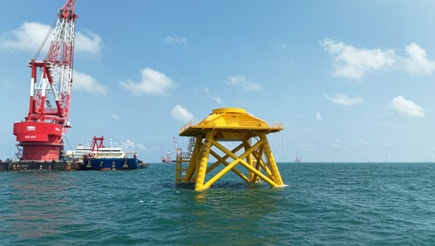

此次成功沉贯的首套吸力筒导管架,总高57.7米、重达2435.44吨,由4只直径约14.5米的吸力筒与导管架刚性连接而成。施工时无需打桩锤击,而是利用筒内外海水压差产生的吸力将筒体“吸”入海床,宛如一个巨型海底真空吸盘,既规避了岩层贯入难题,又大幅降低了施工噪音与风险。该基础形式的成功应用,不仅破解了片岩海床施工瓶颈、保障了关键工期节点,更较传统方案节省施工费用近8000万元。
下一步,项目团队将锚定2026年底全容量并网目标,乘势推进剩余吸力筒导管架及风机基础施工,全力打造海南海上风电标杆工程。
