河南三门峡10MW分散式风电项目首台风机基础完成浇筑
2021-09-29

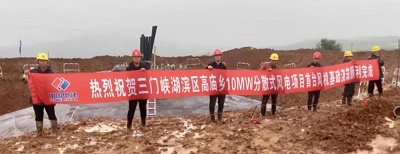

9月27日,由水电四局装备公司承建的三门峡湖滨区高庙乡10MW分散式风电项目首台风机基础顺利浇筑完成。

风电场安装3台远景能源EN156-3.3型机组,轮毂中心高度95米,总装机容量10兆瓦,新建一座35kV开关站。风机基础采用重力式扩展基础,承台直径20米,总高度3.7米,钢筋用量52.82吨,单台基础混凝土用量580立方米。

受地方汛期影响,从9月初开工至首台基础浇筑完成,连续多次降雨导致施工场所地面泥泞,施工难度大大增加,为了加快工程施工进度,保证项目年底并网发电目标,项目部不等不靠、“见缝插针”,利用空窗期,通过两班倒的方式推进施工进展,抢抓时机,9月26日晚上10点开始首台风机基础进行浇筑。

为防止降雨影响混凝土浇筑工作,项目部提前谋划,在混凝土运输道路上提前铺垫碎石,保证混凝土车进出无碍,准备好防雨物资,以备下雨影响混凝土浇筑质量。在合理可行的保证措施下,施工现场灯火通明,混凝土运输车辆来回拉运,泵车长长的输送管源源不断将混凝土注入基础钢筋笼中,振动棒轰鸣将注入钢筋笼的混凝土振捣密实。

27日清晨,现场又下起了雨,施工人员穿戴雨衣雨裤继续施工,工程进度未受影响。

9月27日14时许,经过近14个小时连续施工作业,首台风机基础顺利完成混凝土浇筑,为后续两台风机基础的浇筑总结了宝贵的经验,打下了良好的基础。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 2.5GW!新疆奇台风电大基地开工 • 250MW!华能蒙东牙克石风储共构项目开工
• 4700米海拔!两项"全球之最"风机在青海完成首 • 2.5GW、250台10MW!新疆奇台风电大基地开工
• 首吊落地!大理洱源两风电场"以大代小"改造提 • 40台10MW!益风新能伊通400MW风电项目开工
• 140米高空"穿针"!辽河油田首台风机叶片吊装 • 64台混塔6个月全部就位!华能安达二期风电项
• 海拔3200米!凉山州172.3MW风电项目全容量吊 • 200MW风电项目开工!南宁绿色能源建设再添新

  图片资讯:
5.32亿!京能国际签下沧州100MW风电EPC
5.32亿!京能国际签下沧州100MW风电EPC
5.32亿!京能国际签下沧州100MW风电EPC
5.32亿!京能国际签下沧州100MW风电EPC
2.5GW!新疆奇台风电大基地开工
2.5GW!新疆奇台风电大基地开工
2.5GW!新疆奇台风电大基地开工
2.5GW!新疆奇台风电大基地开工
303MW,英格兰十年来最大陆上风电项目来了
303MW,英格兰十年来最大陆上风电项目来
303MW,英格兰十年来最大陆上风电项目来了
303MW,英格兰十年来最大陆上风电项目来
远景能源挖来贝莱德高管
远景能源挖来贝莱德高管
250MW!华能蒙东牙克石风储共构项目开工
250MW!华能蒙东牙克石风储共构项目开工

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
