华能浦北风电项目首台风力发电机组顺利完成吊装
2021-09-06

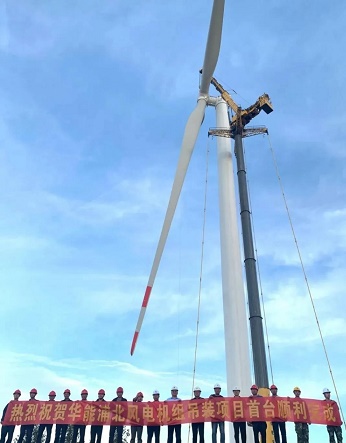

8月31日,由中国安能一局南宁分公司承建的华能浦北风电项目首台风力发电机组顺利完成吊装。该项目于今年3月份开工建造,6月18日,完成首台风机基础浇筑;8月23日,开始风机塔筒运输;8月24日首台风机开始吊装;8月31日完成吊装。

该项目安装52台明阳风电机组,装机规模20万千瓦。风机轮毂中心高度100米,叶轮直径156米和166米。项目建成后,年上网电量约4.8亿千瓦时,按火力发电标准煤耗计算,每年可为国家节省标煤15万吨,减少二氧化碳排放43万吨、氮氧化物排放0.18万吨、二氧化硫排放0.25万吨。

据了解,完成该台机组吊装的主要依托格鲁夫GTK1100-1主吊车,其塔高81.5m,臂长30.5米,最大吊重可达136吨,具有高度高,吊重大,转运快的特点,正是风电机施工的头号能手。不仅如此,项目部还配备了300吨、80吨辅助吊车,配合主吊完成塔筒叶片安装吊具、调整角度的任务。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 时隔四年首度单季转正,西门子歌美飒三季度赚 • 明阳深远海风电再突破!全球首座16兆瓦张力腿
• 中电联2025风电场对标揭晓:金风科技超三成登 • 14.5亿元!运达股份落子内蒙古,投建530MW风光
• 全球首台20MW漂浮式风机通关!中车株洲所“启 • 再下一城!远景能源斩获越南200MW近海风电订
• 离岸71公里!金风科技600MW海上风电项目获环 • 5.01亿!运达股份中标三峡安丘231.25MW风电项
• 金风科技中标黑龙江克山巽威200MW风电项目, • 道达尔接盘壳牌欧洲陆上绿电4GW资产,油企分

  图片资讯:
双项目同日获批!通榆1150MW风电基地按下“加速键”
双项目同日获批!通榆1150MW风电基地按下
12.2亿美元“买断”退场!RWE弃美海风租约,转身押注LNG
12.2亿美元“买断”退场!RWE弃美海风租
西藏在建规模最大风力发电项目风机全部吊装完成
西藏在建规模最大风力发电项目风机全部
西藏在建规模最大风力发电项目风机全部吊装完成
西藏在建规模最大风力发电项目风机全部
离岸90公里!三峡阳江青洲五七期200万千瓦海上风电全容量吊装告捷
离岸90公里!三峡阳江青洲五七期200万千
离岸90公里!三峡阳江青洲五七期200万千瓦海上风电全容量吊装告捷
离岸90公里!三峡阳江青洲五七期200万千
离岸90公里!三峡阳江青洲五七期200万千瓦海上风电全容量吊装告捷
离岸90公里!三峡阳江青洲五七期200万千
英国海上风电2025年发电占比冲至17.7%,52TWh刷新历史峰值
英国海上风电2025年发电占比冲至17.7%,5

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
