世界最大在建海上风场引起伦敦大停电 罪魁祸首找到了
2019-08-22 来源:欧洲海上风电
 根据英国国家电网系统运营商(NGESO)的初步报告显示,引起8月9日伦敦及周边地区大停电的罪魁祸首是“雷击”!

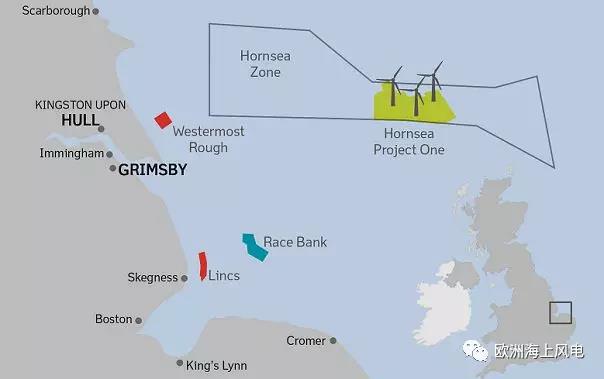

当天,Hornsea One海上风场和Little Barford燃气电都先后遭到了雷击,并且几乎同时脱网,一般情况下,发电机是不会由于雷击原因而停发,所以这种情况非常罕见。

报告称,Hornsea One 在遭到雷击后,整个风场立刻从799MW负荷降到62MW。风场模块2和模块3总计737MW的容量全部切出,只有模块1区域继续以50MW的容量平稳运行。

风场方面确认,风场电压在发生雷击时出现波动,最初系统自身试图适应和解决故障,但很快故障波及全场,安全保护系统被触发。Little Barford燃气电站在遭到雷击后也和电网脱离,导致和风场合计的容量减少了1378MW。

“这种意外的电力损失导致电网频率下降非常快,超出50.5Hz-49.5Hz的正常范围。”

经过初步审查,Hornsea风场被要求对电气设备参数配置进行调整,并微调应对突发异常事件的控制系统。目前,风场可以应对这种毫秒级的事故。

报告发布后,英国Ofgem发起了停电调查,希望从本次断电中汲取教训,采取措施进一步提高英国电网的恢复能力。他们还将调查Hornsea One的运营商沃旭集团,确定他们是否违法了运营相关许可条件。

调查对象还包括国家电网以及12家配电网运营商,以及Little Barford燃气电站运营商RWE。据悉,如果确认有一方违反“电力法案”,Ofgem有权对该公司处以营业额10%的罚款。

看来本次伦敦大停电和海上风电大规模接入英国电网没有必然的关联,民众尽管放心。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 明阳、中车株洲所分获华润三大风电项目订单 • 如东柔直海上风电累计送电量突破100亿千瓦
• 国能龙源射阳项目迎关键节点:18根单桩“定海 • 海拔4850米!西藏在建最大风电项目完成全部吊
• 华电1.3GW陆上风机采购开标:6家整机商入围,8M • 国内首个批量退役风机梯次利用项目落地酒泉
• 住友商事首度落子浮式风电!1.5GW英国Gwynt G • 世界首例±500千伏柔直海风项目全容量风机
• 宁夏固原1GW绿电园区风电竞配揭晓,宁国运84. • 绿电赋能乡村振兴!杭锦旗20兆瓦分散式风电接

  图片资讯:
明阳、中车株洲所分获华润三大风电项目订单,大单机与抗台机型成标配
明阳、中车株洲所分获华润三大风电项目
明阳、中车株洲所分获华润三大风电项目订单,大单机与抗台机型成标配
明阳、中车株洲所分获华润三大风电项目
如东柔直海上风电累计送电量突破100亿千瓦时 深远海输电技术获实证
如东柔直海上风电累计送电量突破100亿
南水北调集团青海600MW风电项目开工,戈壁腹地再添绿色动能
南水北调集团青海600MW风电项目开工,戈
直面16级“白海豚”!运达超700台机组交出满分抗台答卷
直面16级“白海豚”!运达超700台机组交
国能龙源射阳项目迎关键节点:18根单桩“定海”,首台8.5MW风机顺利吊装
国能龙源射阳项目迎关键节点:18根单桩“
挪威Enova力挺“第二代”浮式风电!Windeed模块化方案获BV认可
挪威Enova力挺“第二代”浮式风电!Winde
海拔4850米!西藏在建最大风电项目完成全部吊装
海拔4850米!西藏在建最大风电项目完成全

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
