国内最大、最重的海上风电单桩顺利沉桩
2019-07-01

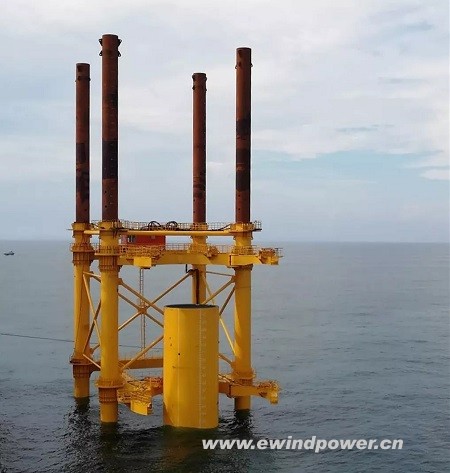

 经过近8个小时的沉桩施工,6月26日4时2分,三峡新能源广东阳江一期海上风电项目首根单桩沉桩到位,沉桩最终垂直度控制在千分之一以内。本次完成的5#单桩桩重1569吨、直径8.5米、桩长97.7米、法兰直径7.5米,为目前国内尺寸最大,重量最重的单桩。本标段由中交三航局承建,通过自主研发的新型导管架式稳桩平台配套“华西5000”起重船,采用单钩三点式翻桩起吊法,同时配备国内最大液压冲击锤menck-3500s,顺利完成首根单桩施工,计划在9月初完成标段内全部17台单桩基础施工。

阳江一期海上风电项目位于阳江市沙扒南侧海域,场址水深范围27米~32米,中心离岸距离约28千米。项目所处海域水深深、涌浪大、地质条件复杂、台风多,由此带来了基础型式多样、基础重量大等特点。

本项目可研阶段基础型式为38台非嵌岩导管架基础、17台嵌岩导管架基础。项目实施阶段,地质详勘结果显示全场可设计非嵌岩导管架机位仅19台,若按照此设计导管架方案,其余36个机位均需嵌岩,项目造价、进度等均不可控。因此,在地质条件清晰以后,项目开展了基础重新优化选型研究论证,经过多轮迭代设计以及多次专家咨询论证,最终将本风场三分之二的基础(36台)优化为非嵌岩单桩,此举极大地降低了造价成本压力,并使工期与质量安全管理更加可控。

阳江一期首台单桩基础的顺利完成,为实现今年首批风机并网发电目标又迈进一步,也标志着项目风机基础设计优化与可行性论证取得了阶段性胜利,基本消除了方案设计论证阶段对超大尺寸单桩制作、运输、起吊以及沉桩各个环节可行性疑虑,对广东区域乃至整个中国海上风电建设都有着重要意义。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 73台14MW全并网!中国台湾省首座GW级海风竣工 • 高原风电破8亿,龙源青海把高海拔损耗抠出来
• 风机塔顶架基站,儋州远海90公里满格 • 欧盟放行94.5亿欧元援助,荷兰2GW海上风电招
• 204米混塔首月成绩单:年利用小时预计多220小 • 国信814MW海风落锤:东台大丰双标段定标,风光
• 阳江三山岛两项目用海公示,1000MW柔直绿电直 • 红海湾三塔筒启动采购,506MW海风进入交付倒
• 华能安达二期400MW全容量并网,风火一体化落 • 梁王山24台风机全吊完,宜良中营150MW冲刺全

  图片资讯:
明阳亮相APEC深圳峰会,连签两大合作剑指亚太绿电
明阳亮相APEC深圳峰会,连签两大合作剑指
73台14MW全并网!中国台湾省首座GW级海风竣工
73台14MW全并网!中国台湾省首座GW级海风
73台14MW全并网!中国台湾省首座GW级海风竣工
73台14MW全并网!中国台湾省首座GW级海风
国家电投落子汕头,海上风电要“算电一家亲”了
国家电投落子汕头,海上风电要“算电一家
582MW!阿根廷最大风电场落成,金风绿电直供“绿铝”
582MW!阿根廷最大风电场落成,金风绿电直
高原风电破8亿,龙源青海把高海拔损耗抠出来了
高原风电破8亿,龙源青海把高海拔损耗抠
风机塔顶架基站,儋州远海90公里满格
风机塔顶架基站,儋州远海90公里满格
欧盟放行94.5亿欧元援助,荷兰2GW海上风电招标本月启动
欧盟放行94.5亿欧元援助,荷兰2GW海上风

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
