风机基础混凝土冬季施工建议措施
2021-08-25 来源:掌上风电
 根据《建筑工程冬期施工规范》规定:当室外日平均气温连续5天低于5℃即进入冬季施工,应考虑相应的冬季施工措施方案。风机基础体积大,混凝土凝结过程中会产生大量的水化热,尤其在冬季,混凝土外表面热量散失快,内外温差过大容易造成混凝土开裂,如不提前做好相应预防措施,会降低混凝土的强度和耐久性。

针对风机基础冬季施工问题,为保证混凝土施工质量,现提出以下几点质量控制建议措施。

01 / 调整混凝土配合比、外加剂

(1)在条件允许的情况下,将混凝土等级由C40提高至C45。

(2)水泥尽可能采用低水化热水泥、高标号普通硅酸盐水泥,如P.O.42.5。在混凝土中添加早强剂,提高早期强度,掺量应符合使用要求及规范规定。

(3)掺加缓凝高效减水剂,改善混凝土和易性,减少水泥用量,减缓水化热释放速度。

(4)混凝土中添加防冻剂,保证负温下混凝土的正常施工,降低混凝土拌和物中的冰点,提高早期强度,掺加防冻剂的混凝土严禁使用高铝水泥。在使用含有氯、钾离子的防冻剂时,混凝土中不得使用活性骨料,若使用含氯盐类时,应严格控制其用量。

(5)骨料必须洁净,不得含有冰雪或冻块,以及易冻裂的物质。

若采用外加剂措施,须提前与混凝土搅拌站充分沟通,提前做好相关外加剂剂量模拟试验研究。

02 / 混凝土搅拌站原材料保温

(1)蓄水池保温,封闭蓄水池,设置电加热装置,水加热至60℃。原则上当水泥强度等级小于42MPa 时,水泥的拌合水温应该不能大于 80℃,骨料温度则不能大于 60℃;如果水泥强度等级大于等于42MPa,则水泥的拌合水温度不能大于60℃,骨料温度不能大于 40℃。水泥不能直接加热的,需要放入暖棚妥善保管。

(2)外加剂液体池保温,设置电加热装置,液体外加剂加热至30℃。

(3)如环境温度过低,可对骨料进行加热(炉灶、暖风),对运输罐车进行保温,减低热量损失。

03 / 混凝土搅拌

(1)混凝土搅拌站的拌和水、砂、石加热准备工作应充分,混凝土搅拌的出罐温度应保证不低于+10℃时,保证入模温度不低于+5℃的要求。

(2)运输罐车应全部配戴防寒被,混凝土输送泵车做好防寒保温工作。

(3)保证道路畅通,场内检修道路根据现场情况局部硬化或块石换填处理,保障路面通行条件,缩短混凝土运输时间。

(4)施工现场合理控制混凝土浇筑速度,尽量减少或避免混凝土罐车等待时间。

(5)混凝土拌合物的出机温度不宜低于10℃。浇筑过程中,采用整体分层连续浇筑,严格控制混凝土的浇筑速度,分层浇筑的混凝土厚度为300mm ,保证振捣密实,严格控制振捣时间、移动距离和插入深度,防止漏振、过振或插入过深。在混凝土初凝前和表面温度下降前,应浇注上层混凝土,保证混凝土浇筑连续性和温差控制措施有效。

(6)混凝土浇筑完毕后及时进行两次养护收面,第一次在混凝土浇筑到顶后,第二次在混凝土刚刚初凝时,防止混凝土收缩泌水产生裂缝。

04/ 浇筑养护

(1)混凝土入模温度不宜低于5 ℃ ,浇筑成型后立即用了塑料薄膜和棉被或麻袋保温覆盖。将一层塑料薄膜覆盖在混凝土表面,再将棉被或麻袋覆盖在塑料薄膜上。一般根据室外温度确定保温材料的铺设厚度,当温度<0℃时需增加一两层,当温度≥0℃时则只需铺设一层。混凝土为整体分层连续浇筑施工,不留施工缝。

(2)浇筑仓面设置保温棚,根据棚内湿度及混凝土表面干湿程度确定进表面是否洒水。在浇筑混凝从而保证混凝土浇筑成型时的体温在+5℃以上。

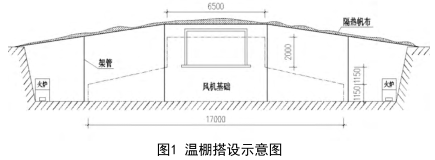

①钢筋绑扎完毕模板安装完成后,搭设暖棚,支架采用架管支撑,用30根架管放射型分布,用架管在基坑周边均匀搭设,基坑边缘间隔2.5m用3m架管固定连接,中间用1.5m架管固定连接,竖向支撑两圈,在外圈模板外部用4.5m架管置于基坑底支撑,内圈模板外部用3m架管连接在模板外面进行支撑。温棚搭设方法和火炉布置详见图1、2。






覆盖材料采用厚度为2mm,导热系数0.17W/m k的隔热帆布进行覆盖,根据基础形式提前加工成扇形片块,方便施工过程中的铺设及拆除,共制作6套,4套周转使用,另2套备用,以替换拆除和周转过程中损坏的帆布。暖棚边缘帆布采用铆钉锚固,并用石块和土壤压覆,避免被风吹开。

为保证混凝土施工的温度,棚内在基础模板外侧距模板0.8米外均匀放置6个火炉进行加热升温,保证基础浇筑时及浇筑过程中棚内的温度大于5℃,为防止气温突降及大风导致棚内降温过快,施工过程中以棚内温度15℃控制。

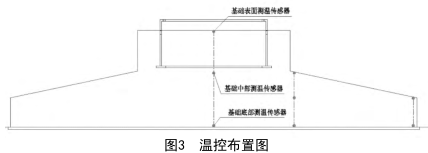

确保混凝土的内部温度与混凝土外部温度差不大于25℃。钢筋模板安装完成后预热4小时,保证钢筋及模板温度为正温的情况下再进行混凝土浇筑。混凝土浇筑前预先安装测温线(见图3),以便测量混凝土内部温度。混凝土浇筑时,翻开浇筑部位上方的隔热帆布进行浇筑,浇筑完毕及时用保温材料进行覆盖。


混凝土浇筑完成后根据温度计测量值酌情增减火炉个数,连续3天保证棚内气温维持在15℃左右。混凝土强度达到50%后,根据测量出来的混凝土内部温度以及棚内温度,调整棚内火炉数量,再连续保温4天使混凝土强度达到80%后,方可拆卸温棚,并及时回填基础。

(3)尽可能选择气温较高时段进行浇筑,避免在夜间或低温时段进行施工。

(4)适当推迟拆模时间,确保强度足够拆模不至棱角损坏,拆模后及时回填养护。

(5)控制混凝土内外温差,保证混凝土内外温差不大于25℃。室外气温及混凝土内温度前三天每2小时测一次,从第四天开始每4小时测一次,持续测量5天,并认真记录好每天的最高及最低气温。做好温度测量记录,一旦发现基础内外温差超过允许值,及时调整保温措施,根据现场实际情况对保温棚火炉及混凝土保温覆盖层进行相应调整。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 甘两地百兆瓦项目接连动土!洮南与瓜州风电项 • 贵州大方大山风电场全容量吊装完成,毕节再添
• 六安叶集100MW风电二期首台风机基础开浇 • 贵州沿河20MW分散式风电开工,“驭风行动”再
• 贵州石阡100MW风电项目全容量吊装完成,16台 • 中塞绿能合作再结硕果!成都院总承包塞尔维亚
• 中节能木兰200兆瓦风电项目首台风机成功吊 • 世界屋脊再添“风”景线!中建二局西藏琼结项
• 9个足球场大的“巨无霸”!广州打捞局完成阳 • 121米高空追风!云南宜良150兆瓦风电扩建项目

  图片资讯:
五家分羹!国家电投2.61GW风机规模化采购中标候选人公示,电气风电领跑
五家分羹!国家电投2.61GW风机规模化采购
全球风能齐聚汉堡风能展陆上与海上盛会
全球风能齐聚汉堡风能展陆上与海上盛会
全球风能齐聚汉堡风能展陆上与海上盛会
全球风能齐聚汉堡风能展陆上与海上盛会
12.34亿元!中国能建预中标菏泽212.5MW风电EPC
12.34亿元!中国能建预中标菏泽212.5MW风
12.34亿元!中国能建预中标菏泽212.5MW风电EPC
12.34亿元!中国能建预中标菏泽212.5MW风
立陶宛史上最大!Ignitis 700MW Curonian Nord海上风电获环评通过
立陶宛史上最大!Ignitis 700MW Curonian
立陶宛史上最大!Ignitis 700MW Curonian Nord海上风电获环评通过
立陶宛史上最大!Ignitis 700MW Curonian
立陶宛史上最大!Ignitis 700MW Curonian Nord海上风电获环评通过
立陶宛史上最大!Ignitis 700MW Curonian

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
