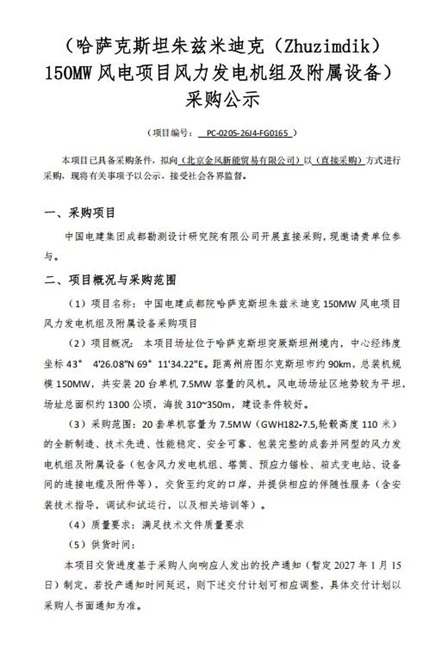

公告显示,朱兹米迪克风电项目位于哈萨克斯坦突厥斯坦州境内,总装机规模150MW,共安装20台单机容量7.5MW的风力发电机组——这一单机容量已属当前陆上风电主流大功率区间,也意味着中国大兆瓦机组随EPC、设计院出海的节奏进一步加快。

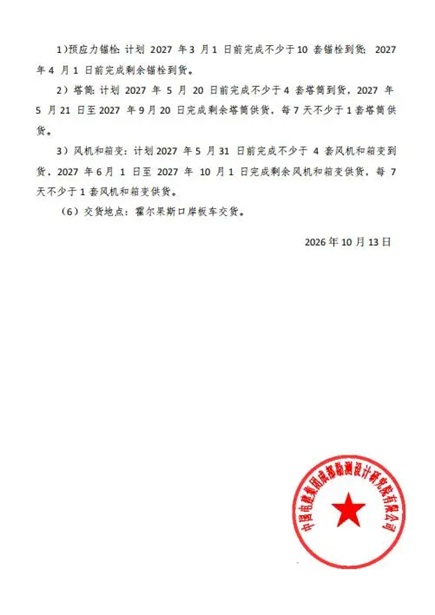

从披露的供货节奏看,项目关键设备到货节点安排紧凑:预应力锚栓计划于2027年3月1日前完成不少于10套到货,4月1日前完成剩余锚栓到货;塔筒计划2027年5月20日前到货不少于4套,5月21日至9月20日完成剩余供货,每7天不少于1套;风机及箱变计划2027年5月31日前到货不少于4套,6月1日至10月1日完成剩余供货,同样保持每7天不少于1套的节奏。
按此排期,项目基础施工先行、吊装随后跟进,主体工程建设有望在2027年集中铺开。近年来哈萨克斯坦风电市场需求持续释放,中国电建、中国能建等中资企业接连落子,本土化配套与设备供货能力正成为中国风电出海的新看点。本刊将持续关注该项目后续招标与中标进展。
