河北保定蠡县100兆瓦风电项目全容量并网成功
2025-03-28 来源:中电建贵州工程能源环保有限公司

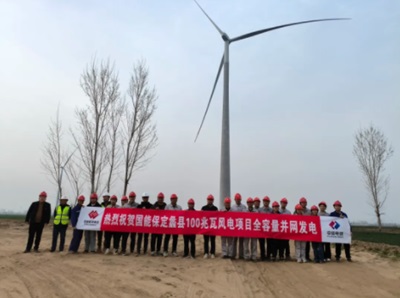

 3月26日,随着F11风机迎风转动,国能保定蠡县100兆瓦风电项目全容量并网成功,标志着我国陆上混塔风电领域再添重要里程碑。


国能保定蠡县100兆瓦风力发电混塔项目地处河北省保定市蠡县,涉及蠡吾镇、南庄镇和北埝头乡,总装机容量100兆瓦,采用单机容量6.25兆瓦的先进机组,年发电量预计达20961.69万kWh。

项目自2024年8月1日开工以来,9月13日完成首台风机基础浇筑,11月6日完成首台风机吊装,11月16日完成全部风机基础的浇筑任务,12月21日首台风机并网发电,2025年3月15日风机吊装全部完成,2025年3月26日17时36分,全容量并网完成,历时7个月,实际施工6个月。

自项目建设以来,项目团队克服公司缺乏对混塔工程施工方面的经验、气候多变、复杂地质等诸多困难,如期完成工程建设任务,展示了公司专业性及强大资源整合能力。在建设期间,项目团队推行绿色施工,在规划设计阶段便融入绿色发展理念,以优化风机布局、 集电线路大部分采用地埋等方式最大限度保护当地生态环境。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 张北艾郎50MW风电项目全容量并网发电 • 华电哲古草原13台风机全部并网,高原风电再破
• 首批4台“迎风启航”!正安班竹风电项目首批 • 50MW!贵州思南大坝场二期风电全部风机吊装完
• 离岸65公里!国能射阳百万千瓦海风项目一期首 • 全球最大!16兆瓦漂浮式风机在广东阳江投运
• 5150米!华电西藏措美80MW风电首台机组并网 • 2GW戈壁风电,16个月全容量并网
• 50台风机立上戈壁,三一重能和丰499MW项目全 • 200MW!田阳高德岭风电场首批机组一次性并网

  图片资讯:
上海电气拜会万华化学!共推“绿色能源+高端制造”融合落地
上海电气拜会万华化学!共推“绿色能源+
前9月风电新增60GW,累计装机破7亿千瓦!风光发电量占比首超午间负荷40%
前9月风电新增60GW,累计装机破7亿千瓦!风
26.4亿!新疆兵团600MW山地风电EPC中标候选人出炉
26.4亿!新疆兵团600MW山地风电EPC中标候
唯一!远景能源斩获风电叶片类一等奖,揭秘超长柔性叶片全链条硬核实力
唯一!远景能源斩获风电叶片类一等奖,揭秘
全球首个!中国牵头,中车山东风电主导的风电退役国际标准正式发布
全球首个!中国牵头,中车山东风电主导的风
张北艾郎50MW风电项目全容量并网发电
张北艾郎50MW风电项目全容量并网发电
张北艾郎50MW风电项目全容量并网发电
张北艾郎50MW风电项目全容量并网发电
266亿!CIP联手越南国资,再签1GW海上风电大单
266亿!CIP联手越南国资,再签1GW海上风电

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
