山东半岛南海上风电项目完成单桩基础沉桩施工
2023-07-21 来源:中交三航局厦门分公司
 7月20日凌晨,分公司承建的国家电投山东半岛南海上风电基地U1场址一期450兆瓦项目部53号机位单桩沉桩顺利完成,标志着该项目全部53根单桩基础施工圆满完成。


该项目位于威海乳山南侧海域,场址中心距离海岸30公里,平均水深25-31米。公司承建三标、四标工程主要包含17根单桩基础及附属构件施工、17台风机安装及一座海上升压站施工。

施工所处海域东南侧属开放式外海,施工极易受季风涌浪、强对流天气、突风影响,有效施工窗口期时间少,同时海床地质条件复杂,软弱夹层多,沉桩溜桩风险高,给项目施工带来了巨大的挑战。

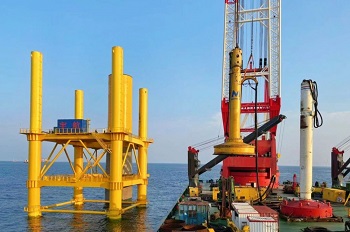

自首桩沉桩施工以来,项目团队提前谋划做好管桩供应,多次组织专题会进行方案论证、桌面模拟推演,以“宇航起重29”为沉桩作业主力船,深入实施“一机一方案”策略,制定科学合理施工方案,统筹协调各方资源,以确保桩基出运供应,有效提高作业工效。

项目团队结合地质资料,对单桩沉桩可打性进行充分分析,多次组织专家会论证,采用了最大能量达3000千焦的液压冲击锤沉桩,锤击数可达3000击以上,以破解复杂地质情况下的沉桩难题。同时不断优化施工部署,尾桩沉桩过程中,项目团队5次停锤调整桩身垂直度,以控制其误差在千分之一,最终历经6小时施打完成。

该项目全部投产后,年发电量27亿千瓦时,可有效替代标煤83万吨,减排二氧化碳215.5万吨,对促进山东省实现“双碳”目标,构建新型电力系统具有重要意义。

下一步,项目团队将在保证安全和质量的前提下,保持大干快上的势头,全力推进风机安装和海上升压站上部组块吊装进程,全力擦亮三航风电金质招牌。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 630亿欧元兜底,法国10GW海风招标进入评审 • 全球最大安装船就位!德国976MW海上大型风电
• 德国首座海上风电场,不拆了! • 国网首个!海上风电直送负荷中心柔直工程获核
• 1.2GW!波兰最大海上风电项目风机全部就位 • 3.6GW只来两家,台湾省海上风电招标遇冷
• 全球最大!16兆瓦漂浮式风机在广东阳江投运 • 又出事!大彰化4号一台SG 14-236机组叶片受损
• 39亿!润邦海洋再签4+4艘海上风电运维船大单 • 全球标杆漂浮式风电场"翻车":一年亏掉4400万

  图片资讯:
风电增速继续加快!9月规上风电发电量同比+10.6%
风电增速继续加快!9月规上风电发电量同
风电增速继续加快!9月规上风电发电量同比+10.6%
风电增速继续加快!9月规上风电发电量同
从750kW试点到1.5GW规模:金风科技在乌兹别克斯坦的“本地化”进阶之路
从750kW试点到1.5GW规模:金风科技在乌兹
15台风机“登顶”喀斯特山巅!盘龙山风电项目吊装圆满收官
15台风机“登顶”喀斯特山巅!盘龙山风电
630亿欧元兜底,法国10GW海风招标进入评审
630亿欧元兜底,法国10GW海风招标进入评
630亿欧元兜底,法国10GW海风招标进入评审
630亿欧元兜底,法国10GW海风招标进入评
双响!三峡集团两项海上风电工程同获国家优质工程奖,柔性直流+海洋牧场成亮点
双响!三峡集团两项海上风电工程同获国家
3小时浇筑封顶!沙特2吉瓦风电项目GIS楼主体结构全面告捷
3小时浇筑封顶!沙特2吉瓦风电项目GIS楼

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
