海上风电项目出问题、船舶出故障!全年预期咋搞?
2022-06-23 来源:龙船风电
 近日,Subsea 7更新了该公司2022年全年调整后的EBITDA指导。原因在于:其子公司Seaway 7在荷兰和台湾省的海上风电项目存在问题,以及“Seaway Alfa Lift”基础安装船的交付延迟带来了影响。

Seaway 7表示,由于恶劣的天气条件和机械故障,该公司在荷兰的Hollandse Kust Zuid海上风电项目进展缓慢。这些问题会导致成本增加,需要准备约3000万美元的合同损失准备金,将在2022年第二季度得到确认。


Seaway 7在台湾的Formosa 2海上风电项目进展也有所放缓,主要与海上生产力下降有关。

该公司在奥斯陆证券交易所发布消息,称其已更新了2022年全年指引,而调整后的EBITDA利润率预计约为6%。

其母公司Subsea 7在一份交易更新中表示,子公司Seaway 7的海上风电项目进展缓慢、Covid-19的影响以及对Formosa 2项目现有准备金的增加等,将影响Subsea 7的2022年经调整的EBITDA,但预计仍将与2021年大致一致。

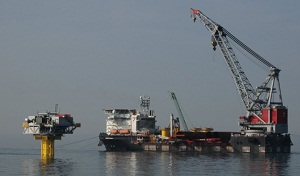

此外,虽然Dogger Bank A和B项目的基础安装工作预计将按照原计划于2022年开始,但由于“Seaway Alfa Lift”的延迟交付,现将由“Seaway Strashnov”接替完成履约。

“Seaway Alfa Lift”于去年10月份发生了起重机事故。该船维修工作预计将在2022年下半年完成,且2022年内不会在海上风电项目上投入使用。现计划在2023年下半年交付。

因此,2023年“Seaway Strashnov”将全年部署在该项目上。该船作业时间的延长意味着成本增加,将导致Seaway 7的合同损失准备金增加约3500万美元。

这一损失将反映在与Seaway 7合并相关的初步购买价格调整的修订中,并且不会影响调整后的EBITDA。该公司在早些时候的交易更新中表示,调整后的EBITDA将在2022年第二季度得到确认。

值得注意的是,去年7月份,Subsea 7的其可再生能源业务部门与挪威OHT ASA合并。合并后的公司更名为 Seaway 7 ASA。

据称,作为Seaway 7 ASA合并的一部分,Subsea 7将补偿相关成本,且不会影响到Seaway 7。

同时,Formosa 2项目的经济利益由Subsea 7 S.A.保留,而不是转移到Seaway 7 ASA。因此,该项目的盈亏状况将在Subsea 7的可再生能源部门体现,而不是在Seaway 7 ASA的财务报表中。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 让您的海上风电船队无惧未来 • 漂浮式风电的下一关,不是技术
• 康士伯海事再获Cadeler两艘T级船系统大单 • 爱尔兰首个海上风电场要拆了!
• 800MW海上风电锁定买家,SRE再签CPPA • 3.5亿送出工程获批,大唐滨海200MW海上风电进
• 非洲海上风电破冰!摩洛哥首个海上风电场启动 • 混凝土浮体"试水",巴西浮式风电迎关键落子
• 振华90米"Wind of Ocean"吉水,欧洲海风运维 • 500兆瓦!海南东方CZ8海上风电Ⅱ标段主体完工

  图片资讯:
单机10MW!华电黑龙江300MW风电项目启动整机招标
单机10MW!华电黑龙江300MW风电项目启动
单机10MW!华电黑龙江300MW风电项目启动整机招标
单机10MW!华电黑龙江300MW风电项目启动
让您的海上风电船队无惧未来
让您的海上风电船队无惧未来
让您的海上风电船队无惧未来
让您的海上风电船队无惧未来
1GW风电+600MWh储能,中国电投中亚大单加速落地
1GW风电+600MWh储能,中国电投中亚大单加
872MW!金风拿下巴西风电大单,109台机组+30年运维
872MW!金风拿下巴西风电大单,109台机组+30
30亿欧元落定,德国近千兆瓦海风项目开建
30亿欧元落定,德国近千兆瓦海风项目开建
30亿欧元落定,德国近千兆瓦海风项目开建
30亿欧元落定,德国近千兆瓦海风项目开建

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
