真平价还是太激进?连续三个海上风电项目称可实现平价
2021-10-27 来源:风芒能源
 日前,中广核象山、华润苍南两个海上风电项目开标。项目投标报价均低于5000元/kW。

5000元/kW是此前行业认为的海上风电项目要想做到平价,风电机组报价的临界点。

再加上之前开工的中广核汕尾甲子一海上风电项目,今年公开披露的这三个海上风电项目,都有声音表示可以做到平价。

这是否意味着,海上风电平价就此拉开序幕。海上风电正式迎来平价时代?

三个项目已经平价?

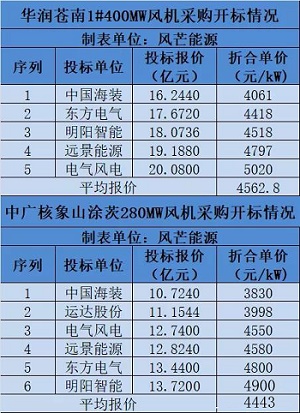

记者独家获悉,日前,华润苍南1#400MW海上风电项目风机采购(含塔筒)中标候选公示,中国海装以4061元/kW的折合单价中标。该项目共有5家整机商竞标,平均投标报价4563元/kW。

中广核象山涂茨280MW海上风电项目风机采购共有6家整机商竞标,平均投标报价4443元/kW。



这两个项目是今年以来目前为止,“唯二”公开过的海上风电风机采购项目。项目均位于浙江省。如此低的投标报价一经爆出,立马引爆风电圈。对比2019年5933元/kW,2020年7095元/kW的平均报价,这两个项目机组价格直接腰斩。海上风电平价这么快就来了吗?

浙江省海上风电项目平均造价水平大概在17000元/kW-18000元/kW。“如果只有机组价格下降,项目没法平价。”有大型业主方表示,“按照现行浙江投资情况,主机成本只占海上风电投资的1/3左右。这个价格少了2000元/kW,从根本上动摇不了成本。”

明阳智能总工程师贺小兵在刚刚结束的风能展上也表示,海上风电与陆上风电最大的区别就是,海上风电只靠降低机组成本,是不可能达到平价的。

降低项目建设总成本不仅需关注机组成本,更应该从整个系统角度,特别是海工等多方面全方位协同降本。

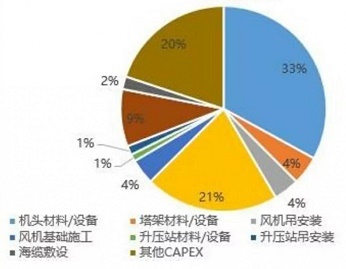

图:浙江海上风电项目建设成本构成

来源:金风科技

值得注意的是,刚刚中标的中国海装的总经理助理、研究院院长张凯表示,华润苍南、中广核象山这两个海上风电项目能够实现平价。根据中国海装测算,这两个项目整个单位造价成本大约在1万1、1万2左右。

虽然这两个项目再加上此前官宣可以平价的中广核汕尾甲子一50万千瓦海上风电项目,可以实现平价。但是张凯补充,我国海域宽广,不同区域风速、海床地质条件等差异很大。尽管海装在前两个项目中先行一步,但是实际从全国范围来看,海上风电据全面平价尚有距离,仍有很多问题需要行业共同努力。

联合动力产品开发分公司总工程师王小虎认为,这两个海上风电低价投中标项目,是市场驱动平价导致的。其表示,未来,海上风电中高风速地区,在设备成本降低和风资源较好的加持下,是可以率先达到平价的。但是王小虎强调,技术进步也是有周期的。海上风电平价发展的过程中,确实存在一些卡脖子技术。整个行业应该理性对待海上风电的平价过渡。呼吁行业不要只关注初始投资,要关注风电场全生命周期的度电成本。

海上风电几时平价?

海上风电降本难度与陆上风电是不一样的。它的风资源并不一定比陆上好,但是整个环境条件、难度系数比陆上要恶劣很多。

瓦房店轴承集团有限责任公司委副书记,总经理张兴海表示,在陆上风电,我们关心的是如何帮助整机商把成本降下来。但是在海上,我们首先更关心零部件质量的可靠性和稳定性。要保证风机装上去以后不要再拆下来了。海上风电运维成本实在太高了。

以大部件运维为例,陆上风电一台次的大部件更换,折到整个成本可能也就每千瓦几块钱、十几块钱。到了海上,就变成200-300元。更换成本指数级增大。

对于海上风电平价什么时候到来,产业链不同人士有不同见解。

根据《风电伙伴行动·零碳城市富美乡村》行动方案,海上风电力争在2024年全面实现平价,风电产业力争在2025年将将近海和深远海海上风电度电成本降至0.4元和0.5元。

三一重能总工程师李强表示,虽然三一还没有涉及海上风电,但是也在不断做调研。三一调研认为,随着技术发展,海上风电单位造价从1万1、1万2,后面还会降到9千多、8千多。甚至在2025年左右可能会做到7800-8300元/kW。按其推算,海上风电单位造价下降速度可观,平价很快就会到来。

哈电风能总经理谭文理则持不同意见,其表示,哈电风能在海上风电上沉淀的时间相对较长,有一定经验积累。所以比较谨慎。谭文理称,不客气的讲,最近海上风电还是出现了一些重大事故。海上风电平价需理性对待。从可变成本来分析,风电机组、设备可以因为大型化等有所降低。安装船的吊装费用也可以随着市场释放、供求变化有一定下落。但是,海上风电基础设施建设这方面的价格相对刚性,很难在短时间内降很大幅度。谭文理建议,给行业一个调整期,做更充分的准备。

金风科技总工程师翟恩地也表示,觉得不能误导行业。实实在在在海上风电趟过的,都认为要实现海上风电平价上网,还是应给予一定时间。在海上风电平价之路上,还有很多问题需要行业去解决。努力到2024、2025年,海上风电实现全面平价。

全球风能理事会战略总监赵锋强调,海上风电平价和陆上风电平价真不是一回事。中国陆上风电发展了几十年,海上风电从2015年才开始真正进入规模化建设,正儿八经发展也就刚5年。呼吁给海上风电多一点耐心。海上风电还是得回归到健康发展上来。

赵锋表示,只盲目追求提前实现平价,如果出现大规模失败,对整个产业发展是很不利的。中国2060年碳中和,我们未来还有30、40年的发展,为什么要把自己先作死?

ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 德国首座海上风电场,不拆了! • 国网首个!海上风电直送负荷中心柔直工程获核
• 1.2GW!波兰最大海上风电项目风机全部就位 • 3.6GW只来两家,台湾省海上风电招标遇冷
• 全球最大!16兆瓦漂浮式风机在广东阳江投运 • 又出事!大彰化4号一台SG 14-236机组叶片受损
• 39亿!润邦海洋再签4+4艘海上风电运维船大单 • 全球标杆漂浮式风电场"翻车":一年亏掉4400万
• 面向未来的海上风电船舶发动机 • 1.3GW!Pacifico Energy再获越南海上风电勘测

  图片资讯:
第十批补贴清单出炉:40个项目、705MW
第十批补贴清单出炉:40个项目、705MW
165GW创纪录之后,风电奔向"可靠替代"|CWP 2026开幕
165GW创纪录之后,风电奔向"可靠替代"|CWP
风储一体机来了,远景重构风电全生命周期
风储一体机来了,远景重构风电全生命周期
明阳集团与中国能建签约,深远海风电成关键词
明阳集团与中国能建签约,深远海风电成关
填补空白!国内首套深远海雷电探测装备在海上风电场投运
填补空白!国内首套深远海雷电探测装备在
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
首台风机就位!代县分散式风电项目按下建设加速键
首台风机就位!代县分散式风电项目按下建
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
