十三五规划:解决限电问题是当务之急
2016-11-11 来源:中国风能设备网
     十三五规划基本上为风电指明了未来的三个发展方向:新增装机主要发展低风速风电;存量风机主要解决限电与服务问题;提高风机质量,降低度电成本。

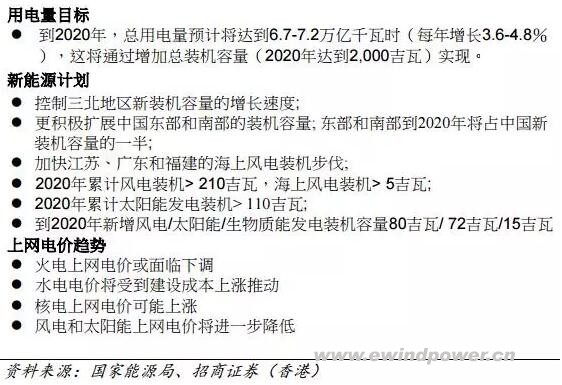

       2020年风电装机预超210吉瓦

  国家能源局近日公布的中国能源行业十三五规划表明,2016年~2020年总用电量预计年均增长3.6%~4.8%,到2020年风电装机将达到210GW以上。

  虽然我们认为风电的装机目标在市场预期之内,但2018年可能下调电价前或出现抢装,因此装机容量将可能超过这个目标,而2015年的风电装机容量也远超十二五规划的目标(129GW vs.100GW)。

  我们估计到2020年,风电/太阳能装机容量将达到约240/130GW。风光的总发电量将占2020年国家总发电量约9.6%。

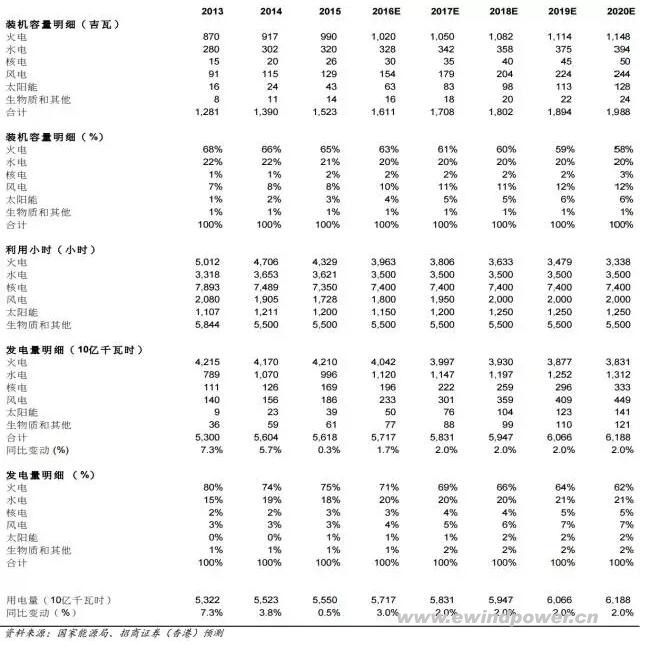

    中国电力结构

       风电场运营商:新增装机质胜于量

  国家能源局还通过在限电地区限制新装机容量,加快特高压安装和实施最低利用小时,希望将弃风率降到5%以下(2015年:15%)。

  我们认为未来几年风电场运营商的主要增长动力将来自利用率改善而不是积极扩容;因为在限电地区增加新装机,只会加剧这些地区的限电问题而不会提高盈利能力。

         电价下调是长期趋势,设备制造商竞争将加剧

  “规划”还建议逐步减少对可再生能源的补贴,以实现未来的新能源的平价上网。由于运营商在电价下调后将更专注发电效率,因此我们认为这将加剧设备制造商之间的竞争。运营商的资本支出计划更趋保守,加上市场竞争加剧将为未来的盈利能力增添不确定性。


ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 19亿!红海湾三、四海上风电集中送出工程EPC • 3000公里零碳航道启航,风电消纳再添"水上场
• 1632元/kW!新疆2.5GW大基地首批1GW风机定标, • 11.65亿到位!全球最大陆上风电单体项目冲刺
• 160.8MW开工!富源西风电场五期落地,打造山地 • 450万千瓦风电+800万千瓦光伏!国电电力“蒙
• 首吊大吉!160米“混塔+钢塔”高空精准对接,广 • 第十批补贴清单出炉:40个项目、705MW
• 165GW创纪录之后,风电奔向"可靠替代"|CWP 202 • 填补空白!国内首套深远海雷电探测装备在海上

  图片资讯:
19亿!红海湾三、四海上风电集中送出工程EPC第一候选人出炉
19亿!红海湾三、四海上风电集中送出工程
19亿!红海湾三、四海上风电集中送出工程EPC第一候选人出炉
19亿!红海湾三、四海上风电集中送出工程
Everllence四冲程发动机适用于海上风电船舶
Everllence四冲程发动机适用于海上风电
CWP2026|双瑞系"三箭齐发",超大型叶片一体化材料方案亮相
CWP2026|双瑞系"三箭齐发",超大型叶片一
GE Vernova风电换帅:海底电缆老将接棒
GE Vernova风电换帅:海底电缆老将接棒
GE Vernova风电换帅:海底电缆老将接棒
GE Vernova风电换帅:海底电缆老将接棒
3000公里零碳航道启航,风电消纳再添"水上场景"
3000公里零碳航道启航,风电消纳再添"水
50MW!贵州思南大坝场二期风电全部风机吊装完成
50MW!贵州思南大坝场二期风电全部风机吊

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
